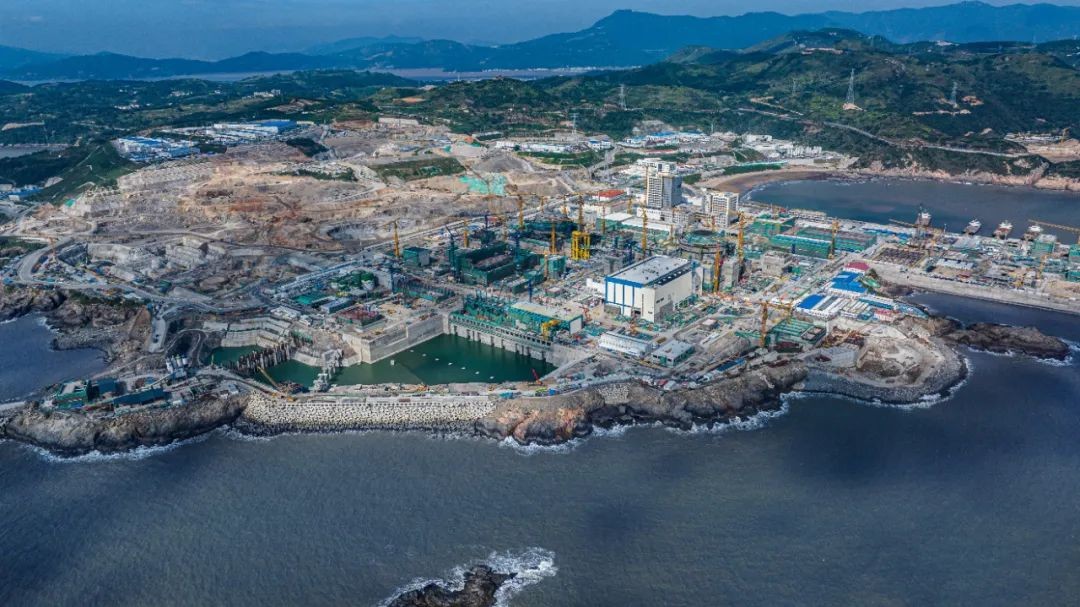

三澳核電項目平穩過渡進入熱試攻堅階段
截至2024年12月31日,三澳核電項目一期工程核島安裝Ⅰ標段(中核五公司三澳核電項目部負責)累計完成637.7萬點,Ⅱ標段(中核二三三澳核電項目部負責)累計完成342.5萬點,Ⅲ標段(中電建三澳核電項目部負責)累計完成137.9萬點,1+9號機組核島在FCD+48累計完成工程量達775.6萬點,年度安裝任務平穩落地。
2025-01-15
三澳核電項目2號機組主管道焊接完成
1月8日16點48分,隨著三澳核電項目2號機組二環主管道過渡段最后一道自動焊弧光熄滅,標志著始于2024年9月6日,歷時125天的三澳2號機主管道24道焊口全部焊接完成。
2025-01-10
澳核電項目2號機組完成多項工程節點
攻堅步履不停歇“節”報頻傳迎新年中核華興三澳核電項目部咬定工期不放松 決戰目標爭先鋒踔厲奮發 篤行不怠全力進行“迎新收官”以不減的激情奮戰“華龍一號”建設
2025-01-03
三澳核電項目2號機組FCD+36個月實現核島周邊廠房全面封頂
12月30日,三澳核電項目2號機組BNX-Ⅱ區廠房主體結構封頂。
2025-01-03
三澳核電項目首臺發電機穿轉子成功
12月28日17時18分,隨著轉子汽勵端落座,三澳核電項目首臺發電機穿轉子工作圓滿完成,為后續發電機非核沖轉工作打下了堅實的基礎,同時也給CN101發電機大修穿轉子提供了寶貴的經驗。
2025-01-01
中廣核蒼南核電有限公司黨委副書記、總經理杜延輝:攻堅大項目,我們有“核動力”
今年11月12日16時26分,三澳核電項目一號機組正式開工46個月后完成冷態性能試驗,創下國內同類機組工期最優紀錄。
2024-12-31
三澳核電項目備用應急柴油發電機子項主貯油罐到貨
12月21日,由蘇州海陸重工股份有限公司承制的中國廣核集團“華龍一號”首個備用應急柴油發電機子項主貯油罐從蘇州出發,經過2天的海上運輸,于12月23日順利抵達三澳核電基地海域.
2024-12-27
中核五公司中標浙江三澳核電廠4號機組核島安裝工程
12月23日,中核五公司與中廣核工程有限公司簽訂浙江三澳核電廠4號機組核島安裝工程合同。
2024-12-25
三澳核電項目電動閥性能診斷工作完成

12月8日,三澳核電項目開展首次電動閥性能診斷工作,此次診斷工作對象為兩臺安全注入系統(RIS)電動閥門,為三澳核電項目后續眾多電動閥診斷積累了寶貴經驗,實現了集團“華龍一號”機組在工程期間電動閥性能診斷零的突破。
2024-12-11
三澳核電項目1號機組乏燃料水池燃料格架安裝完成
11月29日,三澳核電項目1號機組乏燃料水池燃料格架測量報告全部驗收合格,標志1號機組燃料格架安裝工作歷時53天正式結束,為機組后續首爐核燃料接收創造了良好條件。
2024-12-03
三澳核電項目1號機組穩壓器安全閥到貨
11月28日,三澳核電項目1號機組穩壓器安全閥(以下簡稱PSRV)順利運至三澳核電項目現場,為熱試準備工作的順利推進提供了堅實基礎。
2024-12-02
關于批準三澳核電廠1、2號機組調試大綱(A2版)的通知

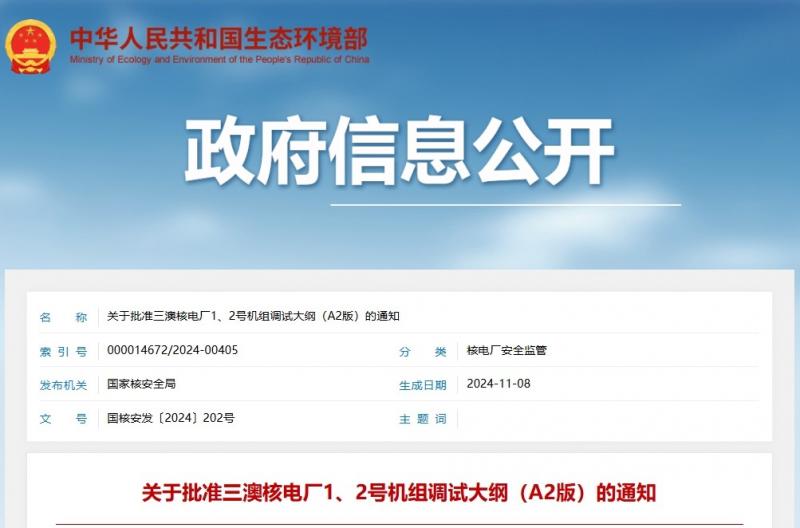

你公司《關于提請審查〈三澳核電廠1、2號機組調試大綱(A版)〉的請示》(廣核蒼〔2024〕42號)、《關于提請批復〈三澳核電廠1、2號機組調試大綱〉的請示》(廣核蒼〔2024〕121號)和《關于提請批復〈三澳核電廠1、2號機組調試大綱(A2版)〉的請示》(廣核蒼〔2024〕145號)收悉。
2024-11-25
三澳核電站2號機組安全級DCS設備高質量交付,實現“雙零”目標
11月18日,三澳核電站2號機組安全級DCS(數字化控制系統)設備在中廣核數科下屬廣利核公司完成包裝并順利發往蒼南核電現場,為三澳核電站現場DCS設備的安裝與調試爭取了寶貴時間。
2024-11-20
最強電壓 | 500千伏! 這臺“華龍一號”主電源系統正式可用

11月16日23時24分,三澳核電廠1號機組主、廠變完成五次沖擊合閘試驗,并順利完成24小時試運行考核,三澳核電廠最高電壓等級電源系統、1號機組500kV主電源正式可用,也意味著三澳核電廠1號機組主廠變倒送電工作的順利完成,為機組熱試、裝料及工程各項調試工作提供重要外部電源保障。
2024-11-18
中廣核浙江三澳核電項目1號機組冷試圓滿成功
2024年11月13日16時18分,中廣核浙江三澳核電項目1號機組冷態性能試驗圓滿完成,機組一回路壓力邊界完整、密封良好,標志著核電機組由安裝階段全面轉入調試階段。冷試即冷態性能試驗,是核電站工程建設的重要里程碑節點之一。通過對一回路反應堆冷卻劑系統和相關輔助系統的功能試驗及高壓邊界的打壓試驗,驗證核電廠一回路管道焊縫、設備及其相連系統的高壓部分等壓力邊界的完整性和密封性。三澳核電項目位于浙江省溫州市蒼南縣,作為長三角地...
