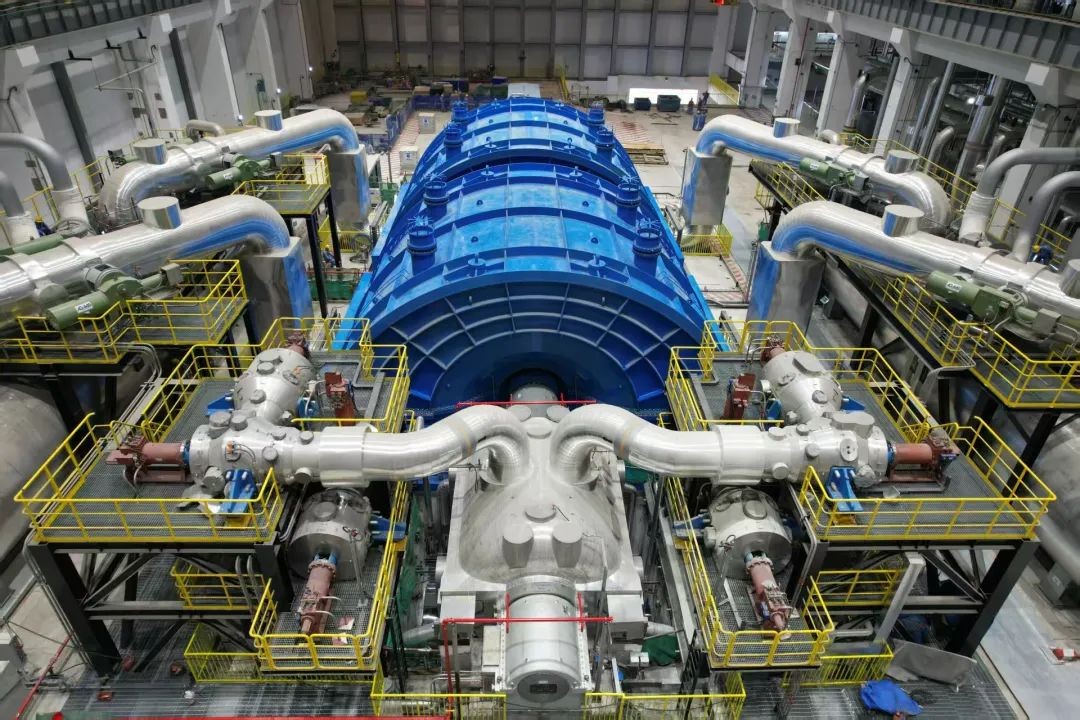

漳州核電2號機組系統移交圓滿收官
5月30日,由中核五公司承建的漳州核電2號機組最后一個工藝系統——2TFC01凝結水精處理系統正式簽字移交中核工程漳州項目調試部,標志著由中核五公司漳州核電項目部負責的2號機組116個EESR(移交調試)系統及22個直接TOTO/TOM(移交運行/維修)系統實現全面移交,為機組后續裝料、并網及商運奠定堅實基礎。自2024年8月30日,漳州核電2號機組首個系統啟動移交以來,中核五公司歷經9個月攻堅,在270余個日夜中完成138個系統的全量交付。這一成果依托漳...
2025-06-04

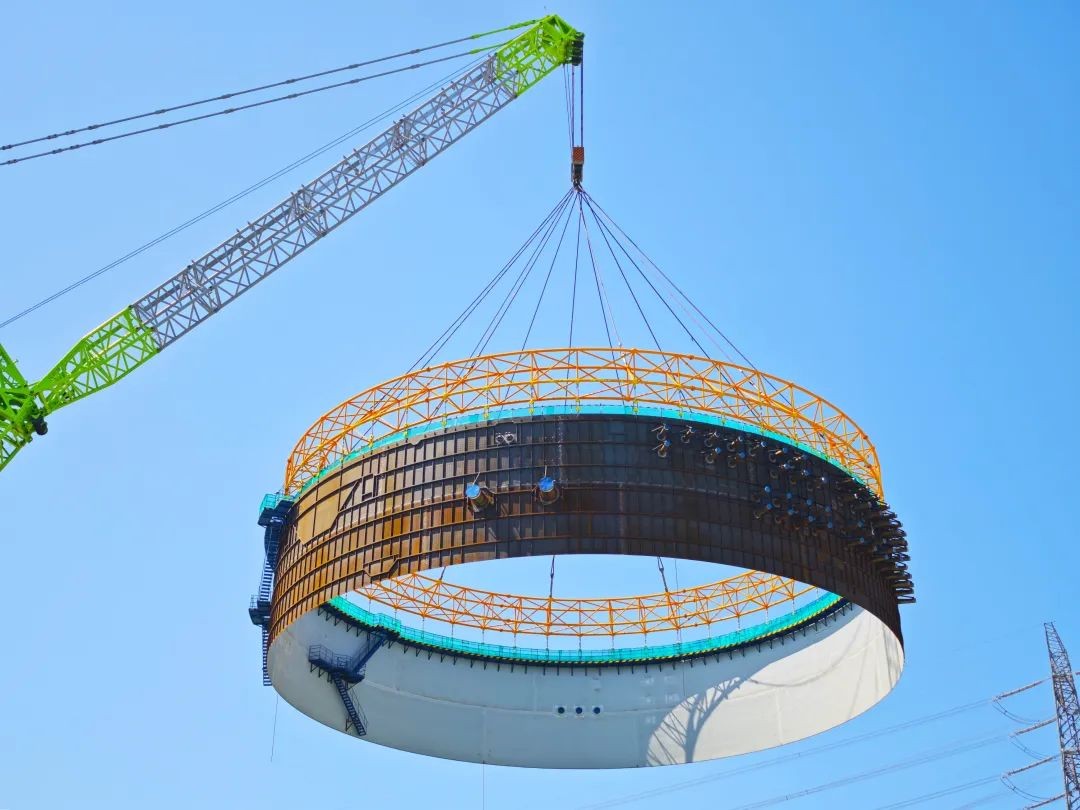

漳州核電4號機組反應堆廠房安全殼鋼襯里模塊三吊裝成功
5月14日上午11時16分,漳州核電4號機組反應堆廠房鋼襯里模塊三吊裝就位完成,吊裝過程安全質量全程可控。鋼襯里是反應堆廠房安全殼的主要組成部分,起著防泄漏作用,鋼襯里采用全模塊化建造技術,整體劃分為六個模塊進行流水施工,其中模塊三是由筒體4段、筒體5段及58個貫穿件套筒、80個錨固件組成,吊裝總重約230噸。此次吊裝成功標志著4號機組建設取得重大進展,漳州核電項目建設團隊將繼續貫徹落實追求卓越年各項要求,安全高質量推進項目建設各項...
2025-05-15
漳州核電2號機組安全殼打壓試驗圓滿成功
5月6日,由中核二三承建的華龍一號漳州核電2號機組安全殼打壓試驗圓滿完成,試驗結果表明安全殼整體密封性良好,結構強度符合設計要求。此次試驗的圓滿成功,為機組后續調試啟動試驗奠定了堅實基礎。為保障安全殼打壓試驗順利實現,中核二三漳州項目部成立了專項組,先后配合工程公司完成91個電氣貫穿件的B類試驗,99個機械貫穿件的C類試驗,人員閘門、設備閘門的密封性試驗,環吊、裝卸料機、照明、通訊等系統的不承壓部件的拆除及保護工作。安全殼打...
2025-05-09

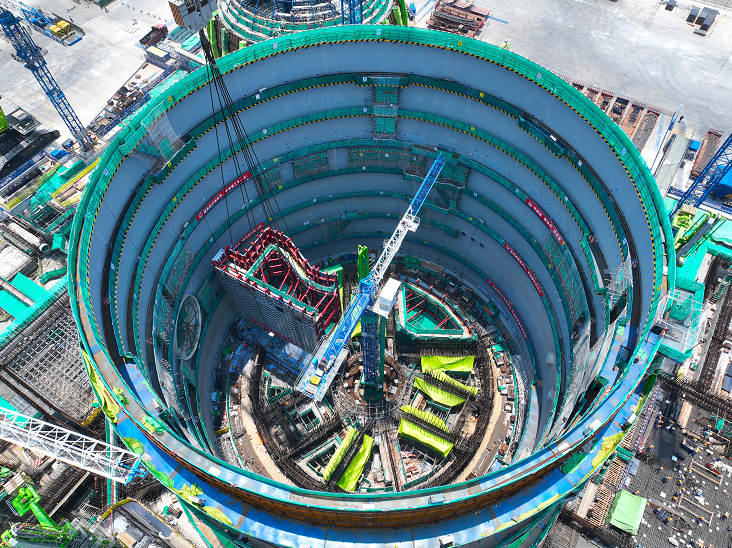

漳州核電3號機組堆內構件存放水池模塊吊裝成功
4月30日,漳州核電3號機組堆內構件存放水池不銹鋼模塊吊裝工作順利完成,為后續核島堆內構件安裝奠定了堅實基礎。漳州核電3號機組堆內構件存放水池模塊,開創式采用雙相不銹鋼材料、先貼法施工藝,模塊壁板厚度僅為4mm,起吊重量達180余噸,是漳州核電不銹鋼模塊中起吊重量之最。在施工過程中,漳州核電項目建設團隊將卓越績效模式貫穿于水池模塊制作、拼裝和吊裝等各個環節。本次吊裝工作的圓滿完成,為后續施工奠定基礎,同時積累了雙相不銹鋼模塊...
2025-05-01

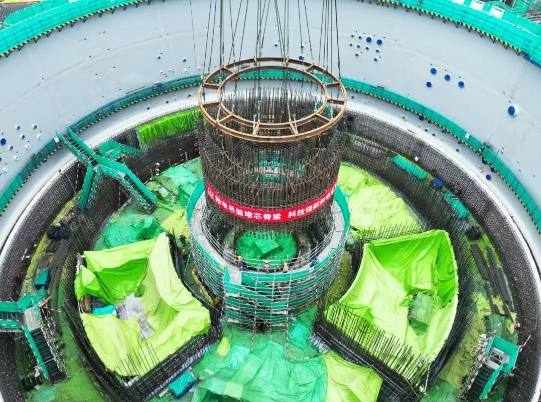

漳州核電4號機組反應堆廠房堆芯墻體鋼筋籠模塊一吊裝成功
4月24日12點18分,漳州核電4號機組反應堆廠房堆芯墻體鋼筋籠模塊一吊裝順利完成,為后續堆芯墻體模塊化施工及內部結構0米板施工奠定了堅實基礎。漳州核電項目建設團隊開展了一系列的技術創新與施工工藝優化工作,有效降低現場高空作業量及安全風險。該模塊內部由萬余根鋼筋構成空間桁架結構,總起重量達100余噸。漳州核電4號機組堆芯墻體創新采用場外預制+整體模塊化施工工藝,整個工程將分為三個模塊進行施工。漳州核電項目建設團隊將繼續扎...
2025-04-25
漳州核電3號機組核島安裝正式啟動
4月15日,漳州核電3號機組核島系統設備安裝正式啟動,標志著3號機組開始進入核島系統設備安裝階段。漳州核電3號機組核島安裝是一項系統工程,涵蓋反應堆壓力容器、蒸汽發生器、主泵等核心設備安裝,以及管道、電氣、儀控等系統的集成工作。漳州能源將團結帶領漳州核電項目建設團隊,堅持追求卓越、整體協同,大力踐行透明的核安全文化,嚴格落實漳州核電1號機組建設安裝經驗反饋,聚焦設備安裝關鍵路徑,通過引入高精度測量技術及自動化焊接工藝,按照...
2025-04-16
漳州核電4RS內置換料水箱不銹鋼模塊吊裝成功
4月8日,華龍一號漳州核電4號機組核島反應堆廠房內置換料水箱不銹鋼模塊組吊裝成功,為漳州核電4號機組反應堆廠房內部結構主線施工順利進行提供了有力保障。漳州核電4號機組反應堆廠房內置換料水箱不銹鋼模塊組規劃R141、R142、R143三個模塊,單個模塊重約10.2噸,整體形狀為不規則多邊形,主要作用是在核電運行中發生失水事故時提供必要的冷卻水源,為機組發電安全保駕護航。為保障本次吊裝任務的順利實施,漳州能源協同中核咨詢、中核工程、中...
2025-04-10

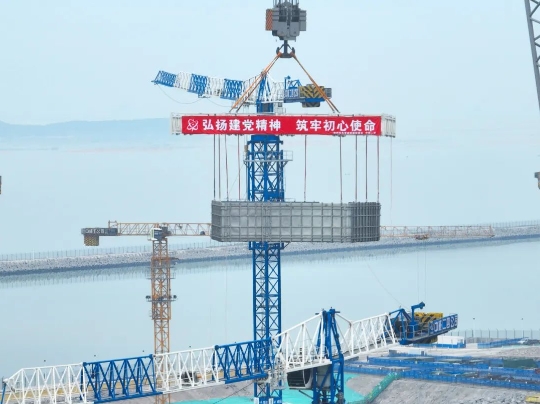

華龍一號漳州核電2號機組熱試成功
4月8日6時16分,華龍一號批量化建設項目中核集團漳州核電2號機組熱態性能試驗順利完成,為后續機組核燃料裝載、并網發電等工作奠定了堅實基礎。熱試是通過主泵運轉和穩壓器電加熱器投用,使反應堆冷卻劑系統升溫升壓,并在各特定試驗平臺執行一系列調試試驗、運行定期試驗的綜合性試驗。該階段在盡可能模擬核電廠實際運行工況的條件下,驗證核島、常規島設備和系統在熱態運行時的性能。漳州核電是華龍一號批量化建設的始發地,也是全球最大華龍...
2025-04-08
漳州核電2號機組非核沖轉試驗完成
4月6日4時6分,華龍一號批量化建設再傳捷報,中國核電(股票代碼:601985)旗下漳州核電2號機組汽輪發電機首次沖轉至1500rpm并穩定運行,經現場工作人員檢查確認,本次沖轉過程中常規島各系統運行平穩,汽輪機各項關鍵技術指標均滿足驗收標準,標志著非核沖轉試驗圓滿完成,為后續機組核蒸汽沖轉和并網發電等奠定堅實基礎。非核蒸汽沖轉試驗是在沖轉過程中利用反應堆冷卻劑泵和穩壓器電加熱器的能量使一回路升壓升溫,蒸汽發生器二次側產生飽和蒸汽來沖...
2025-04-06
漳州核電3號機組核島廠房首批房間移交工作圓滿完成
3月27日,漳州核電3號機組核島廠房首批47間房間正式移交安裝,為核島安裝工程全面啟動、安裝點值儲備釋放、消降安裝高峰及優化項目關鍵路徑奠定堅實基礎。
2025-03-31
華龍一號漳州核電3號機組鋼襯里模塊五吊裝就位
3月24日,中核二四圓滿完成華龍一號漳州核電3號機組鋼襯里模塊五吊裝。
2025-03-25
中核二三中標福建漳州核電廠3、4號機組BOP建設安裝項目
3月11日,中核二三中標福建漳州核電廠3、4號機組BOP建設安裝項目。這是繼1月24日中標漳州核電海水淡化一期工程后,中核二三在推動實現“開拓攻堅市場,推進產業布局新突破”方面的生動實踐。
2025-03-13
“核能+石化”簽約!中核漳州能源與古雷管委會簽署戰略合作框架協議
2月19日,中核國電漳州能源有限公司(以下簡稱“漳州能源”)與漳州古雷港經濟開發區管理委員會(以下簡稱“古雷管委會”)正式簽署戰略合作框架協議。
2025-02-20
項目“不打烊”:漳州多個工程建設者奮斗在一線
在“國之重器”的漳州核電現場,1號機組主控室仍燈火通明,華龍一號當班工作人員一如既往地保持著精神高度集中,有條不紊地執行著各種操作,核對著每一項操作后參數的變化。
2025-02-06

漳州核電2號機組汽輪機液壓盤車調試成功
1月24日,中核工程總包的漳州核電2號機組汽輪機主盤車順利投用,就地聽音檢查無異常,各項參數監視信號正常,標志著汽輪機液壓盤車調試成功。為下階段凝汽器抽真空試驗創造了條件,為后續汽機非核沖轉試驗奠定了堅實基礎。
2025-01-25
