“華龍一號”是我國自主研制的第三代核電技術,是全球在建和在運機組數量最多的一種核電型號。中核二四全程參與“華龍一號”首堆建設,并積極推進批量化建設新征程。
目前,中核二四承建的“華龍一號”已有4臺投入商運,為實現“雙碳”目標做出重要貢獻。下面我們一起來看中核二四承建并投入商運的4臺“華龍一號”機組。

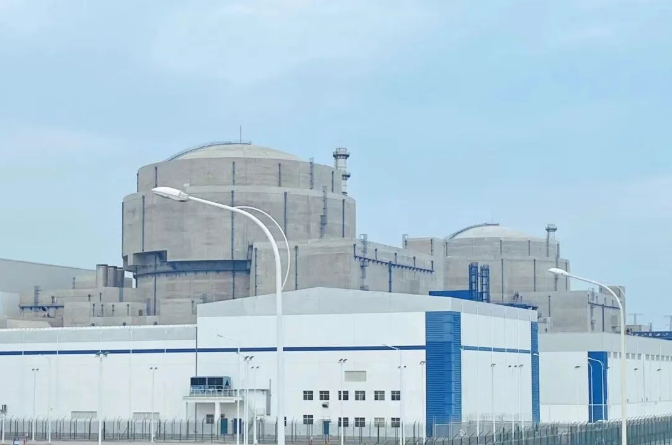

01 “華龍一號”首堆

中核二四是“華龍一號”首堆福清核電5號機組的土建施工總承包商。2015年5月7日,順利實現FCD;2017年5月25日,提前15天實現穹頂吊裝,打破“首堆必拖”魔咒;2021年1月30日,正式投入商業運行。該機組獲得2022-2023年度國家優質工程金獎。
建造過程中,中核二四自主創新應用并掌握了薄壁模塊化施工技術、抗飛機雙殼施工技術、高強鋼筋施工技術、熱絲TIG自動焊焊接技術、不銹鋼先貼法技術等多項關鍵技術。
02 ”華龍一號”福清核電6號機組

中核二四是“華龍一號”福清核電6號機組的土建施工總承包商。2016年2月28日,順利實現FCD;2020年7月25日,外穹頂吊裝完成;2022年3月25日,正式具備商運條件,至此“華龍一號”示范工程全面建成投運。該機組獲得2022-2023年度國家優質工程金獎。
建造過程中,中核二四在四項關鍵技術實現新突破:創新應用永久性桁架支撐系統施工技術;采用外穹頂鋼制模板模塊化施工技術;升級不銹鋼覆面模塊化先貼法;研發應用TIG焊接技術,該技術屬國內首創并后續廣泛推廣。

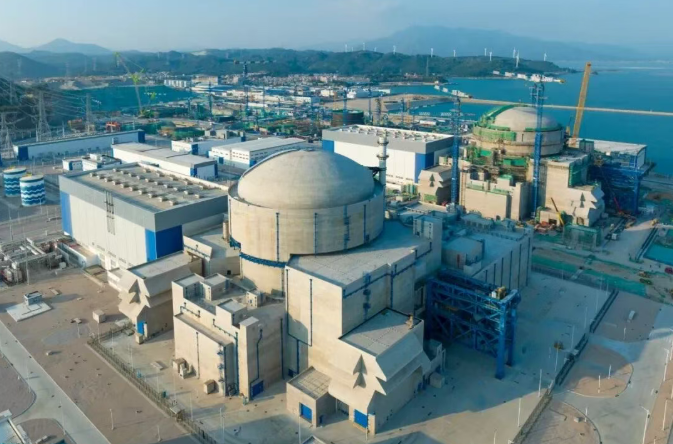

03 “華龍一號”漳州核電1號機組

中核二四負責“華龍一號”批量化首堆漳州核電1號機組土建施工。2019年10月16日,順利實現FCD;2023年2月17日完成外穹頂吊裝;2025年1月1日,正式投入商業運行。
建造過程中,中核二四首次全面應用鋼襯里全模塊化施工技術,同時通過“一體化大項目”管理模式整合全場資源,實現作業流程最簡化與施工工效最優化,構建起批量化建設的管理范式。其中,不銹鋼內置換料水箱整體模塊化、不銹鋼非能動注水箱模塊化屬行業首創。

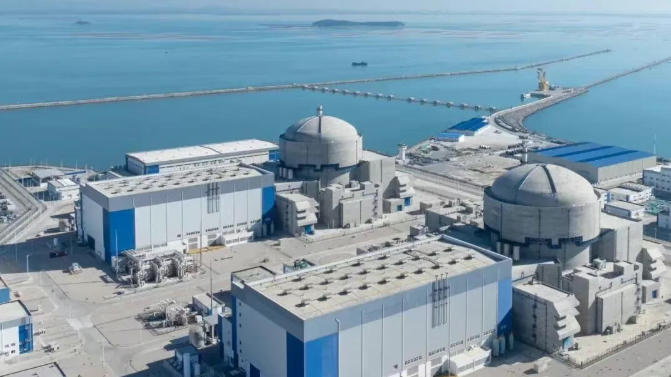

04 “華龍一號”漳州核電2號機組

中核二四負責“華龍一號”漳州核電2號機組土建施工。2020年9月4日,順利實現FCD;2022年8月23日,內穹頂提前成功吊裝,創下了在“主設備預引入”施工工藝下,“華龍一號”單臺機組從FCD到內穹頂吊裝工期最短的紀錄;2026年1月1日,正式投入商業運行。
建造過程中,中核二四設計并應用行業首創的拱膜胎架,實現“一個胎架、雙殼通用、反復可用”的突破,徹底革新傳統穹頂拼裝模式,同時,延續并優化鋼襯里模塊化與自動化焊接技術,為“華龍一號”批量化建設提供了可復制、可推廣的成熟工藝。
中核二四從“華龍一號”首堆到批量建設的跨越中,持續推動模塊化、智能化施工等關鍵建造技術的創新與應用,為保障機組高質量建成投運發揮了重要作用。
面向未來,中核二四將繼續深耕 “華龍一號”批量化建設,持續提升先進核電建造能力,同時積極服務國家能源變革,為擦亮“國家名片”貢獻更大力量。
