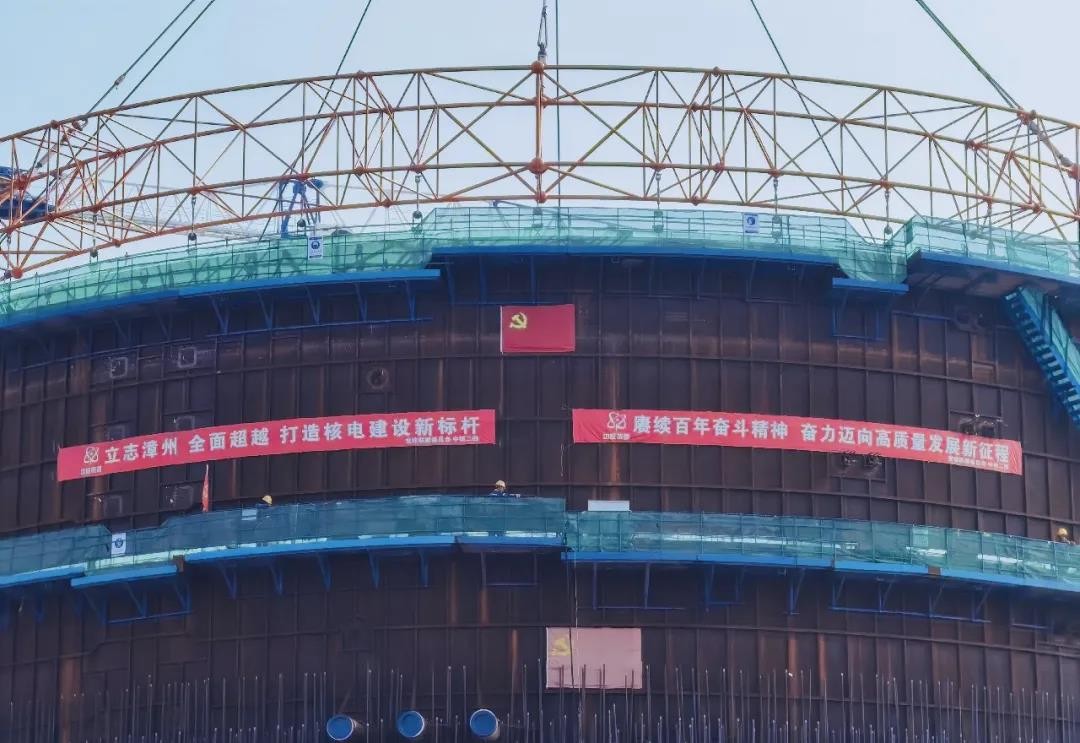

華龍一號漳州項目2號機組鋼襯里模塊4吊裝完成
2021年8月2日,由中核工程總承包的華龍一號漳州項目2號機組鋼襯里模塊4順利吊裝就位。
2021-08-04
?漳州核電1號機組反應堆壓力容器完成出廠驗收
7月15日,中核國電漳州能源有限公司黨委書記、董事長陳國才帶隊,在中國第一重型機械股份有限公司開展對漳州核電1號機組反應堆壓力容器(以下簡稱“RPV”)出廠驗收檢查,經驗收組審查,1號機組反應堆壓力容器軟、硬件均滿足合同與設計要求,結果合格,準許出廠。
2021-07-19

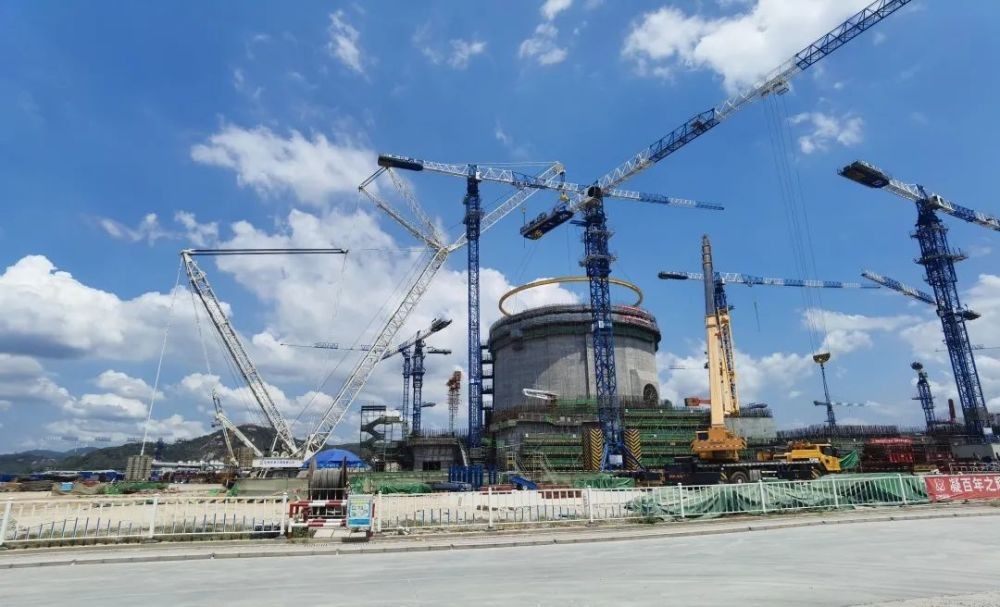

漳州核電1號機組環吊環承梁整體吊裝就位
2021年7月15日,由中國核電工程有限公司總承包的第15臺核電機組——“華龍一號”批量化建設首臺機組-漳州核電1號機組環吊環承梁整體吊裝就位
2021-07-16
福建漳州核電廠1、2號機組蝶閥(常規島)設備采購中標候選人公示
福建漳州核電廠1、2號機組蝶閥(常規島)設備采購中標候選人公示項目名稱:福建漳州核電廠1、2號機組蝶閥(常規島)設備采購招標編號:FZ921WXR383C11506BD / CNSC-21HDGC020904招 標 人:中國核電工程有限公司招標代理機構:中核(上海)供應鏈管理有限公司企業信息公示期:2021年7月14日17時——2021年7月19日17時本項目的評標工作已經結束,依法組建的評標委員會已獨立完成評審,推薦中標候選人情況如下:序號中標候選人名稱投標報價(萬元)質量標準交貨...
2021-07-14
福建漳州核電廠1、2號機組工程環境輻射與氣象監測系統設備采購[HDGC-WZ-GKZB-21-1135]第1次變更公告
福建漳州核電廠1、2號機組工程環境輻射與氣象監測系統設備采購招標公告1. 招標條件中核(上海)供應鏈管理有限公司企業信息(以下簡稱招標代理機構)受中國核電工程有限公司(以下簡稱招標人)的委托,就本項目進行公開招標。本招標項目福建漳州核電站1、2號機組,招標人為 中國核電工程有限公司,招標項目資金來自項目投資方的注冊資本金和國內政策性銀行(或)商業銀行貸款,出資比例為 已確定。該項目已具備招標條件,現對環境輻射與氣象監測系統...
2021-07-14
漳州核電廠3、4號機組排水工程地質勘察服務項目中標結果公告
中標單位中交第四航務工程勘察設計院有限公司招標單位中核國電漳州能源有限公司招標編號ZZHD-FW-GKZB-21-00613、4號機組排水工程地質勘察服務項目招標項目經評審招標結果已確定/中標候選人公示期已經結束,現將中標結果公告如下:序號項目編號項目名稱中選人1ZZHD-FW-GKZB-21-0061漳州核電廠3、4號機組排水工程地質勘察服務項目[漳州核電廠3、4號機組排水工程地質勘察服務項目]中交第四航務工程勘察設計院有限公司特此公告!...
2021-07-13

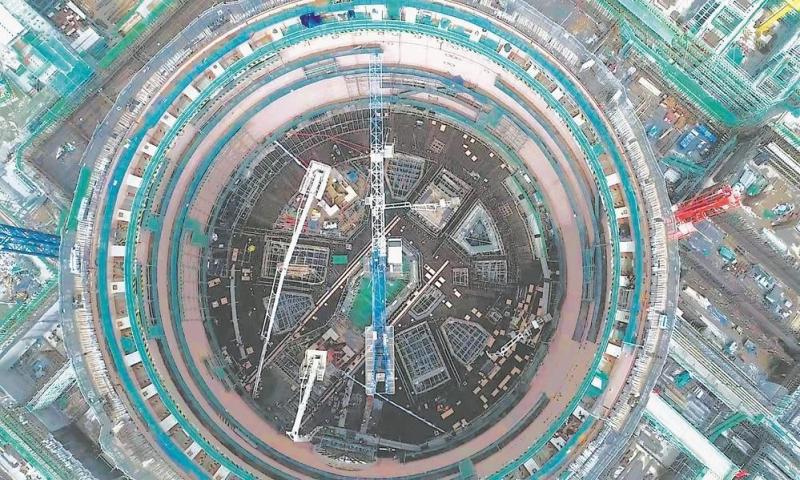

漳州核電一號機組反應堆廠房完成混凝土澆筑
7月2日22時28分,華龍一號批量化建設首堆——漳州核電一號機組反應堆廠房內部結構+16.5米平臺混凝土澆筑完成。至此,漳州核電項目克服了前期疫情的影響,以相對同類項目縮短2個多月的成績,取得了施工關鍵路徑上的重要進展。
2021-07-05
總投資400億元!漳州核電廠3、4號機組項目簽約
漳州核電廠3、4號機組項目計劃總投資400億元,開展機組建造;目前該項目已列入國家核電中長期發展規劃,可研工作已完成,計劃2021年底實現項目核準。
2021-06-21
福建漳州:十四五推動漳州核電3-6號機組前期工作并開工建設
近日,《漳州市國民經濟和社會發展第十四個五年規劃和二〇三五年遠景目標綱要》(以下簡稱“十四五”規劃綱要)正式印發,涉及清潔能源的布局建設、運用領域、發展目標。
2021-06-16

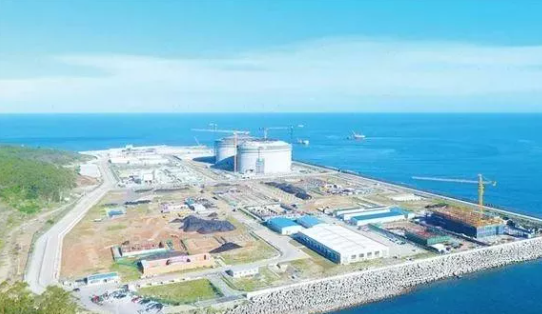

中核二四公司完成華龍一號漳州核電2號常規島汽輪機主廠房筏基澆筑
6月4日16時03分,公司承建的華龍一號漳州核電2號常規島汽輪機主廠房最后一塊筏基澆筑完成,歷時75小時,澆筑方量共計5276立方,標志著該廠房全面進入主體框架結構施工階段。
2021-06-08

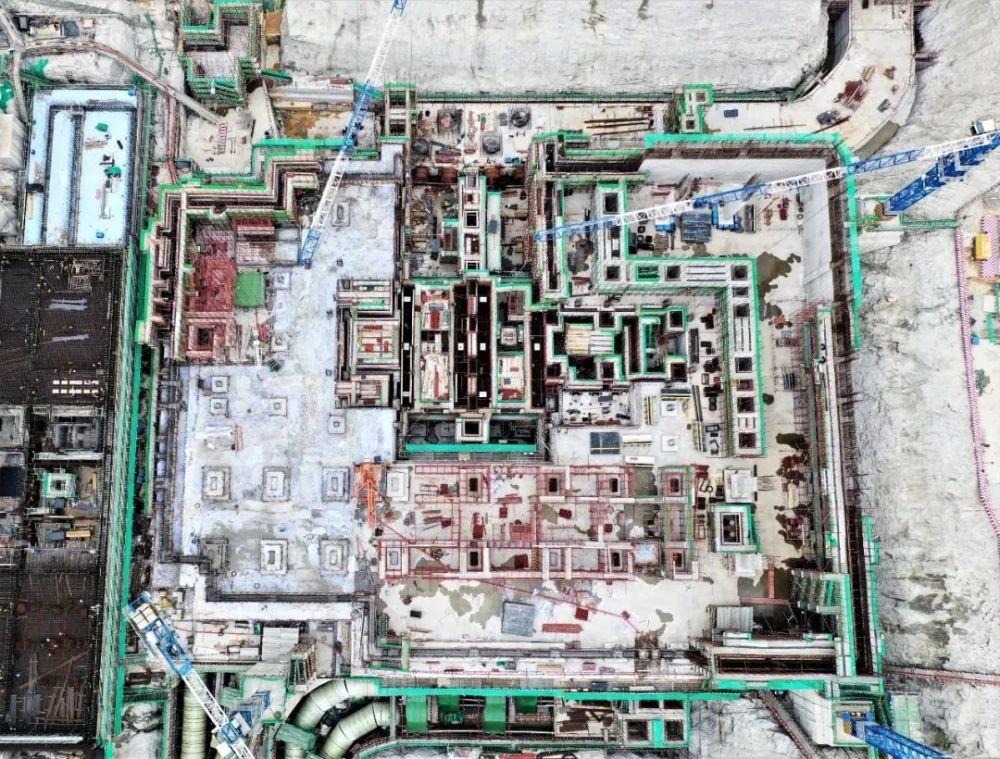

華東監督站組織開展漳州核電廠監督性監測系統建設方案專家審查
2021年5月25日,生態環境部華東核與輻射安全監督站(以下簡稱華東監督站)組織開展漳州核電廠監督性監測系統建設方案專家審查。此次審查既是華東監督站進一步提升核與輻射安全監管能力、規范核電廠監督性監測系統建設的主動作為,更是華東監督站在助力“碳達峰碳中和”重大戰略實施中不辱使命,促進核電安全發展的一次精準服務。
2021-06-03
福建漳州:爭取中核集團核電產業鏈在漳布局
“十四五”規劃綱要明確指出,漳州市將圍繞“核、儲、風、氫、光”五大能源,努力探索“核光風儲氫一體化”發展路徑。至2025年,新能源產業產值達500億元,打造東南沿海最大的清潔能源基地。
2021-06-01

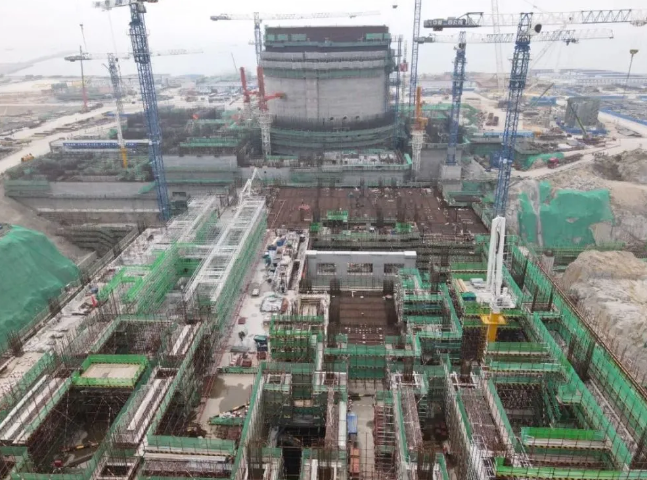

中核二四公司完成華龍一號漳州核電1號常規島主廠房0米板澆筑
5月2日17時34分,華龍一號漳州核電1號常規島主廠房0米板順利澆筑完成,標志著1號常規島主廠房零米以上結構全面開工,進入整體框架施工階段。此次澆筑歷時41個小時,澆筑方量共計1525.5立方。1號常規島四面環溝,地形復雜,布料設備站位極為有限,且主梁、次梁及擋土墻鋼筋密集,鋼筋直徑大,預埋件數量大、類型多,澆筑時需對整塊0米板上3000余塊不同類型的預埋件進行安裝、調整,對澆筑造成了極大的困難。為保證澆筑順利完成,中核二四公司漳州核電項目部...
2021-05-04
華龍一號漳州核電首臺反應堆壓力容器水壓試驗圓滿成功
4月28日,在中核國電漳州能源有限公司、中國核電工程有限公司、中國核動力研究設計院、中國第一重型機械股份公司等單位的共同見證下,由中國核動力研究設計院設計、采購,中國第一重型機械股份公司承制的福建漳州1號機組反應堆壓力容器水壓試驗取得圓滿成功。
2021-04-29

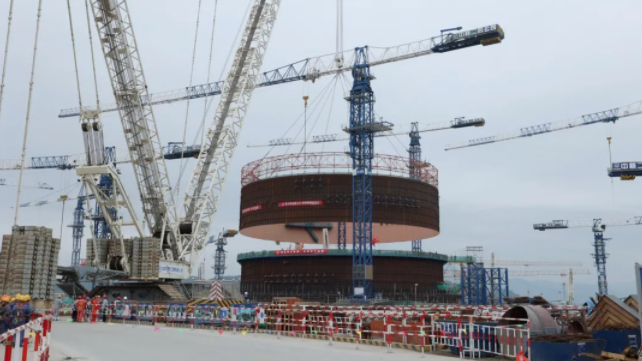

漳州核電2號機組鋼襯里模塊三吊裝就位
4月27日8點38分,隨著鋼襯里筒體4段與筒體3段的精準對接,華龍一號漳州核電2號機組核島反應堆廠房鋼襯里模塊三吊裝就位,吊裝過程安全、質量整體可控、在控。本次吊裝工作為系統工程中的SAFER模型工具在工程中的首次應用,收到了良好的效果。漳州核電2號機組反應堆廠房鋼襯里模塊三是漳州核電起吊的第九個安全殼鋼襯里模塊,總起吊重量約為187.22t,由筒體4段、5段組成,高度為9.96m,直徑為46.812m,吊裝就位后鋼襯里筒體頂標高達到19.955m。為順利...
2021-04-28
