中國今年已核準十臺核電機組,預計總投資2000億元
中國核電核準開始提速,今年以來已核準五個核電項目,共計十臺核電機組。
2022-09-15
重磅!國常會核準兩個核電項目!總投資或達800億元!
9月14日,據新聞聯播報道,李克強主持召開國務院常務會議。為提升能源保障能力和促進綠色發展,會議決定,核準已列入規劃、條件成熟的福建漳州二期、廣東廉江一期核電項目。強化全過程監管,確保安全萬無一失。
2022-09-15
設備成套中心中秋假期持續推進漳州主泵全流量試驗攻關工作
中秋節期間是漳州1號機組主泵試驗驗證、檢查包裝、現場準備等多項關鍵路徑沖刺的緊要階段。設備成套中心主泵團隊與廠家組建的漳州主泵黨員突擊隊主動放棄假期,持續推進項目進展。
2022-09-13
中核五公司董事、監事開展核電能力建設調研
8月21日至26日,中核五公司董事賈毅榮、張耀東、梁選翠、富宇,監事會主席褚同贊、專職監事李符斌一行先后到中核五公司三門核電項目部、三澳核電項目部、漳州核電項目部開展核電能力建設調研。
2022-09-05
漳州核電AC1廠房正式投入運行
2022年8月31日,中核工程漳州核電AC1廠房(放射性機修及去污車間)完成地面自流平,照明系統點亮,冷凍機、送排風機以及冷凍水輸送泵投入運行,AC1區溫度穩定在26℃(環境溫度不低于-10℃),濕度58%(小于70%),AC1實現連續送冷風,標志著漳州核電AC1廠房正式投入運行。這是繼淡水廠可用、除鹽水可用之后,漳州核電工程建設BOP子項迎來的又一重大節點。
2022-09-01
又交新答卷!漳州核電廠前區工程樓10kV配電系統送電一次成功
8月24日19:50分,漳州核電廠前區工程樓4號變壓器第5次沖擊試驗順利完成,標志著漳州核電廠前區工程樓10kV配電系統送電工作一次成功!
2022-08-26
央視聚焦“華龍一號”:漳州核電2號機組內穹頂吊裝
漳州核電2號機組“加冕”成功
2022-08-24
華龍一號建設再創新紀錄!漳州核電2號機組“加冕”成功
8月23日,我國自主三代核電華龍一號批量化工程——中核集團漳州核電2號機組內穹頂提前成功吊裝,創下了“開頂法”實施前提下華龍一號單臺機組從FCD到內穹頂吊裝工期最短的新紀錄,標志著該機組從土建施工階段全面轉入設備安裝階段,華龍一號批量化建設邁出堅實步伐。
2022-08-23

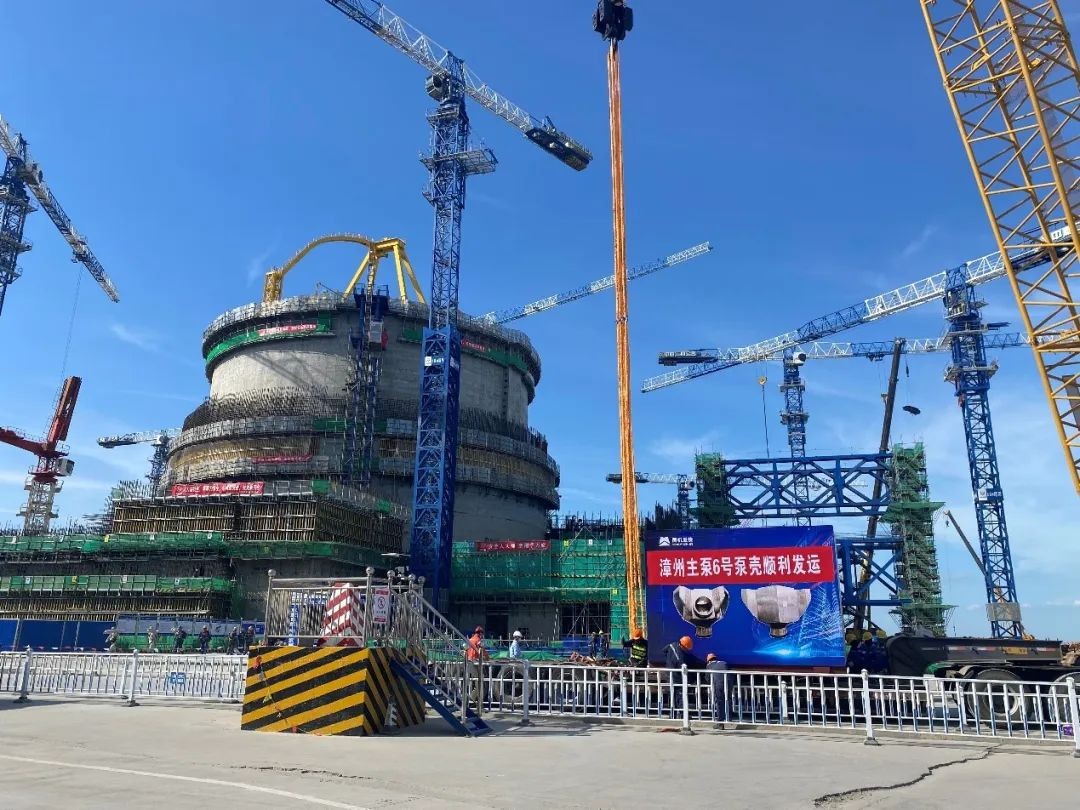

漳州主泵6號泵殼一步到位
2022年8月21日,中核工程總包的漳州核電項目主泵6號泵殼(即2號機組第3臺)如期運抵漳州現場,并于8月22日完成吊裝引入核島,本次是主泵設備交付歷史上首次引入GPS定位裝置,實現了設備運輸的全過程跟蹤,一步到位、引入核島。至此,漳州項目主泵泵殼全部到貨,2號機組“穹頂吊裝”的重大工程節點的前置條件完全具備,滿足“開頂法”施工需求!
2022-08-23
漳州能源黨委書記、董事長陳國才帶隊赴秦山核電調研交流
8月19日,漳州能源黨委書記、董事長陳國才帶隊赴秦山核電調研交流,秦山核電黨委書記、董事長黃潛,黨委副書記、副總經理曹水林,總會計師劉樹清參加交流活動。
2022-08-22

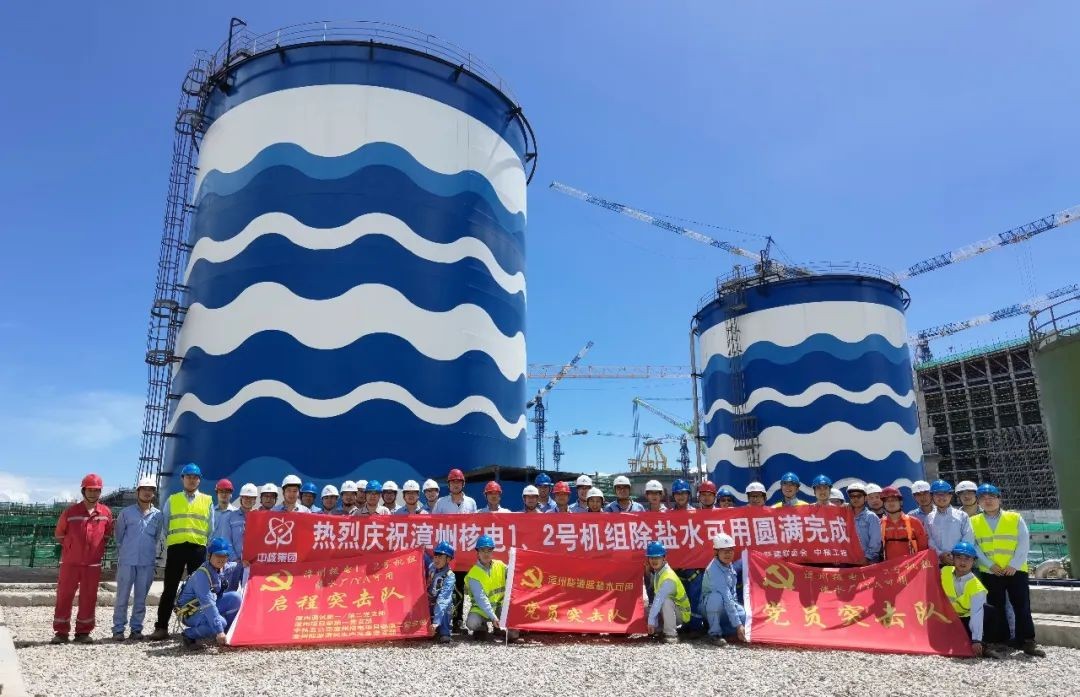

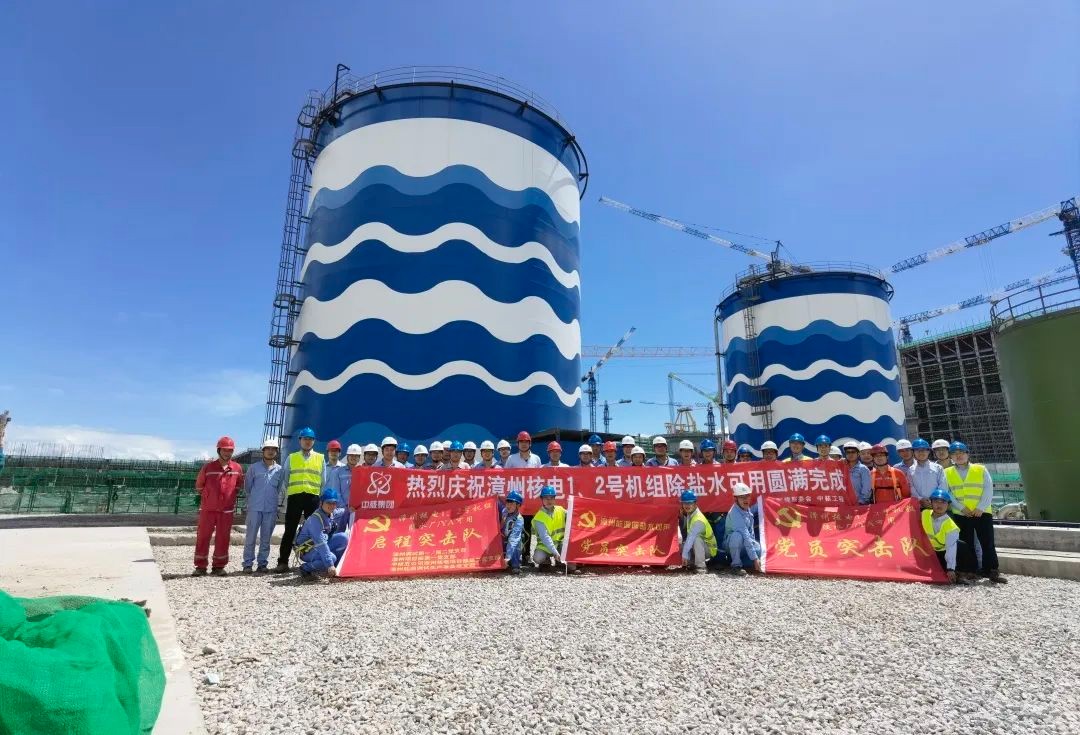

漳州核電項目1、2號機組除鹽水可用節點圓滿完成
8月20日上午10時05分,由中核五公司承建的漳州核電項目除鹽水生產系統混床出口水質各項指標合格,標志著漳州核電1、2號機組除鹽水可用節點順利完成,為后續工藝系統試壓、沖洗、調試、運行打下堅實基礎。
2022-08-22
漳州核電2號機組最新進展
2022年8月21日12時20分,由中國核電工程有限公司總承包的第16臺核電機組——“華龍一號”批量化建設漳州核電2號機組穩壓器安全穩妥吊裝成功!
2022-08-22
漳州核電2號機組穩壓器運輸及交付任務圓滿完成
2022年8月20日凌晨05:00,西核設備承制的漳州核電2號機組穩壓器設備安全抵達現場,完成了交付任務。此次運輸用時約85小時,行駛路程約2300Km,共跨越六個省份,陜西—河南—湖北—江西—廣東—福建。
2022-08-22
漳州核電除鹽水可用圓滿完成
8月20日,YA廠房除鹽水生產系統順利生產出除鹽水并化驗合格,標志著漳州核電除鹽水生產系統已具備生產合格除鹽水的能力,除鹽水可用節點實現,提前27天實現一級里程碑節點,這是繼7月31日220KV倒送電一次成功和8月14日淡水廠可用后,漳州核電迎來的又一重大節點。
2022-08-21
以化學之名,書漳核華章——記漳州核電首個化學實驗室正式投用
公司副總監裘錦宏和技術支持處副處長顧傳俊于2022年8月12日到淡水廠化學實驗室進行專項檢查,充分肯定化學人所做的努力,認為實驗室管理規范、風險可控,具備在調試期間為工程現場提供化學分析的能力,并正式宣布漳州核電首個化學實驗室投用。
