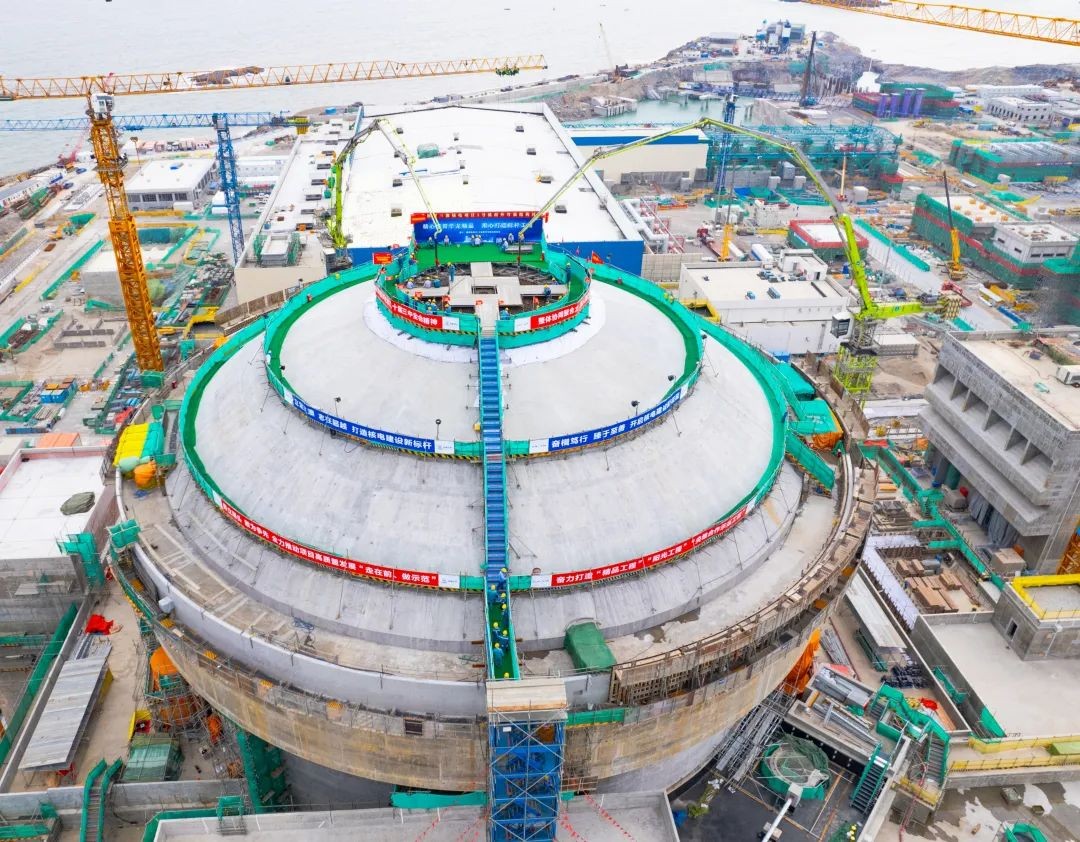

中核華興公司承建的三澳核電1號機組外穹頂結構順利封頂
11月11日,中核華興承建的三澳核電1號機組外穹頂結構順利封頂,標志著1號機組主體結構全線完工,為后續1號機組熱態功能試驗和安全殼密封性試驗奠定堅實基礎,華龍一號批量化建設邁出堅實步伐。本次混凝土澆筑為半球形穹頂結構封頂,完成后將進一步提升機組安全性和密封性。項目建設過程中,中核華興強化整體協同、優化施工管理、堅持創新驅動,三澳核電項目部立足大黨建工作思路,系統整合內部技術優勢和先進核電建造經驗,持續發揮小核心、大協作協...
2024-11-13
三澳核電項目500千伏送出線路和500千伏開關站正式投運
11月4日18:42,三澳核電項目500千伏澳南5P13線、澳雁5P14線和500千伏開關站完成24小時試運行,倒送電工作完成,標志著500千伏送出線路和500千伏開關站設備正式投運,為1號機組后續各項工程節點有序推進奠定了堅實基礎。
2024-11-07
三澳核電項目1號機組汽輪機三缸扣缸完成
10月29日00時48分,在生產/工程聯合大團隊運作模式下,三澳核電項目1號機組汽輪機高中壓缸正式扣缸完成。
2024-10-30

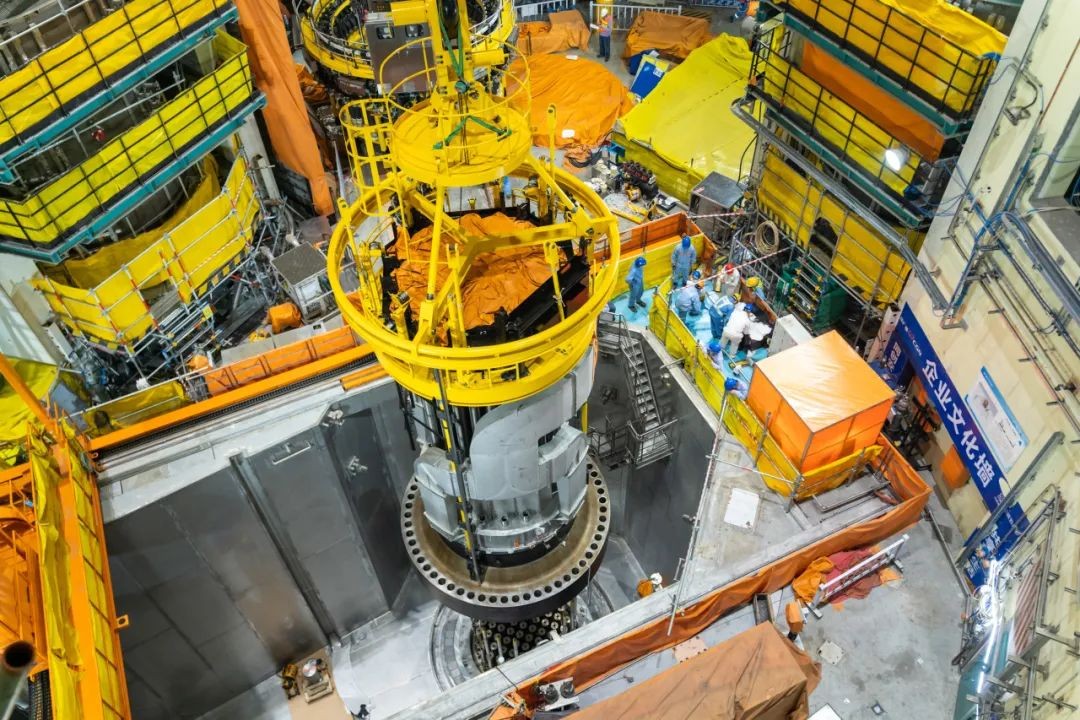

三澳核電1號機組反應堆壓力容器頂蓋順利完成扣蓋
10月25日下午16時48分,由中核五公司承建的三澳核電1號機組反應堆壓力容器頂蓋在蒼南業主單位、中廣核工程公司、核鵬監理單位共同見證下完成了主螺栓整體拉伸工作,標志著冷試扣蓋順利完成,為后續1號機組冷試創造了有利條件。
2024-10-27
三澳核電500千伏聯網工程即將貫通
位于浙江溫州的三澳核電站是我國首個民營資本參股投資的核電項目,也是浙江省首個采用我國自主知識產權華龍一號三代核電技術的核電項目。目前,該項目的電力送出通道——三澳核電500千伏送出工程施工已經進入最后沖刺階段,預計今日將實現全線貫通。
2024-10-21
三澳核電2號機組主設備全部就位!

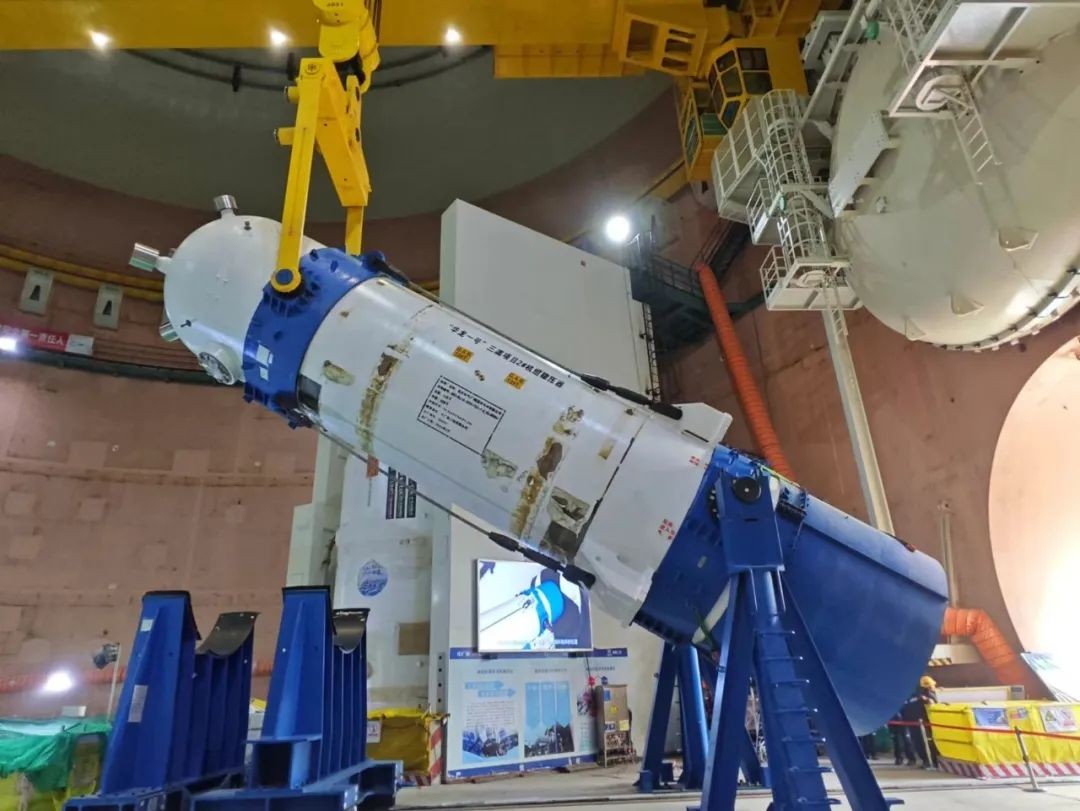

9月30日,中核二三承建的三澳核電2號機組穩壓器精準入駐其預定位置。
2024-10-01
三澳核電項目 1 號機組汽水分離再熱器到貨
9月28日,由東方電氣(廣州)重型機器有限公司承制的三澳核電項目1號機組汽水分離再熱器(MSR)經過4天的海上運輸,順利抵達三澳核電項目現場。
2024-10-01

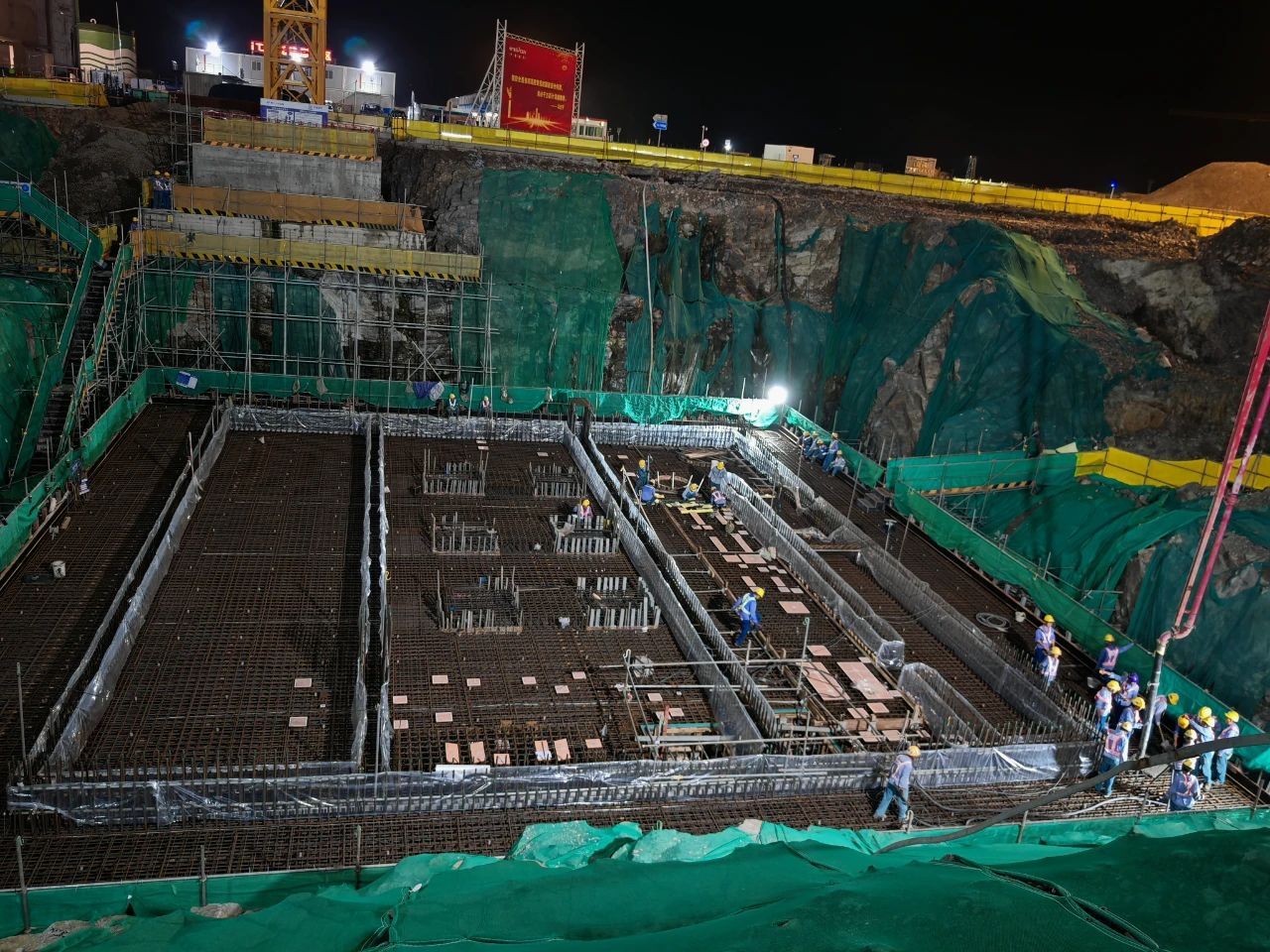

三澳核電項目備用應急柴油發電機子項實現第一罐混凝土澆筑
9月26日19點45分,中國廣核集團“華龍一號”機組首個備用應急柴油發電機子項的廠房筏基在三澳核電項目現場開始第一罐混凝土澆筑,標志著三澳核電項目備用應急柴油發電機子項正式實現FCD。
2024-09-29

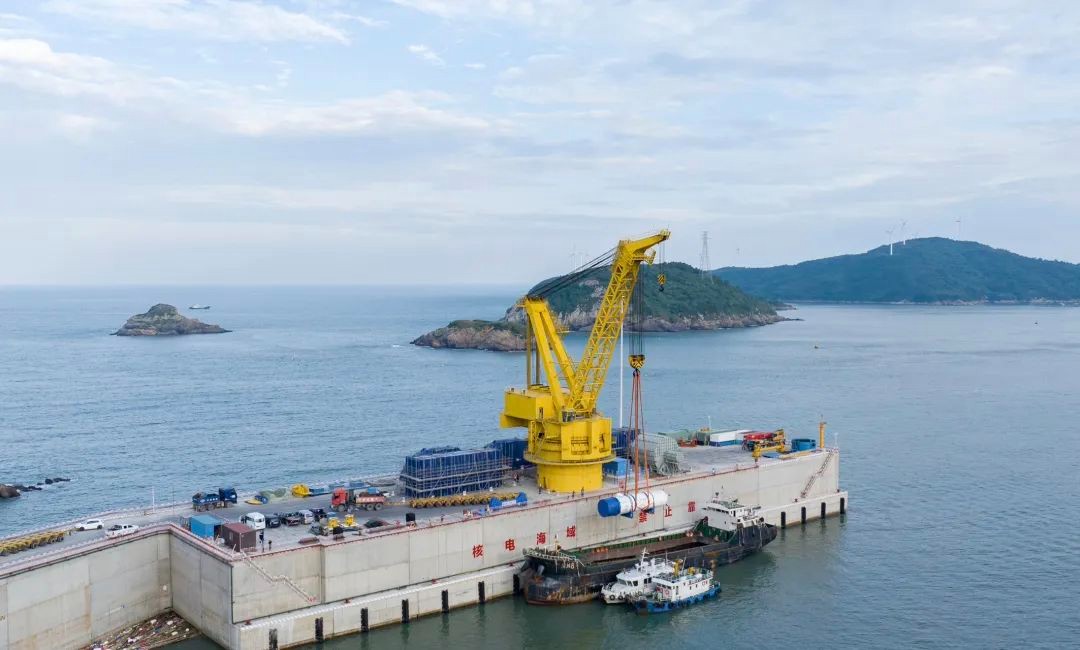

三澳核電項目2號機組穩壓器到貨

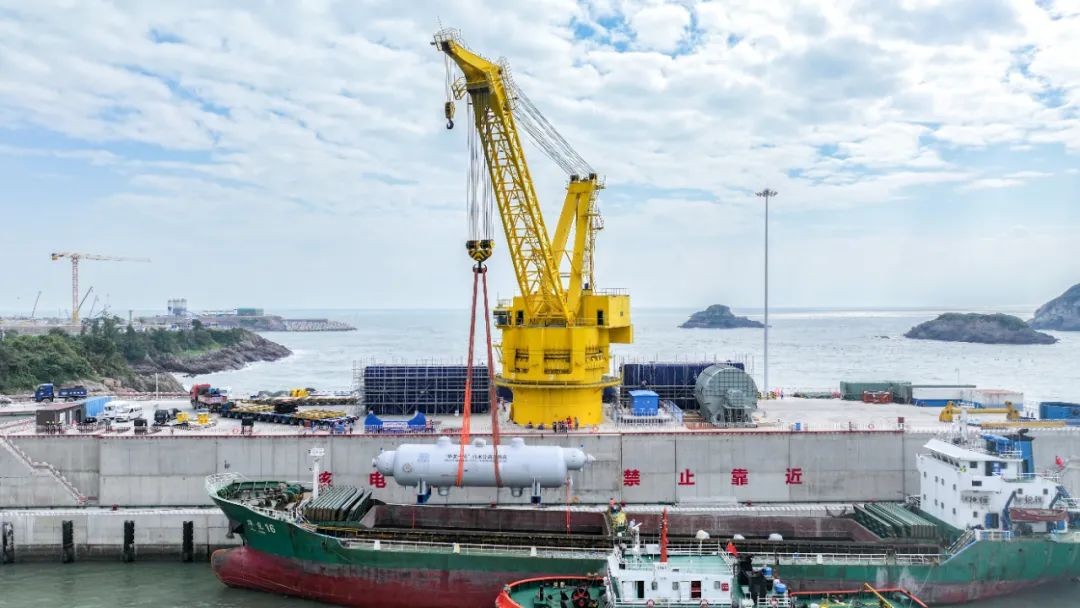

9月26日,由東方電氣股份有限公司與東方電氣(廣州)重型機器有限公司聯合體承制的三澳核電項目2號機組穩壓器運抵三澳核電項目重件碼頭。
2024-09-27
三澳核電項目1號機組主泵電機全部就位
9月20日下午,三澳核電1號機組三環主泵電機在工程公司、蒼南核電業主共同見證下順利完成就位。
2024-09-23
13365臺冷態功能試驗相關設備全部到貨
9月13日,由上海洛丁森工業自動化設備有限公司承制的10臺核級壓力變送器順利交付至三澳核電項目現場。
2024-09-14

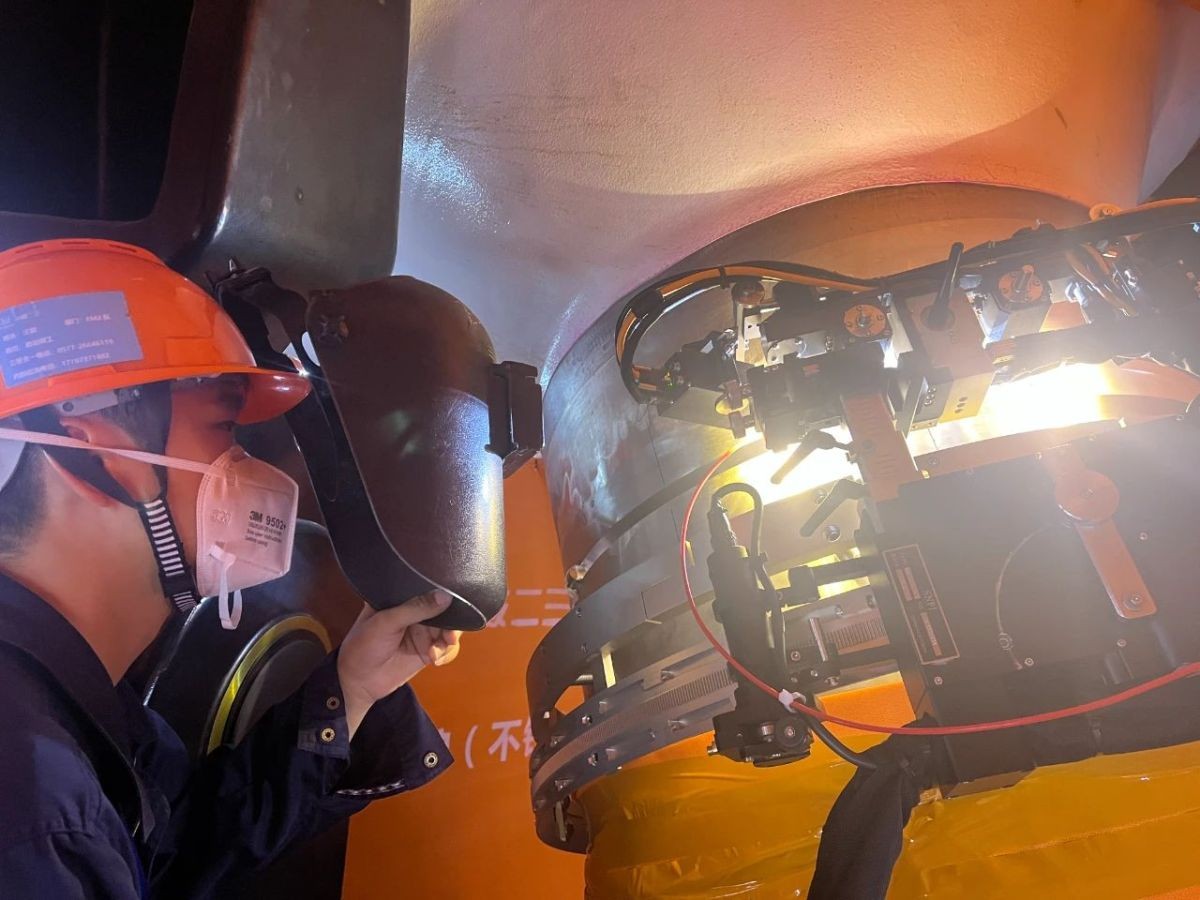

三澳核電項目2號機組主管道焊接開始
9月2日,生態環境部華東核與輻射安全監督站正式宣布三澳核電項目2號機組主管道焊接控制點釋放。
2024-09-11

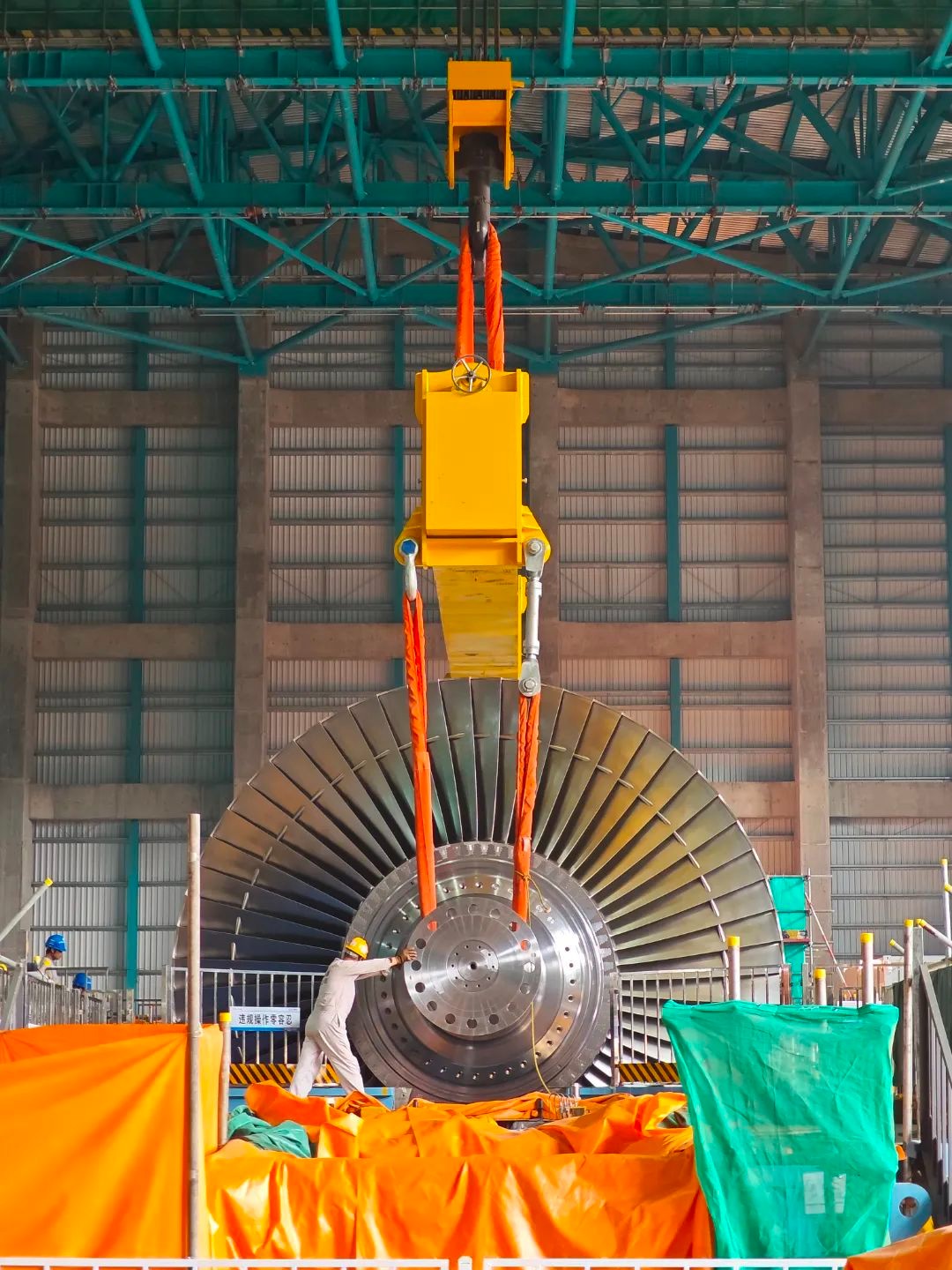

三澳核電項目1號機組汽輪發電機組軸系初找中完成
9月2日,在汽輪機組高質量安裝黨員攻堅隊成員及現場作業人員的共同見證下,三澳核電項目1號機組汽輪發電機組軸系初找中各聯軸器晃度和瓢偏值均在合格范圍內,標志著項目首臺汽輪發電機組軸系初找中工作歷時17天順利完成,繼軸承箱全部就位后實現又一關鍵節點,為汽缸通流間隙調整和機組扣蓋奠定了基礎。 汽輪發電機組軸系找中作為汽輪發電機組安裝的重要工作,直接影響到汽輪發電機組運行安全與可用性,并貫穿汽輪發電機組安裝始終,汽輪發...
2024-09-04

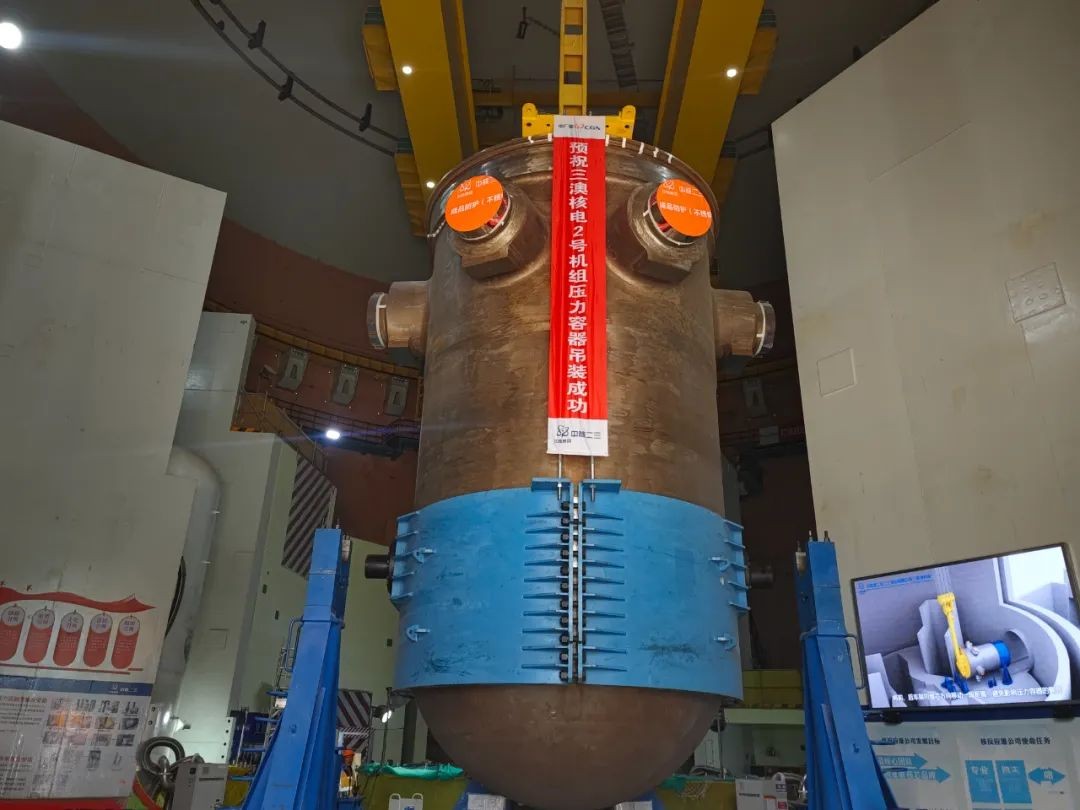

剛剛,三澳核電2號機組壓力容器吊裝就位!
8月17日15時53分,中核二三承建的三澳核電2號機組反應堆壓力容器歷經翻轉、豎立、吊裝等諸多工序后最終順利就位至壓力容器支承環上,為后續核島安裝工作奠定了堅實的基礎。
2024-08-17
三澳核電項目1號機組反應堆壓力容器頂蓋首次吊裝就位成功
8月6日,由中核五公司承建的中廣核“華龍一號”三澳核電項目1號機組核心部件之一——反應堆壓力容器頂蓋,在經歷了大約兩小時的吊裝后,于18時46分成功完成首次吊裝到位。
2024-08-09
