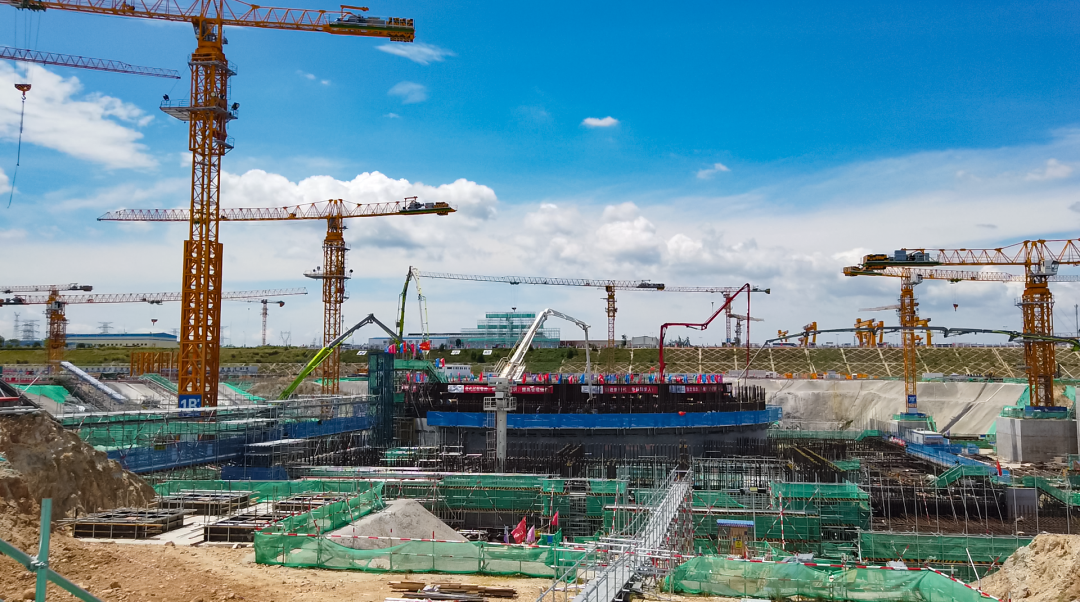

華能海南昌江核電二期工程項目4號機組4RC內殼混凝土澆筑順利啟動
2022年6月12日8時50分,海南昌江核電二期工程項目4號機組4RC內殼1段混凝土澆筑開始,標志著4號機組核島又一一級里程碑節點提前完成。
2022-06-14
核工業工程質量監督第二十二中心站駐廠辦公室揭牌儀式在昌江核電現場舉行
2022年6月7日,核電常規島工程質量監督昌江項目站暨核工業工程質量監督第二十二中心站駐廠辦公室揭牌儀式在公司現場順利舉行.
2022-06-10
海南昌江核電項目3、4號機組預制工作全面開工
6月8日上午8時28分,中核五公司承建的海南昌江項目部3、4號機組電氣預制工作順利啟動,標志著海南昌江核電項目3、4號機組所有預制工作全面開工,為后續核島安裝開工奠定堅實基礎。
2022-06-09
我國首部雙碳主題動物萌寵動畫片《核力出奇跡》歡樂上映!
5月31日,經國資委新聞中心、國家能源局中國核電發展中心、科普中國、中核集團、中國核能行業協會、中國上市公司協會指導,中國核能電力股份有限公司原創發布了國內首部雙碳主題動物萌寵動畫片——《核力出奇跡》,科普普及和生動演繹核能、風光等清潔能源合力助力“碳達峰、碳中和”目標,守護青山綠水和地球美好家園的獨特優勢和重要地位,并發出了“善用核能力量、賦能美好生態、呵護美麗家園”的倡議。
2022-05-31
海南核電副總經理一行至西核設備座談交流
5月26日,海南核電有限公司(簡稱:海南核電)副總經理李振云、華能海南昌江核電有限公司(簡稱:華能海南昌江)設計采購部主任彭帥軍一行至西核設備就海南核電項目進行座談交流。西核設備黨委副書記、常務副總經理丁正彪參加了座談。中國核電工程有限公司(簡稱:中核工程)設備成套中心副總經理張成視頻參會。
2022-05-28
海南昌江核電廠3、4號機組220kV輔助電源系統工程初步設計專家評審會順利召開
2022年5月17日,海南電網公司在海口組織召開《海南昌江核電廠3、4號機組220kV輔助電源系統工程初步設計》專家評審會。
2022-05-25
海南昌江多用途模塊式小型堆項目主泵通過設計審查
5月18日,中國核動力研究設計院和哈爾濱電氣動力裝備有限公司組織海南核電有限公司、中國核電工程有限公司、哈爾濱電機廠電機研究所及哈爾濱理工大學專家代表,成功召開了海南昌江多用途模塊式小型堆項目主泵設計審查會。經過審查,與會專家一致認為主泵設計滿足設備規格書要求,通過設計審查。核動力院副總工程師張文其、哈電動裝副總經理劉亨等出席了會議。
2022-05-19
海南昌江核電廠4號機組模塊一吊裝成功
2022年5月15日4時18分,海南昌江核電廠4號機組核島反應堆廠房鋼襯里模塊一吊裝就位,此次吊裝成功將為4號機組反應堆廠房內部結構施工關鍵路徑順利推進打下堅實基礎。
2022-05-15
海南昌江加快推進核電關聯及新材料產業先導區路網建設
海南(昌江)清潔能源高新技術產業園核電關聯及新材料產業先導區二縱路項目位于產業園區中心,貫穿園區南北,是先導區基礎配套的第一個項目。近日,記者從昌江黎族自治縣有關部門了解到,該項目今年3月開工,預計2023年10月建成使用,將為園區項目通行提供極大方便,助推園區建設提檔加速。
2022-05-06
全球首堆“玲龍一號”常規島筏基全部澆筑完成
2022年5月3日凌晨2:00,海南昌江多用途模塊式小型堆科技示范工程“玲龍一號”常規島最后一塊筏基澆筑完成,提前10天完成二級里程碑,為后續常規島0m板結構施工創造條件,奠定堅實的基礎。
2022-05-06
自動熔化極氣體保護焊技術在“玲龍一號”全球首堆建設現場應用
立足百億規模新起點,逐夢高質量發展新征程,中核二二吹響了奮進新時代的沖鋒號角。為充分展現公司各級組織和廣大員工建設幸福二二、奮斗二二、創新二二、健康二二的執著追求和砥礪奮進的精神風貌,以昂揚姿態和豐碩成果迎接黨的二十大勝利召開,特開設愛你二二系列欄目。4月25日,自動熔化極氣體保護焊技術(GMAW-ArA)正式應用于玲龍一號全球首堆海南昌江小堆示范工程鋼制安全殼下筒體縱縫實體焊接。該工藝作為核電建設項目中的一種新型焊接...
2022-05-05
華能海南昌江核電二期工程項目3號機組內殼設備閘門預埋套筒順利吊裝就位
3號機組內殼設備閘門預埋套筒吊裝就位,給反應堆廠房內殼混凝土的澆筑以及后續設備運輸等工作的開展創造有利條件,為即將到來的五一勞動節獻上一份特殊的賀禮。
2022-04-30
海南省第八次黨代會“點名”海南核電基地
4月26日下午,中國共產黨海南省第八次代表大會在海口隆重開幕,海南核電基地榮登大會報告,海南核電黨委書記、董事長魏國良同志作為大會代表現場參會。
2022-04-29
華能海南昌江核電二期工程項目3號機組非能動堆腔注水箱不銹鋼覆面模塊一順利吊裝就位
2022年4月28日17時28分,歷時2小時,非能動堆腔注水箱不銹鋼覆面模塊一吊裝就位,保證了后續反應堆廠房內部結構的連續施工。
2022-04-29
華能海南昌江核電二期工程項目3號堆安全殼鋼襯里內穹頂提前開始拼裝
2022年4月28日,隨著海南昌江核電二期工程項目3號反應堆廠房內穹頂第一層首塊壁板緩緩吊裝就位,3號機組內穹頂拼裝工作正式拉開序幕,較原計劃提前3天。
2022-04-29
