一分鐘了解玲龍一號
鐺鐺!隆重介紹一下我國核電領域自主創新又一重大成果——全球首個陸上商用模塊化小堆“玲龍一號”。
2023-10-27
華龍一號海南昌江核電3號機組安全級DCS順利通過出廠驗收
10月24日,由中國核動力研究設計院設計的華龍一號海南昌江核電3號機組安全級DCS設備順利完成出廠驗收,具備發貨條件。
2023-10-25
海南昌江核電3號機組最后一臺蒸汽發生器順利吊裝就位
10月19日15時18分,海南昌江核電3號機組最后一臺蒸汽發生器順利吊裝就位,至此3號機組3臺蒸汽發生器已全部吊裝就位完成,標志著一回路系統設備安裝邁入新的臺階。
2023-10-20
海南昌江核電3號機組主管道焊接正式開啟
2023年10月19日9時6分,海南昌江核電基地3號機組反應堆冷卻劑系統主管道正式開始焊接,提前二級里程碑76天,標志著3號機組核島廠房主系統安裝工作已全面進入安裝高峰期,為后續核回路沖洗奠定了基礎。
2023-10-20
“玲龍一號”,開啟核能綜合利用新篇章
國慶假期,中核集團海南昌江核電基地的施工人員還在堅守崗位。中核二二海南昌江核電工程項目部副總經理蔣文林介紹,全球首個陸上模塊化小型反應堆“玲龍一號”已經進入到土建施工的收尾階段,一個個廠房逐步封頂,而在此過程中,每一個細節,都彰顯著我國自主創新的底氣。
2023-10-05
華能海南昌江核電二期工程項目3號機組核島安全廠房A列結構封頂
2023年9月28日下午,華能海南昌江核電3號機組核島安全廠房A列22m屋面板混凝土澆筑完成,標志著安全廠房A列結構順利封頂,為后續安裝及倒送電專項工作創造了有利條件。
2023-10-03

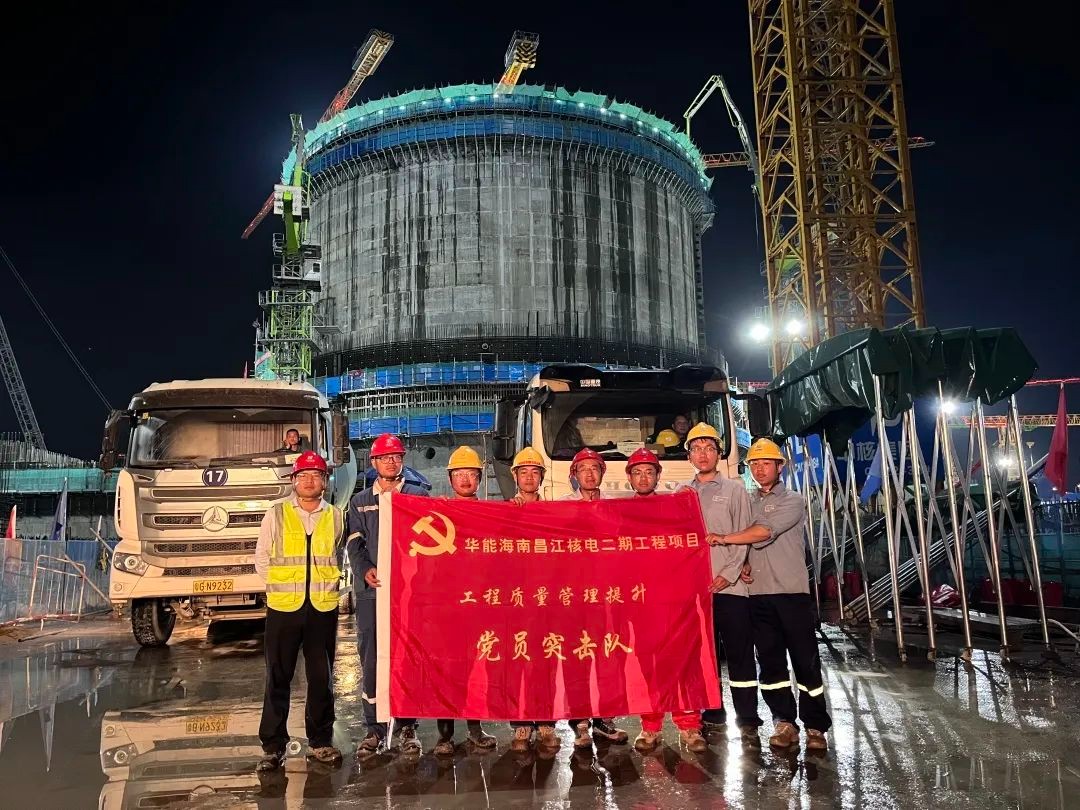

華能海南昌江核電二期工程項目4號機組反應堆廠房內殼21層混凝土澆筑完成
9月29日06時38分,華能海南昌江核電二期工程4號機組反應堆廠房內殼21層混凝土澆筑完成。本次二級里程碑的順利實現,為環梁、環軌吊裝創造前置條件,同時也為一級里程碑“穹頂吊裝”按期實現夯實基礎。
2023-10-03
華能海南昌江核電3號機組非安全級DCS順利通過出廠驗收
9月24日,華能海南昌江核電二期工程項目3號機組非安全級DCS順利通過出廠驗收。華能集團、中核集團有關領導共同見證儀式。
2023-09-27
華能海南昌江核電3號機組常規島汽輪機基座運轉層澆筑完成
2023年9月24日,歷經37個小時的連續奮戰,華能海南昌江核電3號機組常規島汽輪機基座運轉層澆筑作業順利完成,混凝土總澆筑量接近3000立方。基座運轉層澆筑完成標志著3號常規島汽輪機基座結構施工完美收官,為3號常規島汽輪發電機安裝工作打下了堅實基礎。
2023-09-26
華能集團首臺“華龍一號”全范圍模擬機在昌江核電正式投用
9月25日,華能昌江核電全范圍模擬機現場驗收暨首批操縱人員模擬機培訓啟動儀式在培訓中心舉辦,公司黨委書記、總經理帥月智及其他公司領導,中核武漢副總經理謝華兵,中核工程公司項目部、海南核電、核能院、核工南京、中核咨詢等合作單位代表參加本次儀式。
2023-09-26
海南昌江核電3號機組常規島主行車吊裝就位
2023年9月22日20時36分,海南昌江核電“華龍一號”3號機組常規島主行車全部吊裝就位,主行車就位一級里程碑節點按照內控計劃如期完成,標志著3號機組常規島正式進入安裝階段,為后續常規島凝汽器、汽輪機以及發電機等主設備安裝創造有利的條件。
2023-09-25
海南昌江核電3號機組壓力容器順利吊裝就位
海南昌江核電3號機組壓力容器于9月24日18時36分順利吊裝就位。吊裝過程安全有序,提前一級計劃里程碑節點67天完成,這是該機組繼一環和三環蒸汽發生器吊裝成功之后,主設備吊裝工作再次取得的重大進展,為后續主管道焊接創造了先決條件,為主線施工按計劃順利開展提供了保障。
2023-09-25
啟程!“玲龍一號”全球首堆海南昌江小堆關鍵主設備順利發運
9月22日,東方電氣承制的“玲龍一號”全球首堆關鍵主設備——非能動余熱排出冷卻器,從東方電氣(廣州)重型機器有限公司啟程發往海南昌江核電站現場。
2023-09-23
華能海南昌江核電二期工程項目3號機組常規島主行車順利吊裝就位
2023年9月22日20時36分,華能海南昌江核電二期工程3號機組常規島320t主行車小車吊裝就位,至此3號機組常規島主行車吊裝完美收官,本次吊裝任務使用600t級履帶吊,總共分8鉤次吊裝。此次主行車就位為3號機組常規島設備安裝拉開了序幕,同時也為常規島廠房屋架封閉和設備引入創造了有利條件。
2023-09-23
小堆,走起!
我國小型堆研發成果豐碩,已高質量推進多個小型模塊堆技術與產業發展,工業耦合方案日益成熟,為小型模塊堆發展貢獻了“中國智慧”和“中國方案”。
2023-09-23
