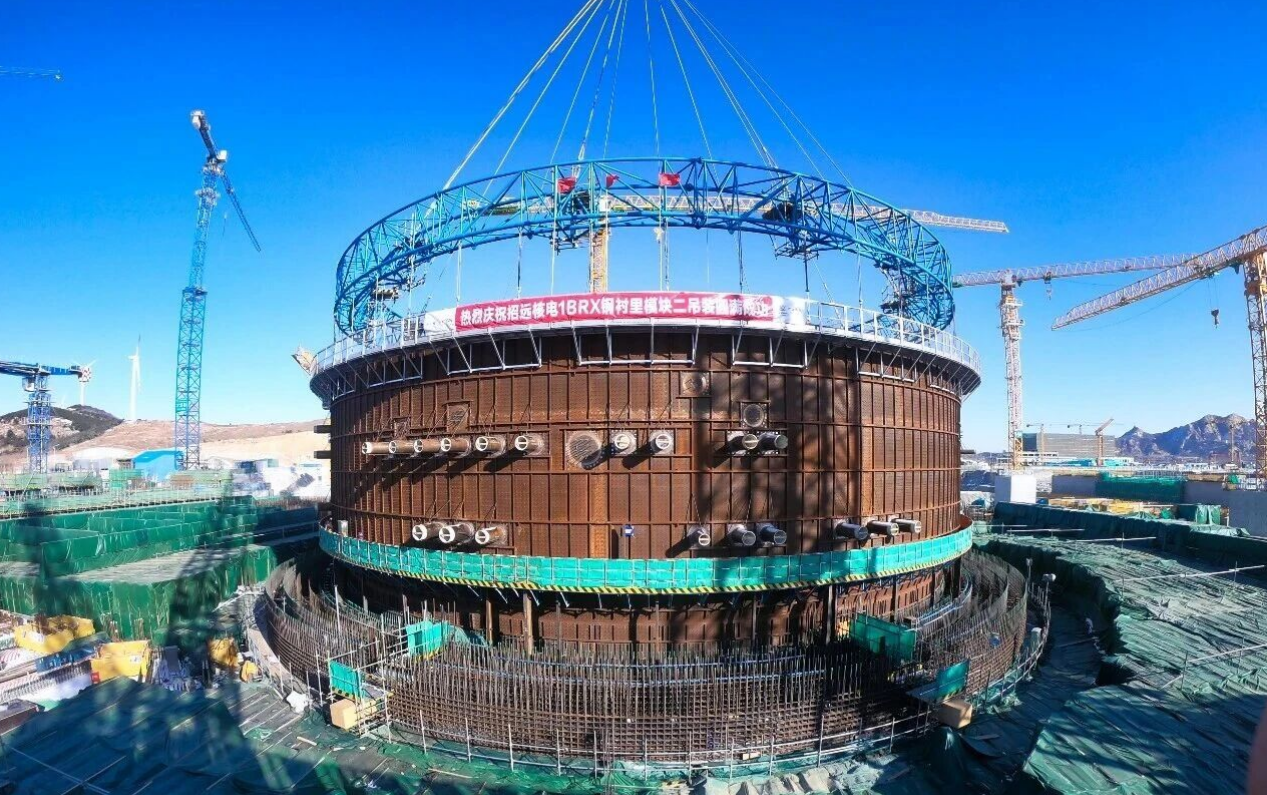

2月8日,中廣核山東招遠核電項目1號機組核島反應堆廠房鋼襯里模塊2順利完成吊裝,整個吊裝過程平穩有序、安全質量受控,為后續施工創造了有利條件。

鋼襯里模塊2由筒體一層、二層組成,模塊重量157噸,吊裝總重量245噸。本次吊裝采用2000噸級履帶式起重機一次性整體吊裝工藝,經過起鉤、旋轉、帶載行走、落鉤等動作,最終順利完成吊裝。鋼襯里模塊2吊裝完成后,鋼襯里施工至正6.8米標高,有利于核島安全殼施工盡早退出關鍵路徑,減少反應堆廠房與周邊廠房交叉施工作業,保證核島廠房平穩、平衡、平順施工。

為保證鋼襯里模塊2吊裝成功,招遠核電施工管理團隊全面落實鋼襯里模塊1、堆坑混凝土模塊吊裝成功的經驗反饋與良好實踐,充分研判現場氣象信息,克服低溫不利條件影響,穩扎穩打做好先決條件檢查及落實,有序推進現場施工各項準備工作,確保了吊裝工作目標順利實現。
此次模塊2順利完成吊裝,標志著招遠核電圓滿完成1號機組春節前核島關鍵路徑施工任務,為節后現場關鍵路徑施工創造了有利條件。
