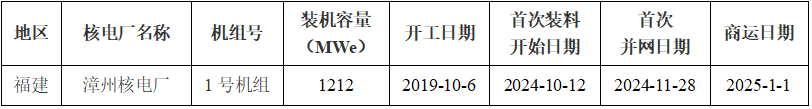

截至2025年12月31日,我國運行核電機組共59臺(不含臺灣地區),裝機容量為62518.74MWe(額定裝機容量)。2025年1-12月全國共1臺核電機組投入運行,詳見表1。
表1:2025年1-12月商運核電機組信息

一、核電生產情況
2025年1-12月,全國累計發電量為97015.8億千瓦時,運行核電機組累計發電量為4670.19億千瓦時,占全國累計發電量的4.82%。

2025年1-12月全國發電量統計分布
2025年1-12月,全國運行核電機組累計發電量為4670.19億千瓦時,比2024年同期上升了4.91%;累計上網電量為4389.29億千瓦時,比2024年同期上升了4.91%,詳見表2。與燃煤發電相比,2025年核能發電相當于減少燃燒標準煤13365.38萬噸,減少排放二氧化碳35017.30萬噸、二氧化硫113.61萬噸、氮氧化物98.90萬噸。
2025年1-12月,核電設備利用小時數為7858.07小時,平均機組能力因子為93.11%。

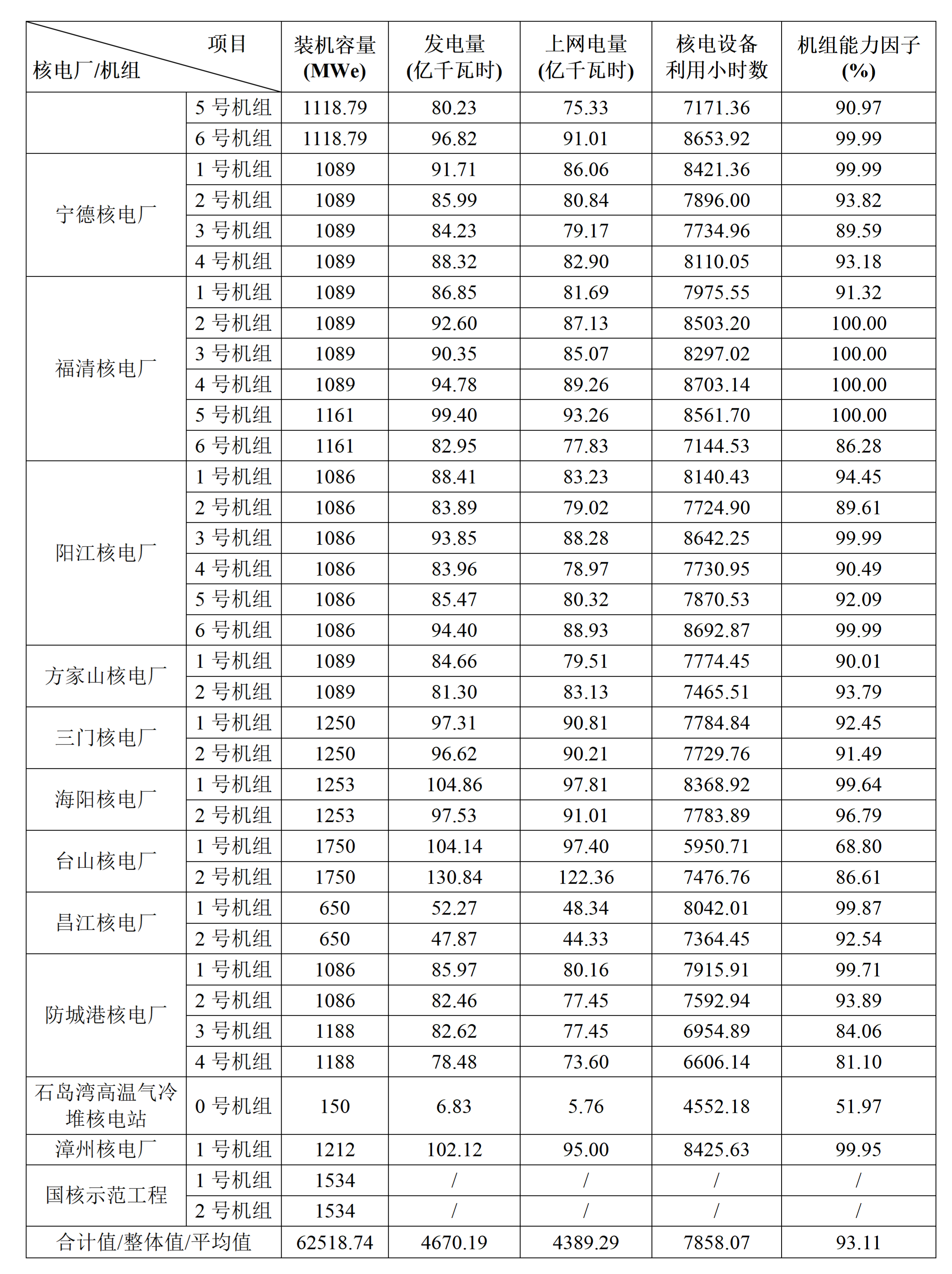

2025年1-12月運行核電機組電力生產指標統計表

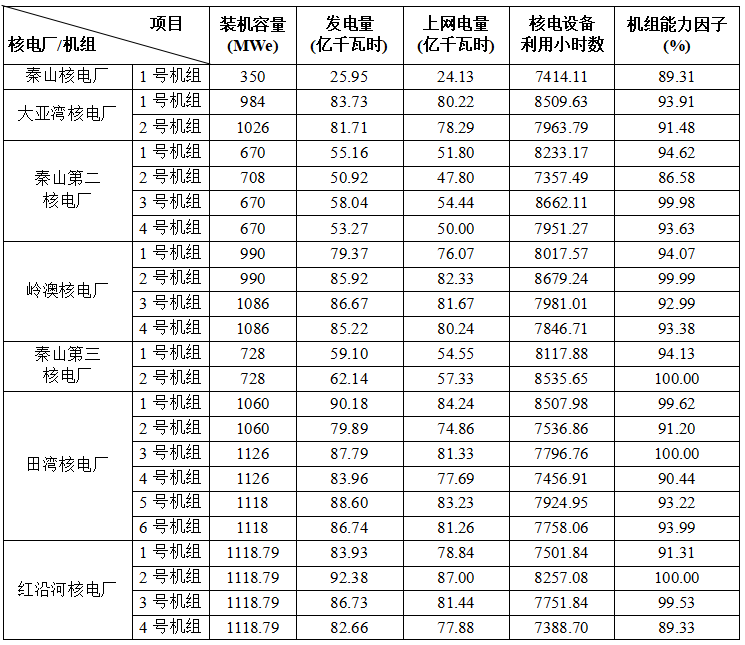

2025年1-12月運行核電機組電力生產情況統計表


說明:
1)本表“合計值/整體值/平均值”中,裝機容量、發電量、上網電量為各機組合計值,核電設備利用小時數為全部機組整體值,機組能力因子為全部參與統計機組的算數平均值。

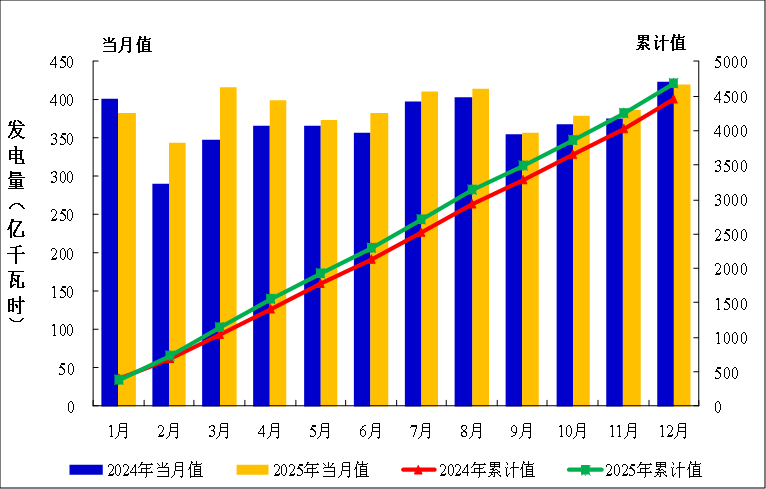

2024年1月至2025年12月全國運行核電機組發電量趨勢

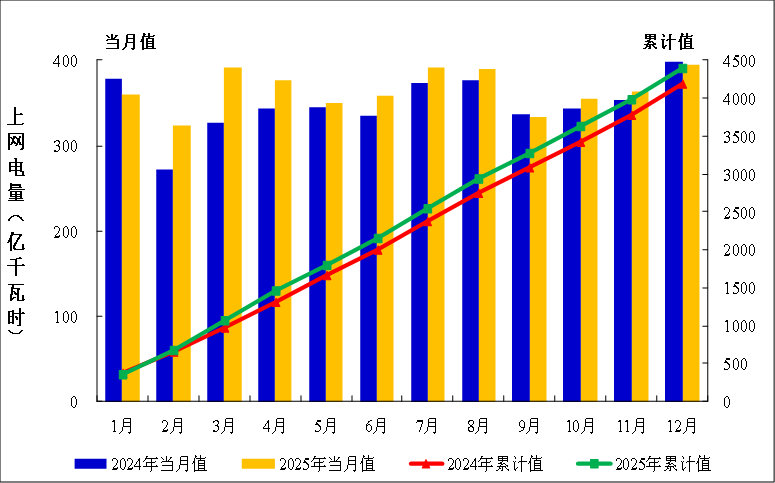

2024年1月至2025年12月全國運行核電機組上網電量趨勢
二、核電安全生產情況
2025年1-12月,我國運行核電廠嚴格控制機組運行風險,燃料元件包殼完整性、一回路壓力邊界完整性、安全殼完整性均滿足技術規范要求;未發生國際核事件分級(INES)1級及1級以上的運行事件;未發生一般及以上輻射事故;未發生較大及以上生產安全事故;未發生一般及以上突發環境事件;未發生職業病危害事故及職業性超劑量照射。。
三、放射性流出物排放和環境監測
按照國家環境保護法規和環境輻射監測標準以及國家核安全局批準的排放限值,我國運行核電廠對放射性流出物的排放進行了嚴格控制,并對核電廠周圍輻射環境進行了有效監測。
2025年1-12月放射性流出物排放統計結果表明,我國運行核電廠放射性流出物的排放量均低于國家核安全局批準限值。2025年1-12月輻射環境監測數據表明,各運行核電基地外圍監督性監測自動站測出的環境空氣吸收劑量率在當地本底輻射水平正常范圍內,未監測到因核電機組運行引起的異常。
四、第四季度重要活動
10月16日,全球首個陸上商用模塊式小型堆——中核集團海南昌江多用途模塊式小型堆科技示范工程“玲龍一號”一回路冷態功能試驗圓滿成功,為該工程后續的熱試、反應堆裝料及商運奠定了堅實的基礎。
10月18日,陸豐核電5號機組外安全殼穹頂整體模塊吊裝成功,標志著中廣核首次在“華龍一號”堆型上完成外穹頂鋼模板整體模塊化吊裝,為5號機組后續安全殼打壓試驗和核島安裝施工創造了決定性條件。
10月20日,山東核電海陽核電2號機組一次并網成功,主泵變頻器全部實現國產化且運行良好,成為我國首個完全依靠國產化主泵變頻器帶載運行的AP1000機組。
10月21日,中國核電發布消息:近日,由秦山核電、江蘇核電分別牽頭起草編制的兩項國家標準GB/T 17680.12-2025《核電廠應急準備與響應準則 第12部分:核應急演習的策劃、準備、實施與評估》、GB/T 46175-2025《核電工程智能管理系統建設及應用管理通用要求》正式發布,為核能行業安全高效發展提供權威技術遵循。
11月9日,蒼南核電2號機組汽輪機扣缸工作順利完成,標志著汽輪機這一核心設備的安裝取得關鍵進展,為機組后續并網發電奠定了堅實基礎。
11月18日,我國首個配置冷卻塔的“華龍一號”核電機組——中廣核山東招遠核電1號機組,順利完成核島第一罐混凝土澆筑(FCD)的關鍵節點,我國自主三代核電技術應用再添新標桿。
11月19日至23日,中國核能行業協會組織對石島灣高溫氣冷堆內部事件概率安全分析(PSA)工作開展同行評估,為行業提供良好實踐參考,也促進了我國高溫氣冷堆PSA模型開發和應用水平提升、保障風險指引型核安全管理措施的有效執行。
11月22日,漳州核電2號機組首次并網成功,正式向電網送出第一度電。至此,“華龍一號”批量化建設一期工程兩臺機組全部并網發電。
12月1日,秦山核電發布消息,作為國內首個在運核電機組在線更換應急柴油機的項目,秦山核電秦一廠1號應急柴油發電機組順利完成安注及失電帶載試驗,并投入A通道熱備用,標志著秦一廠A、B通道兩臺熱備用的應急柴油發電機組整體改造全面完成。
12月12日,遼寧徐大堡核電3號機組順利完成冷態功能試驗,標志著該機組由安裝階段全面轉入調試階段,為后續機組整體調試工作安全有序開展奠定了堅實基礎。
12月22日,中國廣核集團廣東陸豐核電項目2號機組完成核島第一罐混凝土澆筑(FCD),標志著該機組主體工程正式開工。
12月22日,國家電投集團廣西白龍核電1號機組核島開始第一罐混凝土澆筑(FCD),標志著廣西建設國家綜合能源安全保障區的標志性工程邁入主體工程建設階段。
免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。
