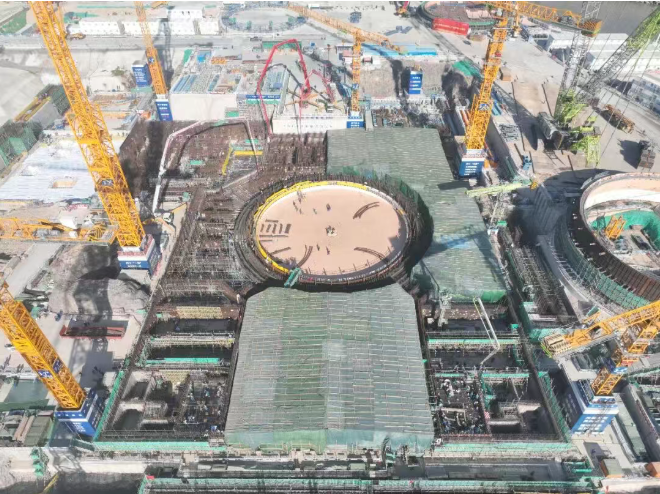

1月13日22時56分,三澳核電3號機組核島廠房完成最后一塊筏基澆筑,標志著3號機組核島土建工程進入全面施工階段。

本次澆筑覆蓋燃料廠房與安全廠房兩個區域,澆筑總量達3578立方米。施工過程中,項目大團隊始終圍繞“安全質量更好、施工效能更快、工程造價更省”目標,積極通過管理創新和技術創新等系列措施,攻克澆筑體量大、交叉作業密集、場地資源受限等多重困難,澆筑過程安全受控、質量優良,創造了安全、質量、進度同期最優紀錄,實現了“一臺比一臺好”的目標。

1 在工藝創新上:實現FCD澆筑與周邊廠房筏基鋼筋綁扎的“并行作業”,打破了傳統工序制約;運用“預后貼法”工藝有效規避地坑水箱施工對鋼筋綁扎的干擾;將筏基地坑斜壁優化為直壁結構,有效降低施工難度。
2 在難點突破上:針對破解RPE(核島疏水和排氣系統)管道安裝難題,采用“預制拼接+整體吊裝”工藝,有效優化現場焊接與無損檢測耗時。
3 在降本增效上:通過全流程優化,工時數相比2號機組降低15%。
