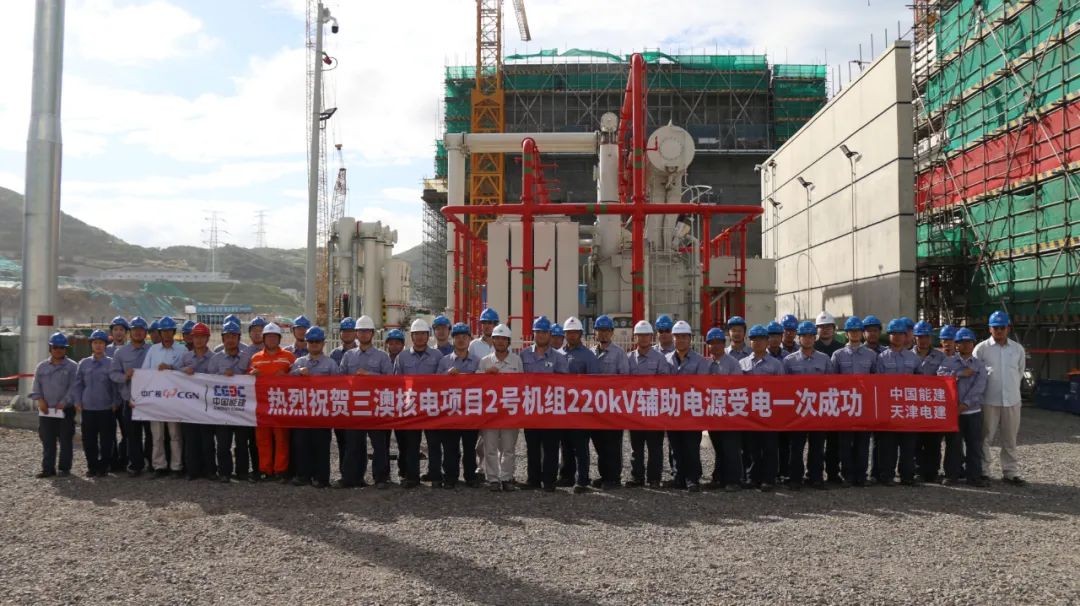

2025年6月16日1時29分,在蒼南核電、中廣核工程蒼南項目部、核鵬監理、天津電建三澳核電項目部、中建二局三澳核電項目部等單位的聯合攻堅推進下,三澳核電項目2號機組220kV輔助電源設備圓滿完成送電并通過24小時試運行考核,標志著三澳核電項目2號機組220kV輔助電源工程正式投運。

三澳核電項目2號機組220kV輔助電源工程涉及0BTD開關站、2BDH 220kV電纜溝、2BJX輔助變壓器平臺、2BLX常規島電氣廠房等構筑物,包含220kV輔助變壓器、220kV高壓電纜、220kV高壓開關、中低壓配電盤等電氣設備。項目自2023年9月5日開工建設,2025年6月16日正式投運,歷時1年10個月。2號機220kV輔助電源工程承擔著2號機組建設期間的調試供電任務,同時作為機組商運期間保障核安全的重要電源,其對于核電站的安全穩定運行、區域電力的穩定供應保障具有重要作用。

6月12日,蒼南核電副總經理曾軍生主持召開三澳一期2號機220kV輔助電源工程啟動會,國網浙江電力調度控制中心相關領導專家參加,會議就2號機組220kV輔助電源工程啟動準備工作進行詳細部署。6月14日-6月16日,2號機220kV輔助電源攻堅項目組先后高質量完成2號機組輔助變壓器五次沖擊試驗、帶負荷試驗、輔助電源24小時試運行等試驗考核項目,全力推進2號機組220kV輔助電源工程順利投產。

三澳核電項目2號機組220kV輔助電源工程建設過程中,蒼南核電電氣部牽頭組織各參建單位充分發揮黨建引領示范作用,踐行蒼南核電工程建設三個平衡理念,落實工程建設全過程管控模式,緊密跟蹤土建移交情況,嵌入式跟蹤設備安裝進度,全程參加設備調試工作,全面把控現場安全、質量和進度,為推進三澳核電項目2號機220kV輔助電源工程高質量投產保駕護航。
免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。
