在2024年“工程建設先進集體”的表彰名單里,石島灣項目設計團隊位列其中。這支團隊承載著“鑄造精品工程,打造央企合作典范”的職責,全面落實最嚴監管要求,創優FCD前設計成熟度,高效支撐執照申請和現場準備工作,以優秀的工程實踐詮釋了新時代核電工程人的責任擔當。

▲石島灣項目部設計團隊合影
01黨建引領
全面落實安全分級監管要求
面對安全分級監管要求,石島灣項目部第一時間籌建“黨員攻堅隊”,設總團隊、總工團隊和專業團隊長期駐扎北京,從監管溝通、技術分析、采購協同等多維度進行了為期100余天的攻堅工作。設計團隊秉承“一個目標、一個團隊、一條心,齊發力”的協同理念,高效完成了安全分級監管要求的方案落地,為項目獲取建造許可掃清了關鍵障礙。

▲攻堅隊加班討論安全分級事宜
02協同共進
設計成熟度再創新高
設計團隊牽頭打造“EP(E板塊和P板塊)協同跟蹤表”,高效推進采購文件出版及WR(文件可用),在集團首次實現采購文件在FCD(澆筑第一罐混凝土)前100%出版、95%以上WR,保障了項目324個采購包按計劃完成簽約;開發信息化工具提高管理效率,實現接口打開率和關閉率分別比前序項目同期高40%和100%,進一步提升設計成熟度,助力項目提前3個月實現“FCD前完成核島土建施工圖出版30%”的目標,首次實現FCD前全廠廊道土建施工圖100%出版,支撐了1號機組核島、常規島、泵房在15天內實現了FCD。

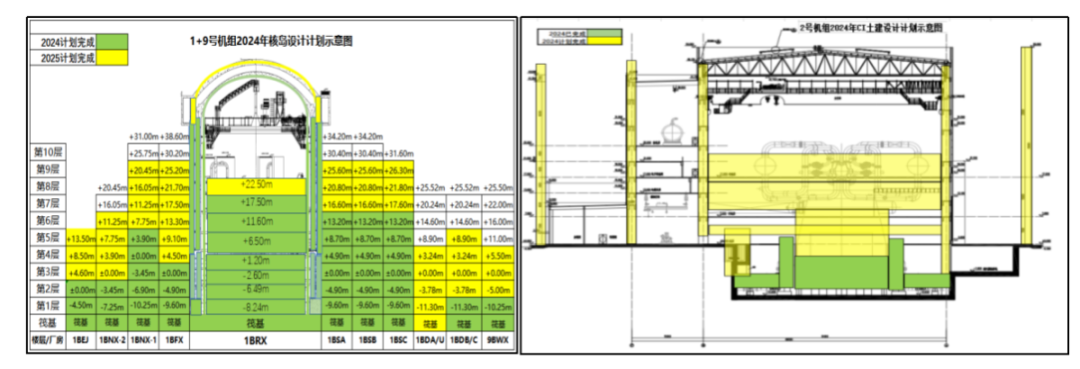

▲1號機組核島、常規島土建施工圖出版進度圖
03技術牽引
確定消防通規最優方案
石島灣項目擴建一期工程作為國內首個在核島區域應用兩部消防通規的項目,其消防專篇也成為了“第一個吃螃蟹的”。一邊是國家能源局對消防通規應用的高度關注,一邊是大量建筑行業通用條款在核島這個特殊區域到底該怎么用?用到什么程度?面對這些難題,設計團隊沒有退縮,開展了大量的分析、論證和匯報溝通。在進度緊張的重壓之下,設總團隊一方面牽頭設計院各專業與國家能源局消防專家委員會專家多輪、逐條、充分溝通,另一方面組織專項團隊“問題日清”,抓住每一天的時間,最終按期高質量提交了消防專篇,順利獲得國家能源局的批復。

▲向國家能源局匯報消防通規事宜
04精益管控
持續優化項目重大差異項方案
石島灣項目作為中廣核華龍一號技術路線在北方廠址的首次運用,項目部高度重視低溫防凍和核能供暖重大差異項的設計方案可行性,設計團隊先后組織兩次項目綜合評審和一次公司級綜合評審,落實30余項優化建議;設總團隊率領重大差異項小組多次赴威海熱電、紅沿河核電廠進行在運電廠專項調研,結合調研情況,梳理形成100余項優化建議,不斷優化重大差異項落地方案。

▲石島灣項目防凍小組赴紅沿河核電廠調研
05積極謀劃
高質量完成DF1提資鎖版
面對DCS(數字化控制系統)提資鏈與DCS進度需求倒掛、“四新技術”風險、北方廠址低溫防凍及核能供熱的新要求等困境,設計團隊成立“DCS專項團隊”,建立DCS提資相關的90個采購包246條接口的專項清單,通過DCS雙周報、EP協調會等形式,從采購包簽約開始逐條跟蹤推動,直至DCS相關信息固化,首次實現了FCD+2完成DF1提資(DCS第一版提資,滿足DCS、模擬機虛擬數據的設計、裝配集成需求);在FCD+5完成DF1階段DCS提資鎖版時,測控相關接口固化率超過97%,為各項目最高水平,為DCS設備工廠設計和制造創造了良好條件。

▲DCS專項團隊赴廣利核進行高層溝通
06技術擔當
為現場施工保駕護航
作為設計團隊的先鋒,以龔濤為總代表的前臺設代辦在面對現場突發狀況時,秉持“小事不過夜、大事連夜辦”的原則,協同后臺迅速響應,提供強有力的技術支持,尤其在負挖不良地質帶處理及現場鋼筋施工偏差等重大偏差項處理過程中,充分展現了卓越的專業素養和堅強的擔當精神,多次獲得華能集團和石島灣業主公司的表揚,為公司和項目團隊贏得外部良好口碑。

▲石島灣項目現場設代辦人員合影
