匈牙利外交和貿易部長彼得·西亞爾托表示,在該國國家原子能機構批準初步安全報告后,保克什二號新核電站將于 2025 年初澆筑首批混凝土。

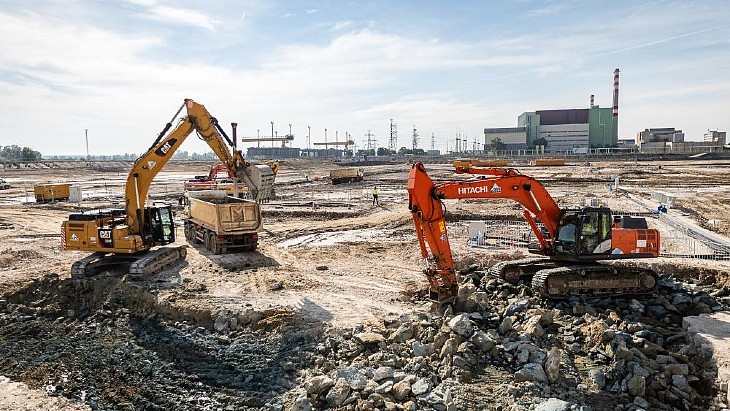

9 月份進行的土壤準備工作(圖片來源:Paks II)
西亞爾托表示,監管機構取消扣留點是該建設項目最重要的里程碑之一,這份50萬頁的報告符合國際原子能機構的標準。一旦澆筑第一批混凝土,該場址將正式獲得在建核設施的地位。目前,土壤挖掘深度已達23米,土壤固結過程中需要鉆入地面的75,000根樁中,已有39,000根到位,數千人在工作區域工作。
此外,核電站第一臺大型設備——堆芯捕集器已于8月運抵現場。堆芯捕集器是一種由耐熱鋼制成的錐形容器,在極少數緊急情況下,可以牢牢地容納堆芯熔體,防止放射性物質離開反應堆安全殼。
國家原子能機構在正式宣布這一決定時表示,已決定取消新核電站區塊建設許可證中規定的保留點,此后可以開始重大活動,如首次混凝土澆筑。但在此過程中,仍需滿足一系列技術和行政條件,并獲得額外的許可證,如土壤固結使用許可證。OAH將通過臨時、已宣布或未宣布的檢查以及全面檢查,不斷檢查是否符合法律要求和許可證中規定的條件。
保克什II項目由匈牙利和俄羅斯于2014年初簽署的政府間協議啟動,兩座VVER-1200反應堆將由Rosatom供應。該項目由俄羅斯國家貸款支持,計劃在現有保克什核電站旁建設,位于布達佩斯西南100公里的多瑙河畔。建設許可證于2022年8月頒發,去年商定了建設時間表,計劃在2030年代初將新機組接入電網。
保克什核電站現有的四臺VVER-440反應堆機組于1982年至1987年間投入運行,約占該國電力的一半。這些機組的設計壽命已延長至2032年至2037年之間,而2022年匈牙利議會還批準了一項進一步延長機組壽命的提案,為核電站運行至2050年代做準備。
