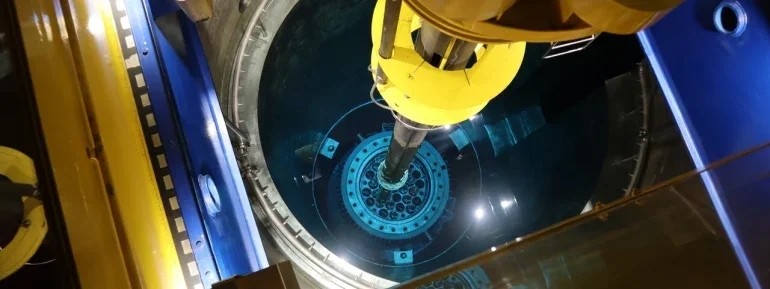

芬蘭福頓的洛維薩NPP公司的這兩個單位在完成了年度故障之后都重新上網了。第二單元在8月27日結束了為期23天的短暫年度斷電。1號機組四年一次的大規模停電持續了39天,并于10月9日n結束。
在檢查二級電路時,發現需要修理的故障,需要額外時間進行閥門測試,在此之后,2號機組的故障推遲了2.5天。由于預先計劃的檢查和維護工作以及柴油發電機的維修工作出現延誤,第一機組每年的停電時間最初延長了5天。在工廠啟動期間進行的試驗中,在其中一個控制棒中發現了技術故障,這又造成了四天的拖延。

"為了確定故障的原因,并采取必要的糾正措施,該工廠已暫停運行。故障迅速定位,所述控制桿的機構全部被更換。在此之后,我們能夠重新啟動工廠并進行必要的測試。
"安全也是我們每年停電的指導星。他指出:"每年的停電有時會發現維修需求或沒有預料到的缺陷,可能會延遲維修的完成。""設備和系統在工廠單位在每年停運之后返回網絡之前進行仔細檢查。"
洛維薩核電站由蘇聯設計的兩個VU-440反應堆組成,目前提供芬蘭10%以上的電力。洛維薩1號單元于1977年開始商業運作,2號單元于1981年開始商業運作。自2007年以來,這家工廠一直在使用俄羅斯特維爾公司提供的燃料。然而,歐洲聯盟的政策目前側重于從俄羅斯供應的燃料多樣化。… 第一批 西屋電力公司VV-440燃料在停電期間被裝載到福頓的洛維薩NPP中。兩個反應堆中大約四分之一的燃料被替換。
