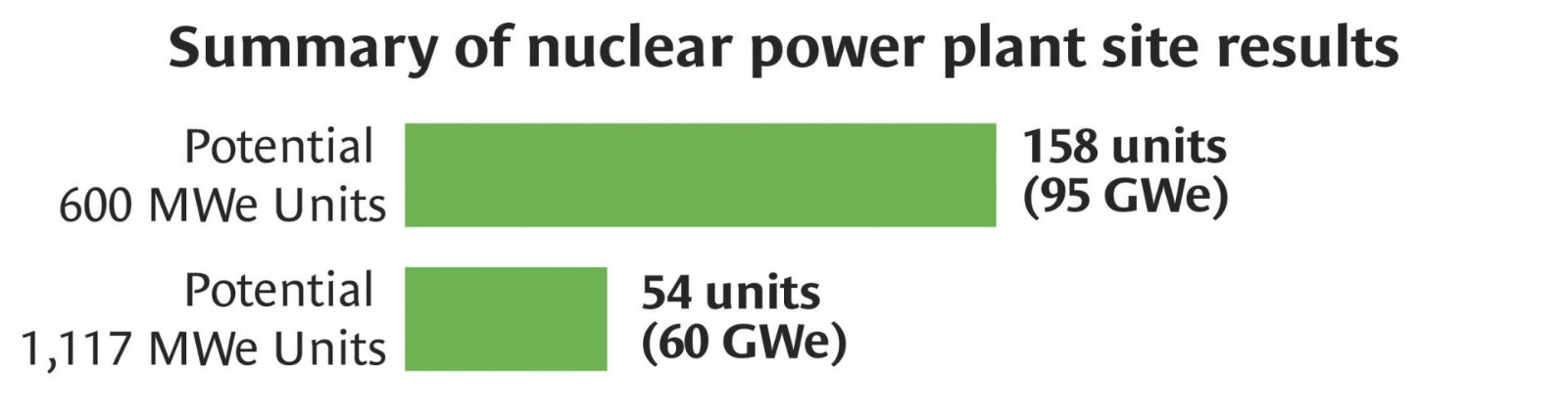

美國能源部 SA&I 報告表 1 中的數據顯示,145 座標稱容量超過 600 MWe 的燃煤電廠可能擁有新的核能發電量。(來源:美國能源部,《核電站和燃煤電廠新核能發電量評估》)
美國能源部核能辦公室發布了一份新報告,估計美國目前運行和最近退役的核電站可能安裝 60 GWe-95 GWe 的新容量。該報告還評估了在現有和退役的煤電廠附近建造新核電站的可能性。這份題為《核電站和煤電廠新核容量選址評估》的報告是作為 DOE-NE 系統分析和集成 (SA&I) 活動的一部分編寫的。
評估因素: SA&I 研究人員評估了 31 個州所有 54 座運行中核電站和 11 座最近退役核電站的新容量潛力。他們重點研究了設施的占地面積/面積、航空分析和公用設施規劃,并使用了橡樹嶺國家實驗室開發的選址分析工具。對每個地點分析的一些具體因素包括冷卻水的可用性、與大型人口中心或危險設施的距離以及地震或洪水風險。

美國能源部 SA&I 報告表 2 中的數據顯示,54 座運行核電站和 11 座退役核電站都擁有新增核能發電潛力。(來源:美國能源部,《核電站和煤電廠新建核能發電廠選址評估》)
大型和小型反應堆:根據初步分析,有 41 座運行或退役核電站能夠容納至少一座新的大型輕水反應堆,例如西屋 AP1000 反應堆,該反應堆最近在美國佐治亞州的沃格特爾 3 號和 4 號機組中使用。報告詳細說明,還有可能再增加 54 臺 1,117 兆瓦機組,這將使美國核電容量增加 60 吉瓦。如果在其他地點增加 158 臺小型先進反應堆(例如 600 兆瓦機組),核電容量可以進一步增加到 95 吉瓦。
許可協議:作者指出,通過利用公用事業公司之前與 NRC 合作進行許可程序的案例,可以加速新核反應堆的許可程序,并降低新建核反應堆的成本。此類許可協議已在 17 座最終未建成的反應堆上發生,這些反應堆將在 12 個不同的地點增加總計 24 GWe 的容量。因此,報告指出,人們已經高度相信這些地點將適合新建反應堆項目。
燃煤電廠:對 36 個州 145 座燃煤電廠附近潛在新核電容量的評估顯示,這些地點可能增加 128 GWe 至 174 GWe 的電力,而現有的能源相關勞動力和基礎設施可能會對新核項目有利。這些燃煤電廠可以增加的確切電力量取決于所建造的反應堆類型。例如,115 臺發電能力為 1,117 MWe 的機組將總共增加 128 GWe,而 290 臺較小的 600 MWe 機組將總共增加 174 GWe。
