埃及首座核電站的建設正在穩步推進——3 號機組的核心捕集器已經到位,一臺 2000 噸容量的起重機已經安裝完畢,俄羅斯原子能公司報告稱,1 號機組反應堆設備所用毛坯的 75% 已經生產完成。

達巴核電站將成為埃及第一座核電站,也是自南非科貝赫核電站建成近 40 年以來非洲第一座核電站。該項目由俄羅斯原子能公司牽頭,位于開羅西北約 320 公里處,將包括四臺 VVER-1200 機組,與俄羅斯列寧格勒核電站和新沃羅涅日核電站以及白俄羅斯奧斯特羅維茨核電站中已投入運行的機組類似。
四臺機組幾乎同時建造,1號機組將于2022年7月澆筑首批混凝土,隨后其他機組依次建造,最后4號機組將于今年1月澆筑首批混凝土。

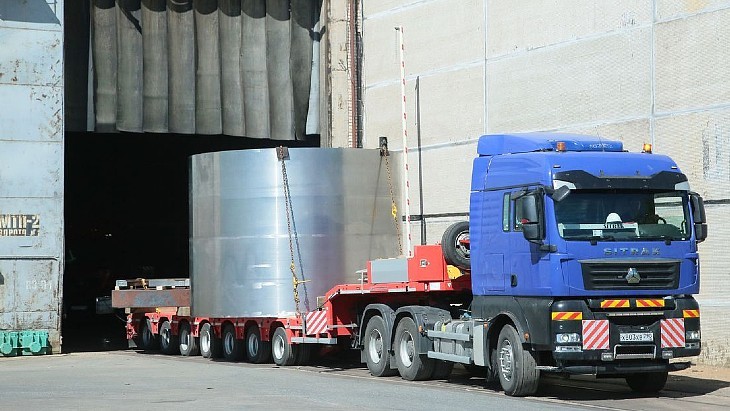

1 號機組內部安全殼的第一層已于 5 月份完工,俄羅斯原子能公司表示,其 AEM-Spetsstal 機械制造部門目前已制造并運送了 75% 的冶金毛坯(重量超過 650 噸),運往其位于伏爾加頓斯克、彼得羅扎沃茨克和圣彼得堡的工業基地,這些毛坯將用于制造反應堆容器和主循環管道等關鍵設備。

Rosatom 表示,AEM-Spetsstal“提供該階段的所有關鍵操作:煉鋼、鍛造和壓制、熱處理和機械加工。坯料經過多層級的嚴格控制,以確保金屬性能符合規定參數,從而確定用于制造該坯料的設備所需的可靠性和安全性水平”。
俄羅斯原子能公司另一部門——俄羅斯石油生產和加工機械制造商聯合會(Petrozavodskmash)已開始焊接 1 號機組主循環管道,該管道最終重量將達到 276 噸。
與此同時,埃及核電站管理局 (NPPA) 主席 Amged El-Wakeel 表示,7 月 2 日,被稱為“巨型絞車”的起重機已抵達現場。它的最大高度為 156 米,可吊起 2000 噸重物。它通過海運抵達亞歷山大港,然后分批運輸到 El Dabaa 現場進行安裝。
一天前,3號機組的堆芯捕集器已從俄羅斯經海路運抵埃爾達巴。反應堆堆芯捕集器的三個主要部件總重達480噸。El-Wakeel說,新起重機的首要任務是將3號機組的堆芯捕集器吊裝到位,這項工作可能在10月份完成。

直徑 6.1 米的堆芯捕集器是 VVER-1200 反應堆被動安全系統的重要組成部分,其功能是“在緊急情況下,安全地保留熔融堆芯的碎片,并防止其排放到反應堆建筑物安全殼之外”。
根據 2017 年簽訂的合同,Rosatom 不僅將建造該核電站,還將為其整個生命周期提供俄羅斯核燃料。它還將協助埃及合作伙伴在核電站運營的前 10 年進行人員培訓和工廠維護。Rosatom 還承包建造一個特殊的儲存設施并提供用于儲存廢核燃料的容器。核電站的建設將于 2022 年 7 月開始。
