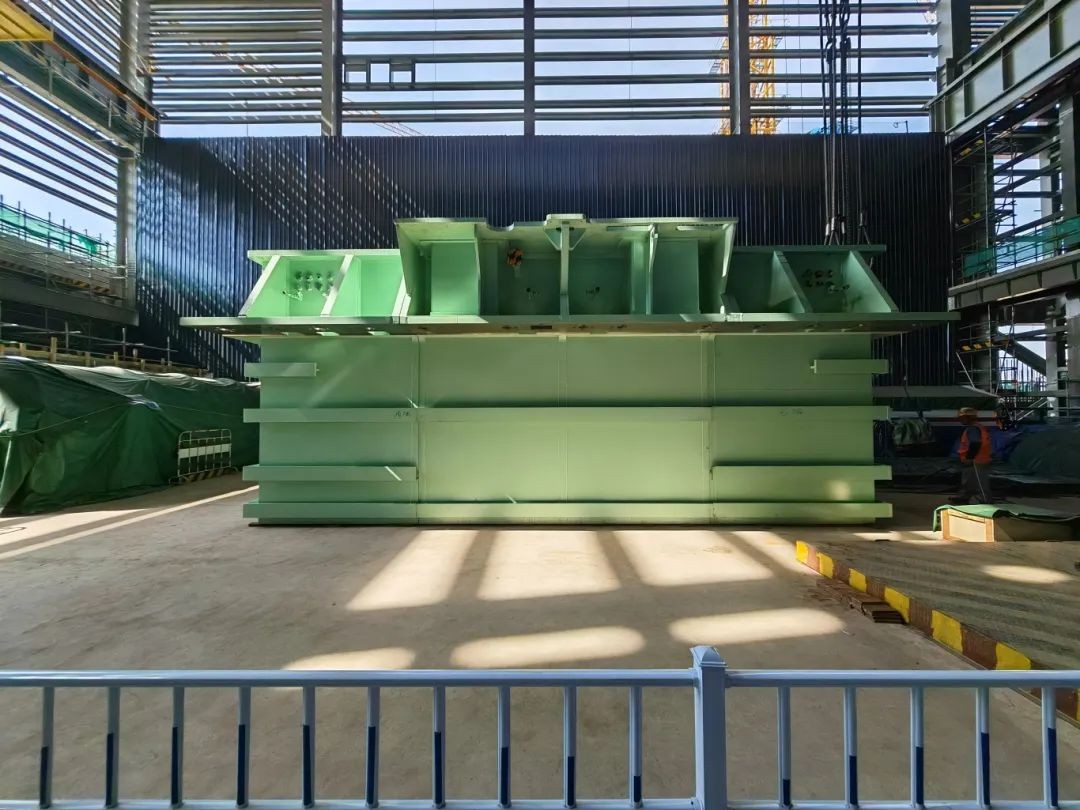

7月2日,三門核電3號機組汽輪機2號低壓外缸下半缸電端模塊順利吊裝就位,標志著汽輪機缸體安裝工作正式開始,為后續汽輪機扣缸奠定了堅實的基礎。

三門核電3號機組汽輪機額定功率1251MW,額定轉速1500r/min,由1個高壓缸和3個低壓缸及其附件組成,其中低壓缸分內缸和外缸,均為上、下半缸形式。內缸上、下半缸分別整體到貨,外缸上、下半缸各分成三個模塊到貨,現場拼裝。

在三門核電二期工程建設項目指揮中心(PCC)的統一指揮下,三門核電與各參建單位通力合作,實施“六個一”一體化項目管理,針對汽輪機安裝成立專項組,建立日例會制度,先后完成沙盤推演、汽輪機廠房交付安裝前監督檢查、下半外缸3個模塊的預拼裝工作等前置任務,確保外缸吊裝工作一次成功。同時,項目建設團隊嚴格落實防異物管控,充分汲取外部良好實踐,建立高標準防異物管控區,確保汽輪機安裝質量。
