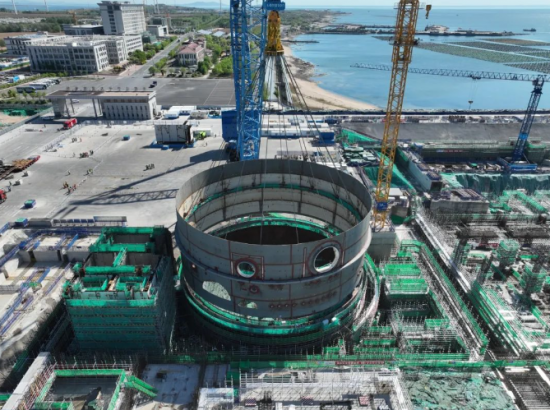

2024年5月12日09時05分,中核工程總包的徐大堡一期工程1號機組反應堆廠房的鋼制安全殼筒體一環(CV1R)順利吊裝就位,為下一步1號機組CA01結構模塊的吊裝創造了良好條件。

據了解,鋼制安全殼是核島反應堆廠房重要組成部分,由底封頭、筒體和頂封頭三部分組成,筒體又分為CV1R、CV調整環、CV2R、CV3R。CV1R內徑約39米,高約15米,外加貫穿件、閘門、附件板及施工平臺,吊裝總重量超1000噸,是筒體四個環中最重的一環。本次吊裝采用2600噸履帶吊,經過起鉤、變幅、行走、落鉤及調整等一系列高精度動作,吊裝精度控制在毫米級。歷時2小時48分,CV1R最終平穩精準的就位。

為完成此次吊裝工作,中核工程協調各方開展吊裝前監督檢查工作,對CV1R拼裝質量及吊裝準備情況進行深入檢查,持續強化施工過程安全質量管控。面對“急、難、險、重、新”的重大任務節點,中核工程在總結國內同堆型電站建設施工經驗的基礎上,優化焊接施工順序,最終確保加勁肋焊接合格率達到100%;在射線探傷與3號機組穹頂射線探傷、4號機組混凝土澆筑等工作存在相互制約的情況下,積極協調CV1R物項射線探傷窗口,確保CV1R射線探傷作業按時完成;通過日例會溝通機制,組織各承包商每日跟蹤協調吊裝前工作完成情況,協同推進各項工作,確保CV1R拼裝質量可靠、吊裝準備工作完善。
