廣東廉江核電2號冷卻塔啟動負挖

2023-08-21 08:28  來源:核能號    廣東核電站  廉江核電站  工程建設

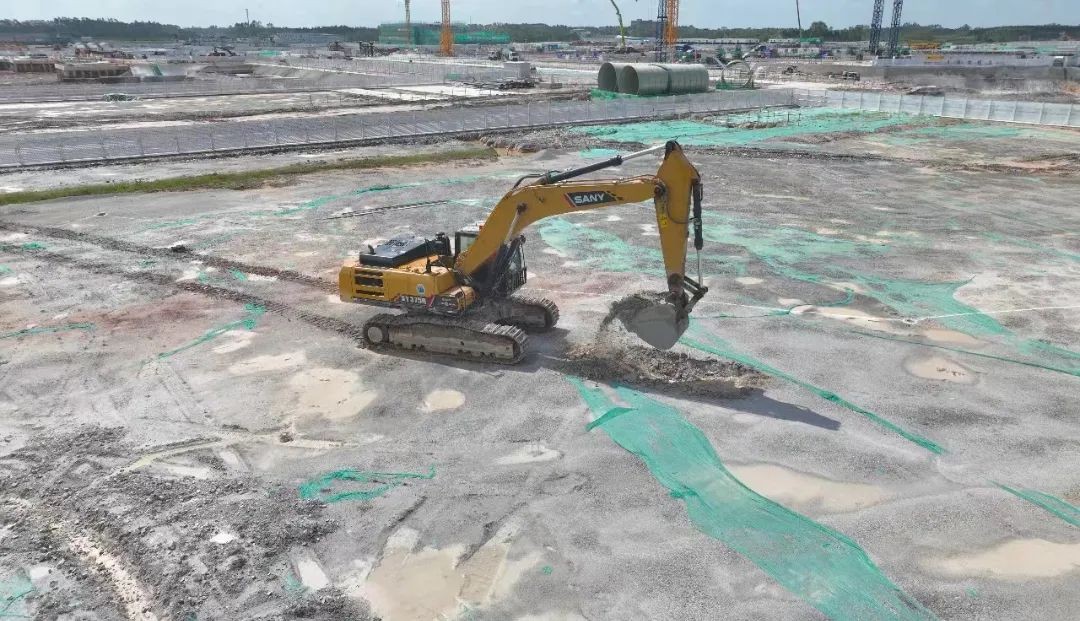

8月17日,2號冷卻塔區域,機械就位、隊伍整齊、井然有序。9時58分,隨著一聲令下,挖掘機、運土車展開工作,2號冷卻塔正式啟動負挖。

8月17日,2號冷卻塔區域,機械就位、隊伍整齊、井然有序。9時58分,隨著一聲令下,挖掘機、運土車展開工作,2號冷卻塔正式啟動負挖。

2號冷卻塔啟動負挖,標志著項目一期工程兩臺冷卻塔均已開工,為后續工程奠定了堅實基礎。自2022年11月18日,1號冷卻塔啟動負挖,到12月15日,1號冷卻塔首段環基澆筑,再到2023年8月17日,2號冷卻塔較計劃提前2個月啟動負挖。湛江核電人秉承“把手中的事一次做到位”工作理念,錨定一個個節點,攻克一項項困難,克服13級臺風“泰利”、夏季35度持續高溫等不利天氣,以“釘釘子”精神,久久為功、持續發力,推動項目實現既定目標。

廉江核電項目一期工程采用一機一塔,是我國首個采用超大型海水高位冷卻塔的核電項目,塔高218.7米、零米直徑174.552米,淋水面積達到全球之最的20000平米,采用海水二次循環冷卻方案,大大減少用海面積,降低溫排水余熱,對海洋環境、通航產業和沿海經濟更友好,為我國核電項目開發建設提供重要示范和借鑒。

冷卻塔效果圖

湛江核電統籌部署、精益求精,充分吸納1號冷卻塔建設經驗,在圖紙設計、施工管理等多方面優化提升,順利推進2號冷卻塔開工建設。

1號常規島完成汽機基座底板混凝土澆筑

8月17日9時58分,1號常規島歷時42時58分鐘,較預期提前5小時,完成汽機基座底板混凝土澆筑。

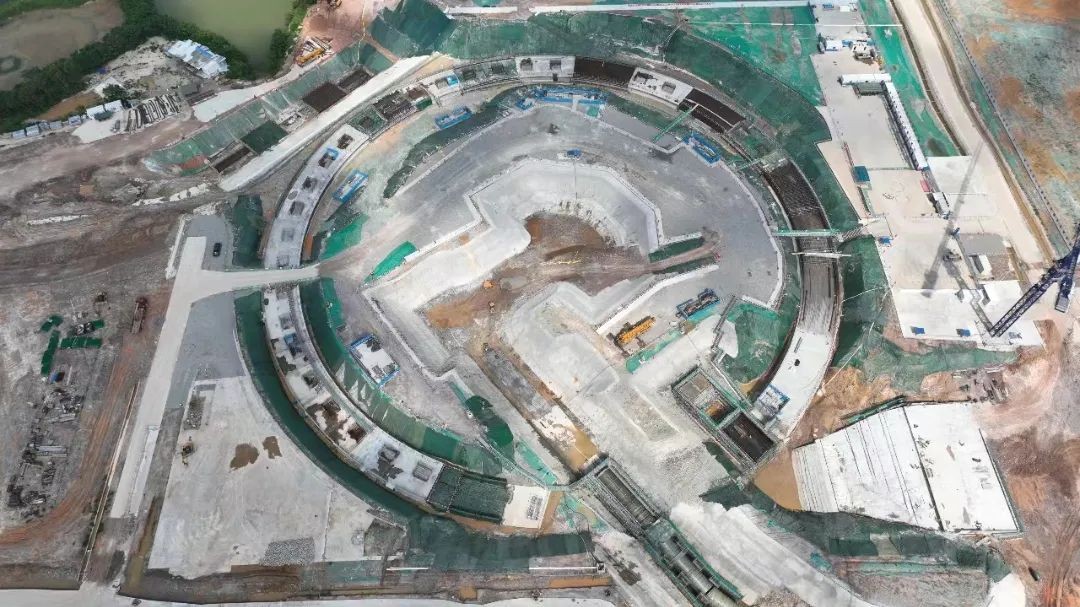

1號冷卻塔環基澆筑進度過半

1號冷卻塔,24倉基礎中,已完成13倉澆筑,進度過半。廠外道路、海水碼頭,也將迎來重要節點。

免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。

維度網

中國核電網

推薦閱讀

主站蜘蛛池模板: 51.cc网站入口永久入口 | 色综合天天综合综合国产 | 国产一区二区三区免费 | 日本免费一区二区三区 | 国产成人免费看一级大黄 | 欧美一级网 | 99热在线免费 | 四虎官网 | 在线亚洲天堂 | 亚洲色女 | 亚洲第三十七页 | 青草99| 在线观看免费黄色片 | 成人国产网站 | 久久香蕉国产 | 好吊色欧美一区二区三区视频 | 亚洲 日本 欧美 中文幕 | 久久成人精品 | 高清一区二区 | 亚洲天天 | 中文一二区 | 伊人88 | 蜜桃精品久久久久久久免费影院 | 亚洲欧美视频在线 | 亚洲一区二区免费视频 | 午夜视频黄 | 你懂的在线视频网站 | 永久中文字幕 | 久久黄网 | 国产一区中文字幕 | 久久国产视频一区 | 蜜桃av导航 | 久操视频在线播放 | 美女国产视频 | 影音先锋男人资源网 | 一区二区三区视频观看 | 91插插插插| 中文在线字幕免费观 | 蜜臀久久99精品久久久 | 一区二区三区四区视频在线观看 | 国产精品成熟老女人 |
