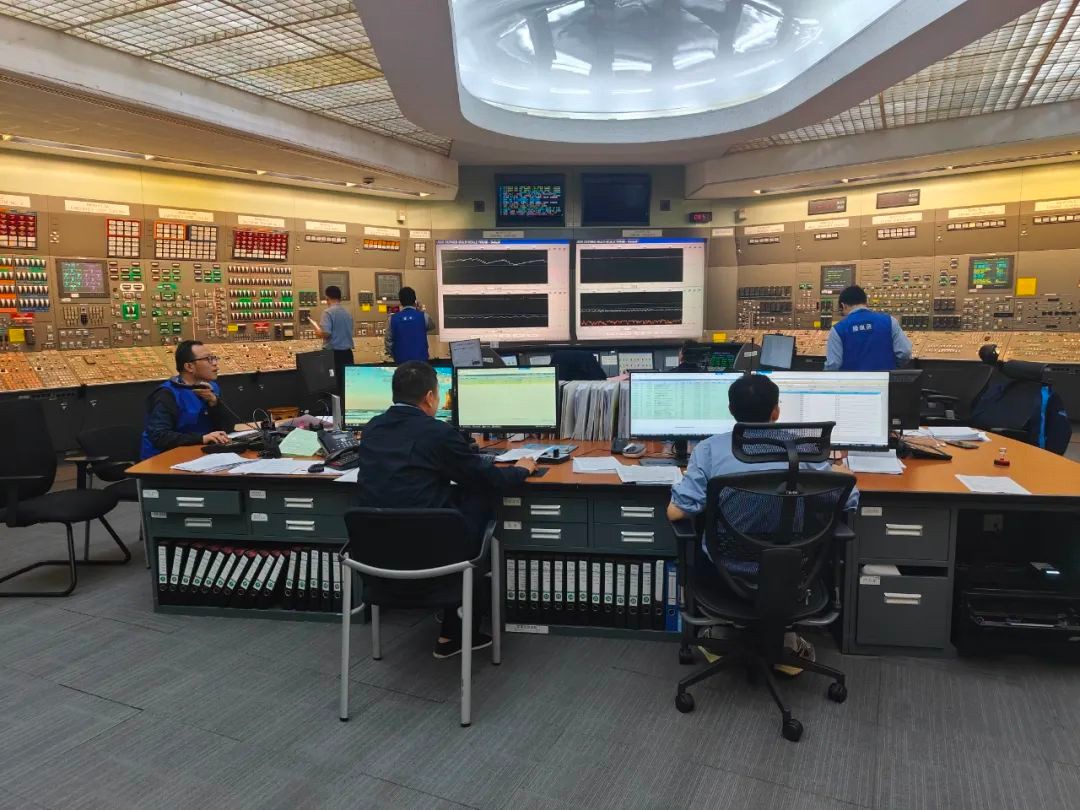

4月24日23時整,秦三廠1號機組成功并網,112大修順利結束。112大修自3月29日開始實施,工期26.92天,刷新秦三廠B類大修紀錄,成為全球CANDU6型機組大修業績領跑者。
秦三廠為重水堆核電機組,區別于輕水型壓水堆,大修期間核燃料始終全部留在堆芯中。大修工作管控要充分考慮核安全優先原則以及一回路熱阱、電源配置的冗余度,極具挑戰性。

在大修總指揮部的指導和“五同五共”黨建聯建品牌的引領下,大修全體人員秉持“安全上千鈞重?fù)?dān)、準備上千思萬慮、質量上千真萬確、執行上千方百計”的“四千”精神,早在大修準備階段就開展關鍵路徑優化、重大隔離和定期試驗的實施邏輯優化、慢化劑泵內部O型圈等重大專項專用工器具改進,并依托科研攻關,組織完成核一級手動球閥、核級蝶閥引漏隔環等國產化成果的應用,解決核心技術難題;大修實施期間,重大操作專人跟蹤、重要節點專人負責,關鍵路徑負接口,并應用iDaxiu數字化管理系統動態識別并跟蹤大修執行過程中的“安全/質量/進度”上的偏差,驅動快速響應和自主改進。

秦三廠112大修安全、優質、高效、有序地完成了5700余項工作。其中,建立保證停堆狀態、失去四級電源試驗、機組臨界至一次并網、安全殼高壓泄漏率試驗、主變放油內檢、鈷調節棒更換、不可達區域儀表管檢查和保溫倉支架整治等多個運行操作和重大項目取得秦三廠最優業績;大修期間成功安裝釔-90同位素生產裝置、入堆碳14-靶件,為建設同位素生產基地提供助力。目前,秦山核電已經完成本年度兩次大修,兩次大修指標當前值全部達到三星標準,年內還將實施三次大修。秦山核電將牢記初心使命,深入落實集團公司“創新優化年”各項舉措,進一步有序推進大修安全、規范、優質開展,在勇做新時代核電領跑者的新征程上持續交出優異的大修答卷。
免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。
