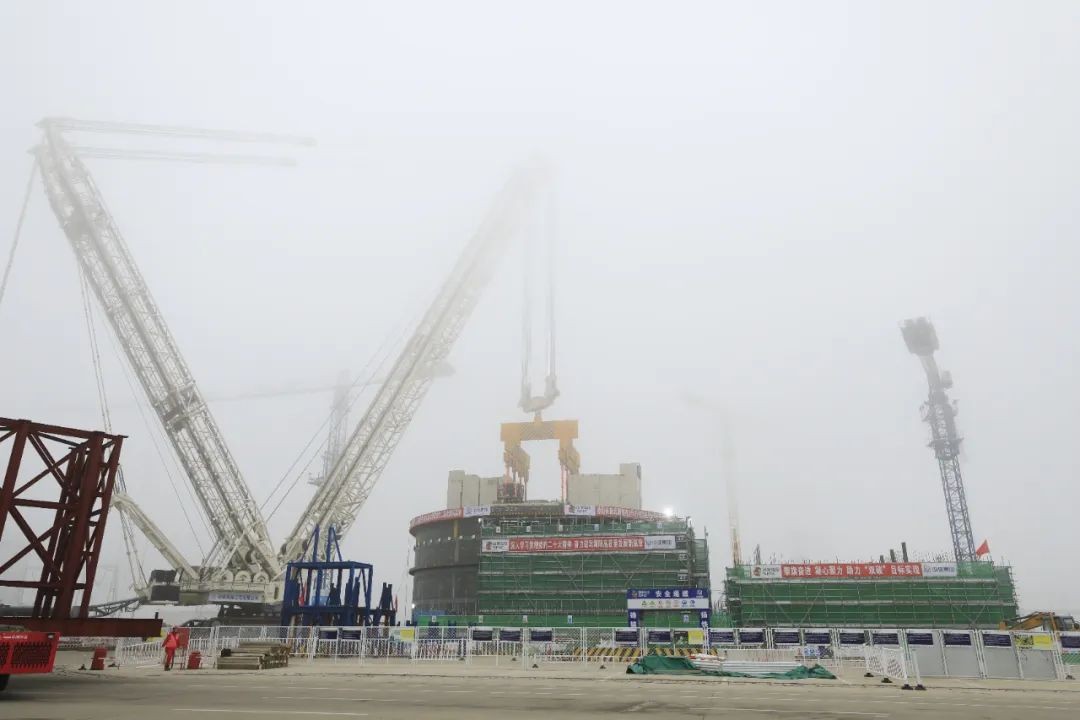

2023年1月12日10時29分,海陽核電3號機組核島反應堆廠房CA01模塊順利吊裝就位。

CA01模塊長約29米,寬約27米,高24米,整體呈T字型結構。模塊本體重量820噸,吊裝總重量超過1000噸,就位后用于構成蒸汽發生器隔間、穩壓器腔室及堆芯換料水箱等重要房間,是核島反應堆廠房核心模塊。本次吊裝于1月12日6時57分開始起吊,經過起鉤、懸停、旋轉、帶載行走、下落、調整等系列動作,歷時3小時32分,于10時29分順利就位,整個過程安全、平穩、有序。
作為海陽核電3、4號機組2023年首個重要里程碑節點,海陽核電建設團隊高度重視,采取里程碑日會制度,詳細梳理各項先決條件及制約因素。山東核電開展專項監督檢查,嚴把安全、質量關,穩步推進各項準備工作。在充分吸收前期大件吊裝經驗反饋基礎上,采取有限元變形分析、三維空間掃描等先進技術,確保模塊吊裝變形控制及就位精度。

CA01模塊順利吊裝為核島反應堆廠房后續土建、安裝高峰打下了堅實的基礎,創造了良好條件。
免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。
