1月9日,由中核華興承建的陸豐核電項目5號機組BRX廠房鋼襯里模塊2順利吊裝就位,歷時1時47分,順利實現吊裝節點目標。鋼襯里模塊2的成功安裝為后續實現核島鋼襯里施工及穹頂就位等里程碑節點創造了有利條件。

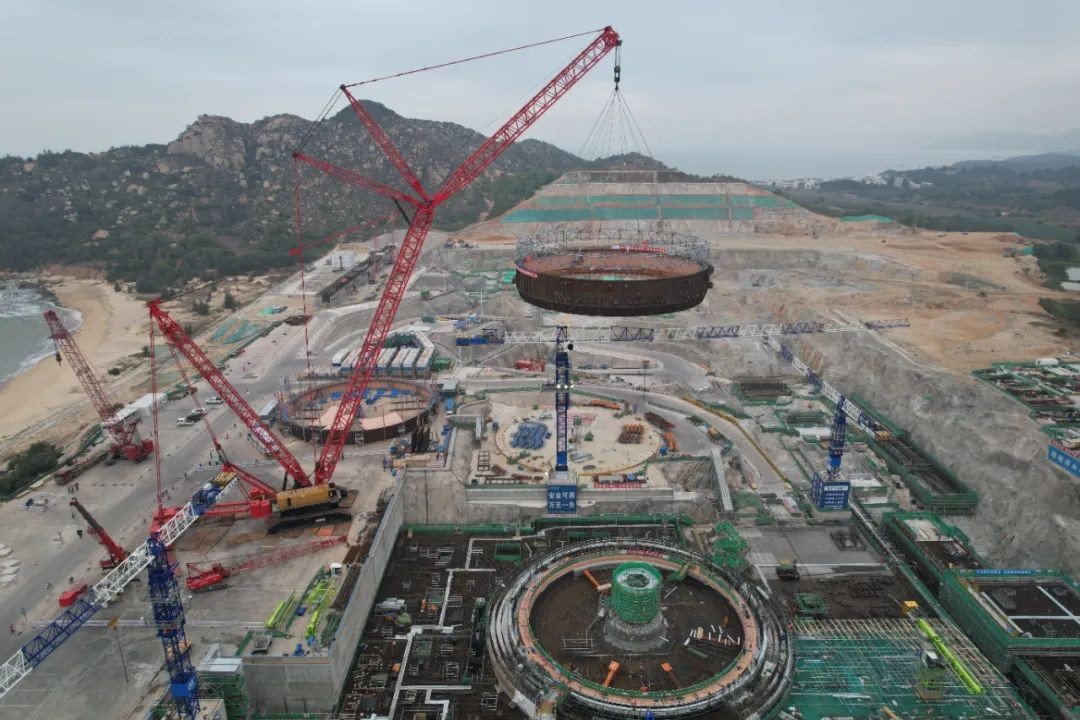

上午6時59分,隨著總指揮一聲令下,2000噸吊車緩緩將模塊2吊離地面,隨著起鉤、回轉、變幅、落鉤、就位等一系列高精度動作的完成,與模塊1實現精準對接。5號機組BRX廠房鋼襯里模塊2由筒體1層、截錐體Sa組成,凈重143.533噸,吊裝總重量206.1噸。模塊2采用分塊預制、現場拼裝、整體吊裝的施工工藝,提前拼裝筒體1層及截錐體Sa后再進行整體吊裝,有效釋放了核島堆芯安全殼土建施工工作面,縮短了施工工期。
鋼襯里模塊2為大尺寸錐形與圓筒形組合結構,筒體安裝有貫穿件、預埋件70余個,結構形式復雜,拼裝工程量巨大,各式焊縫長度約538m。為有效控制焊接變形,保證拼裝質量,拼裝團隊在積極消化前序項目經驗的基礎上,對鋼襯里組裝環焊縫焊接順序以及貫穿件、預埋件的組對焊接順序進行全面優化,并大范圍推廣使用高效MAG半自動焊技術,所有縱縫全部實現自動焊接,焊接一次合格率達100%,最終有效控制了整體拼裝精度。

為保證模塊2一次吊裝就位成功,參建各方通力配合,充分發揮大團隊優勢,對吊裝的各個環節和控制措施進行科學分析,多次召開專題推進會,精心籌劃各項準備工作。現場組建黨員攻堅突擊隊,并結合任務特點及時宣傳動員,開展專項勞動競賽。聯合組織各方參與人員進行安全教育培訓及施工方案交底,精心組織全過程模擬推演,精確到每一個細節,為此次鋼襯里模塊2的精準就位奠定了堅實基礎。
