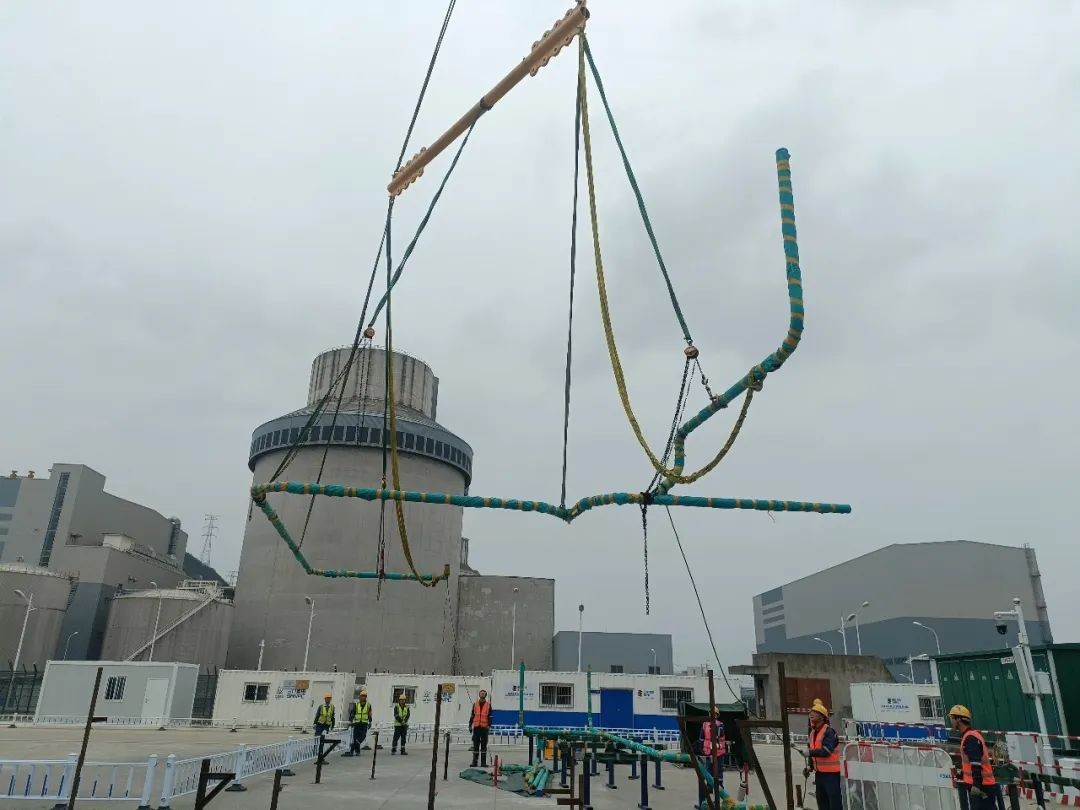

11月24日10時31分,隨著吊裝哨的吹響,三門核電二期3號核島反應堆廠房底層放射性液體廢物處理系統(簡稱:WLS系統)集成化預制單元的管道緩緩離開拼裝場地;14時01分,伴隨著最后一根集成預制單元緩緩的落在基準定位點上,標志著中核五公司承建的三門核電二期首個管道集成化預制單元成功吊裝。

本次管道集成化預制單元主要為反應堆廠房WLS的預埋管道,其中,管道整體工程量長度約為120米,按照規劃分為四個預制單元,預制單元最大跨距13.7米長,8米寬,主要分為車間初預制、現場拼裝場地深度預制、吊裝及預制單元焊口焊接四個階段。
為保證本次管道集成化的施工,三門核電項目部聯合工程研究院數字建造研究所,利用BIM技術開展管道集成化預制單元的劃分、吊裝計算的研究,并在項目部的統籌規劃協調下,開展針對性的專項安全技術交底,最終安裝工作取得圓滿成功,獲得上游單位的一致肯定。
二期項目開工以來首個管道集成化預制單元的順利實施,充分踐行了“能模盡模,為模創模”的模塊化建造理念,有效節省工期約20天,為后續管道深度預制、模塊化施工提供了參考方向和施工經驗。三門核電項目部將不斷踐行“向技術要一切”的創新和探索精神,切實融入到三門核電二期工程建設之中。
免責聲明:本網轉載自合作媒體、機構或其他網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。本網所有信息僅供參考,不做交易和服務的根據。本網內容如有侵權或其它問題請及時告之,本網將及時修改或刪除。凡以任何方式登錄本網站或直接、間接使用本網站資料者,視為自愿接受本網站聲明的約束。
