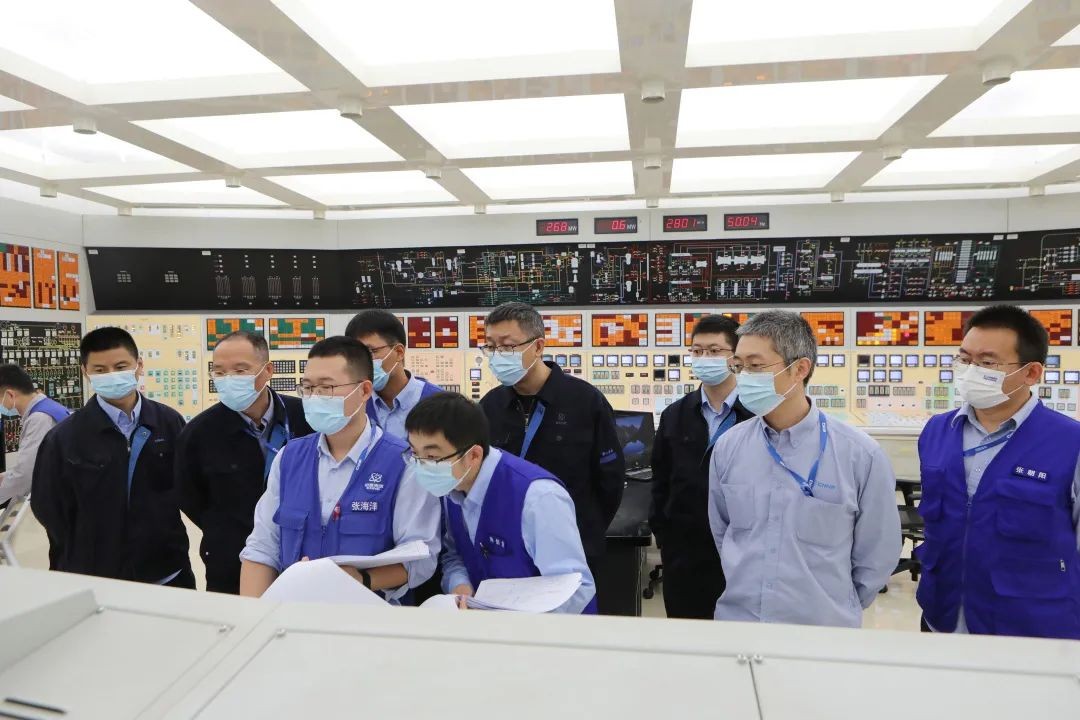

10月14日13時20分,秦二廠4號機組第九次大修(以下簡稱409大修)順利結束,機組成功并網!409大修自9月7日1時56分機組解列開始,歷時37.48天完成,創國內M310機組十年大修的最佳工期紀錄,以卓越大修業績喜迎黨的二十大勝利召開。

本次大修完成各項檢修工作7700余項,重大稀有操作試驗、重要預維項目、重大技改、電氣操作等項目繁多,檢修工作量大,涵蓋壓力容器在役檢查、安全殼整體密封性試驗、一回路水壓試驗、LHP應急柴油機檢查、輔變全停、500kV GIS十二年檢等重大專項。

在大修準備階段,項目團隊早謀劃、早準備、抓統籌、謀全局、抓細節、重協調,強化精細化管理,對專項任務逐個逐級細化,確保關鍵環節與重要細節落實到位;統籌考慮疫情、大修疊加等因素,做好預案,確保大修疫情防控萬無一失。大修實施期間,全體大修人員勇做新時代核電領跑者,牢固樹立責任意識、擔當意識,嚴守核安全監管要求,有效落實質量管理標準;與各協作單位密切配合,齊心協力,攻堅克難;傾力打造“五同五共”黨建聯建品牌,積極開展“7+1黨建聯建”活動,切實發揮黨員聯合突擊隊、黨建聯建責任區的示范作用和黨員示范窗口的先鋒模范作用,緊扣現場,強化過程管控,做到關鍵路徑無縫銜接,嚴格按照計劃,安全、優質、高效完成409大修工作。其中,壓力容器在役檢查、安全殼密封性試驗、一回路水壓試驗等重大項目工期接連創優。
