10月5日清晨,田灣核電自備碼頭一片繁忙景象,各方作業人員齊聚碼頭,準備迎接田灣核電8號機組重要設備——堆芯捕集器的到來。8點02分,隨著一聲響亮的汽笛聲,載有8號機組堆芯捕集器的“鴻遠79號”駁船緩緩駛入自備碼頭航道,并順利靠泊開始卸船作業。江蘇核電工程總經理許建華現場對作業過程的安全質量進行監督指導,并對節假日期間奮戰在現場的參建單位工作人員表示親切慰問。大家斗志昂揚,配合默契,順利完成卸船作業。

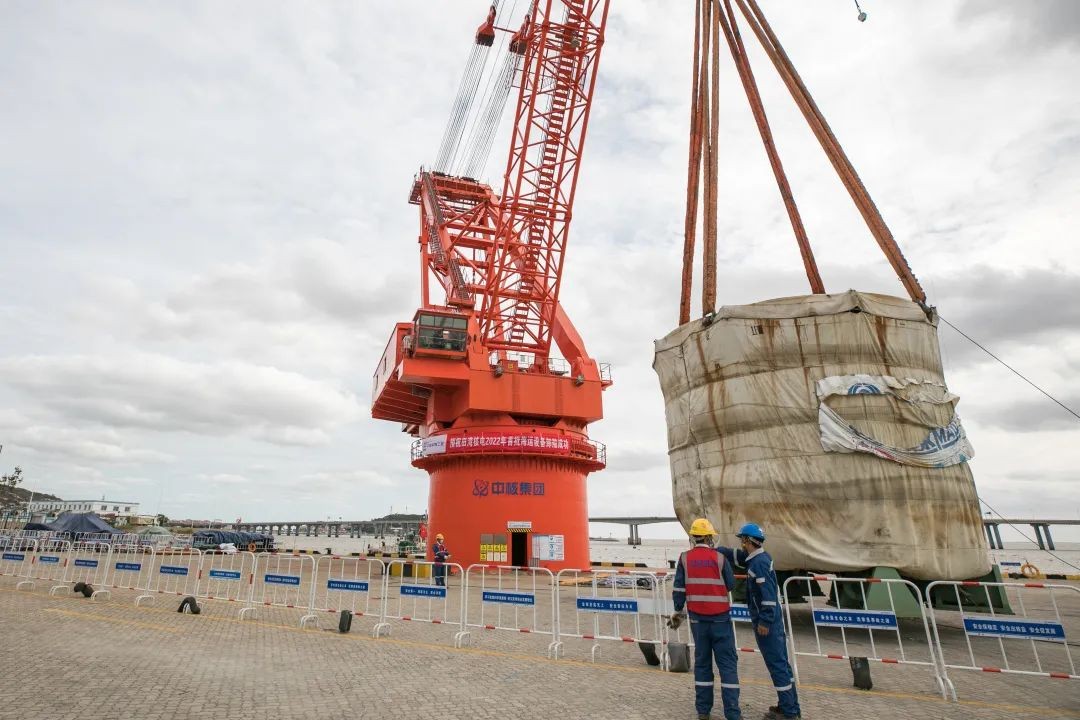

▲起吊開始

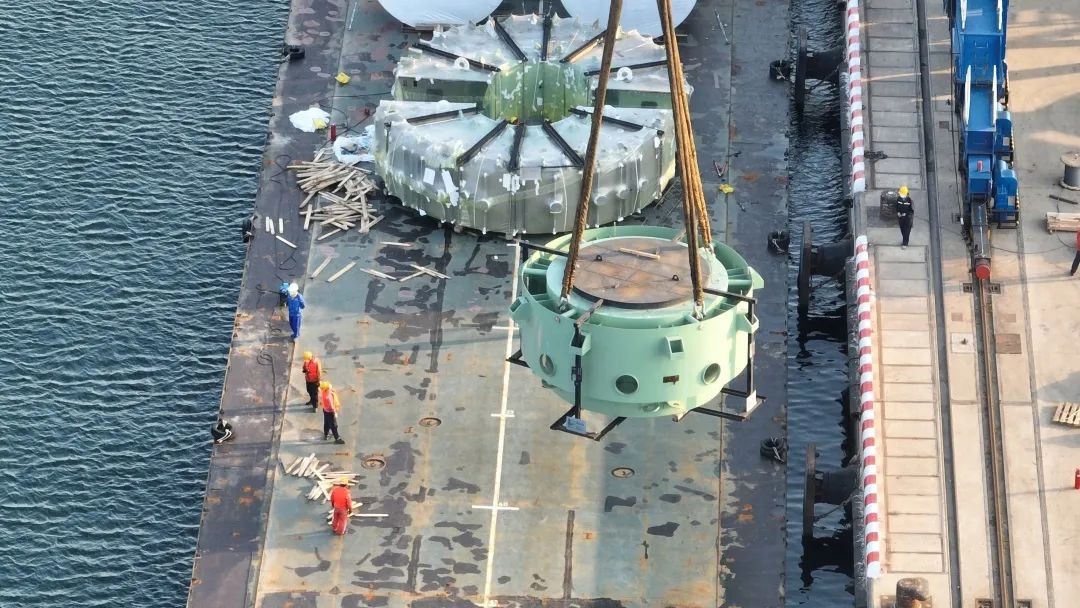

▲8號機組堆芯捕集器殼體完成卸船
此次運輸的8號機組堆芯捕集器屬于田灣核電7、8號機組進口第五批海運大件,本批大件還包括8號機組KPK儲罐、7號機組安注箱預埋件,共66件,其中最重件為8號堆芯捕集器殼體(CC容器),重約156噸,尺寸為6.6米×6.6×6.2米。堆芯捕集器位于反應堆壓力容器下方,在發生堆芯熔化并且壓力容器熔穿的超設計事故時,可包容堆芯熔融物,緩解和抑制事故后果,確保安全殼的完整性。
在中核集團和中國核電的指導下,江蘇核電對此次海運大件運輸任務精心策劃,通過協調加快工程制造進度、優化現場施工邏輯、協調運輸方優化船舶航行計劃等措施,實現與徐大堡3、4號機組同批設備合并裝船的目標,最大程度降低海運風險,提高船舶利用率。整個航運過程采取嚴加管控措施,確保設備安全抵達。
8月8日,遠洋船舶如期抵達裝貨港,經過三天的裝船作業,8月11日啟航回國。

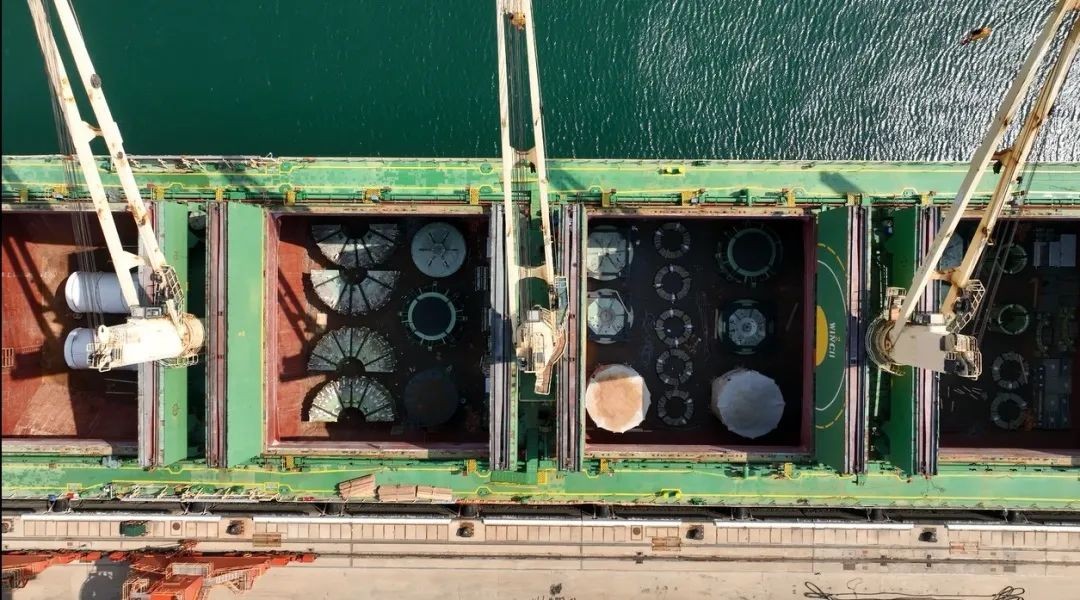

▲裝貨港裝船9月21日,經過12000海里的航行,滿載四臺VVER機組大件設備的貨輪順利抵達國內卸貨港營口港錨地,9月24日停靠營口鲅魚圈港,經過兩個晝夜的不停作業,26日完成所有設備卸船工作,9月28日至29日完成駁船裝船和汽車裝車工作,通過水路和公路分別運往田灣現場。
▲遠洋船舶抵達卸貨港
▲卸貨港卸船
▲卸貨港裝駁船
田灣核電8號機組堆芯捕集器順利到貨,為7、8號機組“標桿工程”建設提供有力保障,全體中核田灣人奮戰一線,以實際行動迎接黨的二十大勝利召開。
