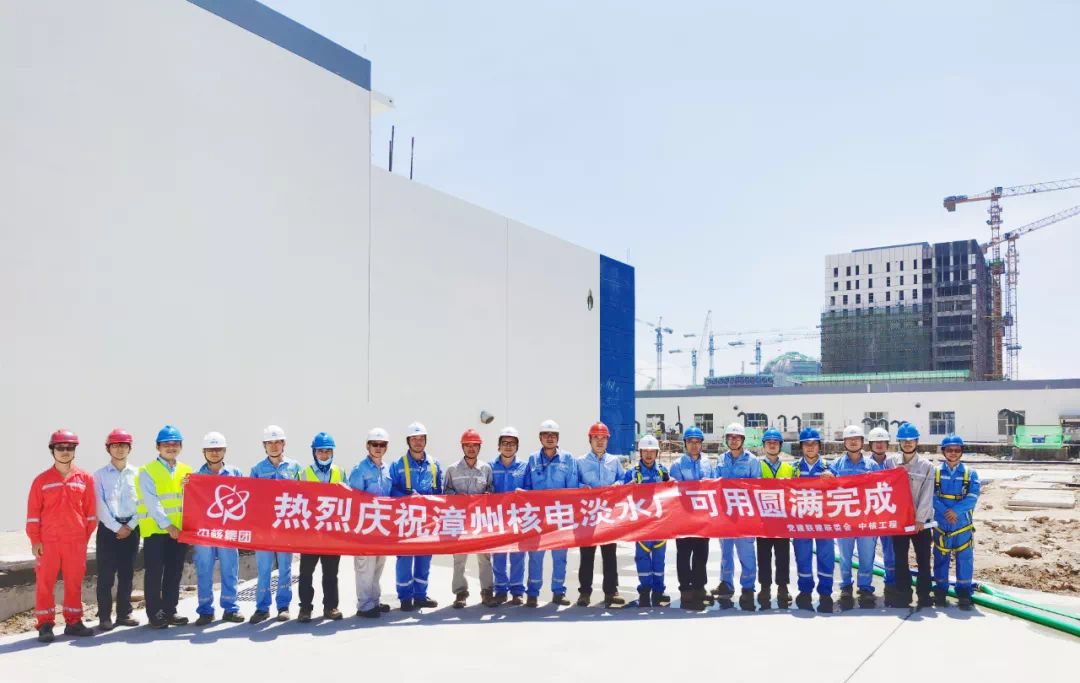

8月14日上午,漳州能源工程總經理鄒德麟深入漳州核電現場了解淡水廠出水情況,并慰問廣大參戰的建設者們,隨著生產用水化驗合格,他宣布淡水廠正式可用。
淡水廠是漳州核電的自備水廠,以峰頭水庫淡水作為原水,通過混合反應沉淀池的絮凝沉淀和石英砂濾池、活性炭濾池兩級過濾后進入清水池儲存,經生活水泵、生產水泵提升后,供給廠區及生活區的生產、生活、消防等用水,一次設計,能滿足6臺機組供水要求。

為確認淡水廠可用,鄒德麟現場檢查了OF1混合沉淀池、OF2濾池廠房和OF3清水池,在OF1混合沉淀池,來自水庫的原水為草綠色,在OF3清水池,經過混合沉淀和過濾后的清水則為透明色。鄒德麟一行在OF8實驗室共同見證了取樣的水樣檢測報告,所有數據滿足設計要求,表明淡水廠正式可用。

在淡水廠可用的簡短儀式上,鄒德麟對建設者們在炎熱天氣下克服酷暑連續施工表示慰問和感謝,感謝漳州核電項目管理大團隊的共同努力,各方精誠合作,以真抓實干、馬上就辦的工作態度,合力解決了疫情帶來的設備供貨滯后和連續多雨的不利天氣的影響,全力推進淡水廠可用工程節點的按期實現。目前淡水廠各項建安工作已基本完成,進入試生產階段,淡水廠可用節點的實現,為下一步YA除鹽水可用提供了穩定的水源,為其創造了先決條件。
鄒德麟對中核五公司在連續實現220KV倒送電一次成功和淡水廠可用兩個重要節點所做的工作表示感謝,希望五公司再接再厲,繼續以飽滿的熱情、昂揚的斗志,保質保量,完成下一階段的YA除鹽水可用、AC廠房具備主泵拼裝條件等目標,為漳州核電首個華龍批量化工程作出卓越貢獻。五公司項目經理陳振總表示一定以淡水廠可用為契機,緊前安排,克服困難,全力以赴,確保在八月底實現上述兩大目標。
