踐行“六大控制七個零”和“充分準備、一絲不茍、萬無一失、一次成功”的工程建設全過程精細化管理理念,落實“標準化、集約化、一體化、契約化”基本管理原則。
關注工程一線原創,聚焦工程經驗反饋,構建知識管理體系,提升工程管理能力,主動優化、持續改善,推進打造中核集團特色現代卓越工程管理標桿模式。
文章精選于中核集團《工程管理雙月觀察》
漳州項目主設備先行引入系統管理創新
中國核電工程有限公司為進一步提升“華龍一號”國際競爭力及總承包核心競爭力,踐行核電建造創新工藝工法,持續研究并在漳州核電1、2號機組項目落地實施“主設備先行引入”方案。漳州核電1號機組“主設備先行引入”整體目標為:運用系統工程理念,實行統籌運作,協調各參建方在確保工程質量、安全的前提下,在內穹頂?shù)跹b前完成既定主設備的引入就位(壓力容器、3臺蒸發器、3臺主泵泵殼、穩壓器等設備及相關設備支承的引入安裝)。
1、主要做法
統一頂層方案,實行系統運作,實現一體管控
漳州核電1號機組“主設備先行引入”方案實施是一個系統工程,涉及作業面廣、施工邏輯強、多條主線并行、進度浮時少,涉及多板塊、多單位,包括設計、采購、施工、進度等各領域,需實現整體頂層謀劃部署方案及局部個體的高效協調落實。為此,中核工程漳州項目部牽頭成立主設備先行引入實施專項組,制定了《主設備先行引入實施專項組方案》,實行系統運作。
以主設備先行引入專項組會為核心,明確了“主設備先行引入”總目標,編制發布了《漳州核電1號機組主設備先行引入專項進度計劃》,堅持 “同一個項目、同一個目標、同一本計劃”策略。
針對漳州核電1號機組“主設備先行引入”方案實施的各關鍵階段,分解細化形成了各階段重點任務,形成了以主設備先行引入專項進度計劃為核心的多層計劃運作體系。
堅持問題導向,深挖風險,狠抓落實
本著“緊盯目標不遲疑,問題導向促管理,抓住矛盾保落實”的思路,中核工程漳州項目部積極發揮大團隊優勢,協調各方,高效協作,提前梳理問題并逐項落實,確保“凡事有人負責、凡事有據可查”,構成即時發現、即時通報、即時解決問題的閉環管理。工作實施期間,共組織召開專項組會議28次、專題會議及培訓10次,協調解決問題205項。另外,自2021年3月1日起每日召開主設備先行引入日例會,自2021年8月9日起每日召開大件吊裝計劃協調會,結合項目例行召開的工程周/月例會,逐項落實各領域重點、難點、風險點。
中核工程漳州項目部通過全面梳理各領域資源配置,充分識別各領域風險點,每周向漳州能源、中核工程漳州項目部、中核二四漳州項目部、中核二三漳州項目部、中核機械漳州吊裝項目部等單位總經理匯報主設備先行引入主線施工進展及存在的偏差,提升了“急、難、險、重”問題的協調層級,確保及時有效防范并化解各類重大風險,為主設備先行引入進度目標的實現奠定堅實基礎。
著力自主創新,總結經驗,提升成效
漳州核電1號機組“主設備先行引入”方案實施過程中,中核工程漳州項目部積極收集國內外實踐經驗、接納各單位合理化建議,提倡創新增效。為此,中核工程漳州項目部首次成功創新性地應用e型翻轉支架完成了蒸發器及壓力容器廠外翻轉工作。
為消除主泵/蒸發器垂直支承安裝進度風險,漳州項目部在內部結構+16.5m平臺澆筑前實現了主泵/蒸發器垂直支承底板安裝。考慮到主泵/蒸發器垂直支承散件吊裝對吊裝資源及內部結構施工的影響,中核工程漳州項目部在廠外完成了每個房間內垂直支承的整體組裝,實現了主泵/蒸發器垂直支承整體吊裝的先進施工方案,為主泵/蒸發器吊裝就位奠定了基礎。
不僅如此,中核工程漳州項目部在國內首次實行環吊環軌環承梁整體吊裝的基礎上,考慮到墊板加工及回裝工期等因素,提出并成功實現了環軌環承梁調整墊鐵一次加工成型技術,最終提前二級進度計劃62天實現了環吊橋架整體吊裝就位,驗證了模塊化施工對主線工期貢獻的優越性。

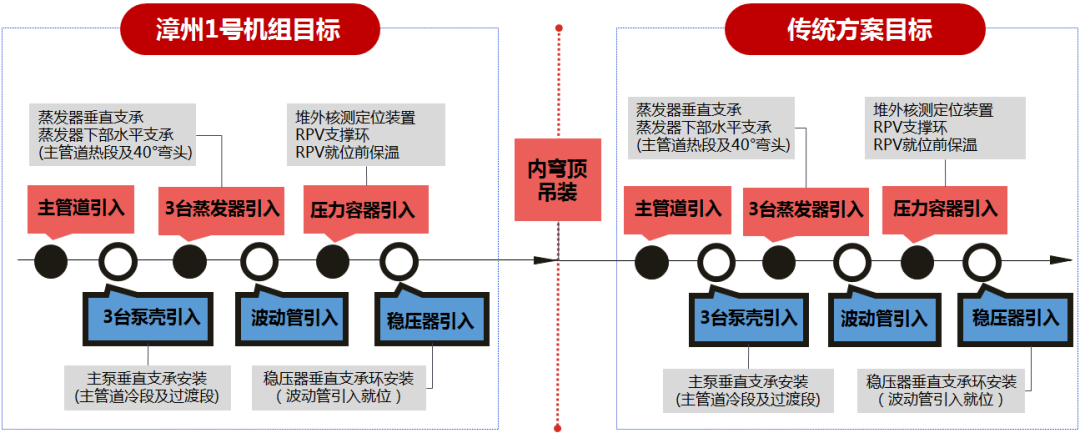

漳州核電1號機組主設備先行引入與傳統方案目標對比
2、實施效果
以集約化管理防范風險,實現預設目標。中核工程漳州項目部實行集約化管理、系統運作,最終有效化解并防范了各重大風險,超計劃實現了工程預設目標:漳州核電1號機組內穹頂提前二、三級進度計劃20天于吊裝就位,在就位前實現了3臺蒸發器、3臺主泵泵殼、壓力容器、穩壓器及相關配套設備的安裝及引入工作;超計劃實現了環吊20t/205t鉤載荷試驗、壓力容器頂蓋組件的預引入工作。
互驅共贏,實現建設經濟華龍、精益華龍初心。中核工程漳州項目部通過系統管理、規劃引領、全局運作,取得了在進度、成本、風險管控上的互驅共贏。期間,通過周密布置,大件吊裝費用較原方案大幅下降;通過系統落實,“華龍一號”建造工期顯著優化,達到了優化“華龍一號”建造工期、建設精益華龍、經濟華龍的目標。
自主創新,提升“華龍一號”國際競爭力。中核工程漳州項目部在借鑒國內外類似項目實踐經驗基礎上,積極創新,通過不斷探索“華龍一號”堆型優化可能性,成功實現自主創新突破,推動項目實體高效運作,促進項目管理模式優化提升。
“主設備先行引入”方案是核電工程先進施工技術,是適應國際核電市場競爭的重要創新,是在三代核電技術安全性提升基礎上進一步優化經濟性的重要措施。漳州核電1號機組“主設備先行引入”方案實施成果及經驗在國內外核電行業具有標桿示范性效應。(該文轉載自《中國核工業》雜志2022年第7期)

漳州核電1號機組以主設備先行引入為主線的計劃運作體系
