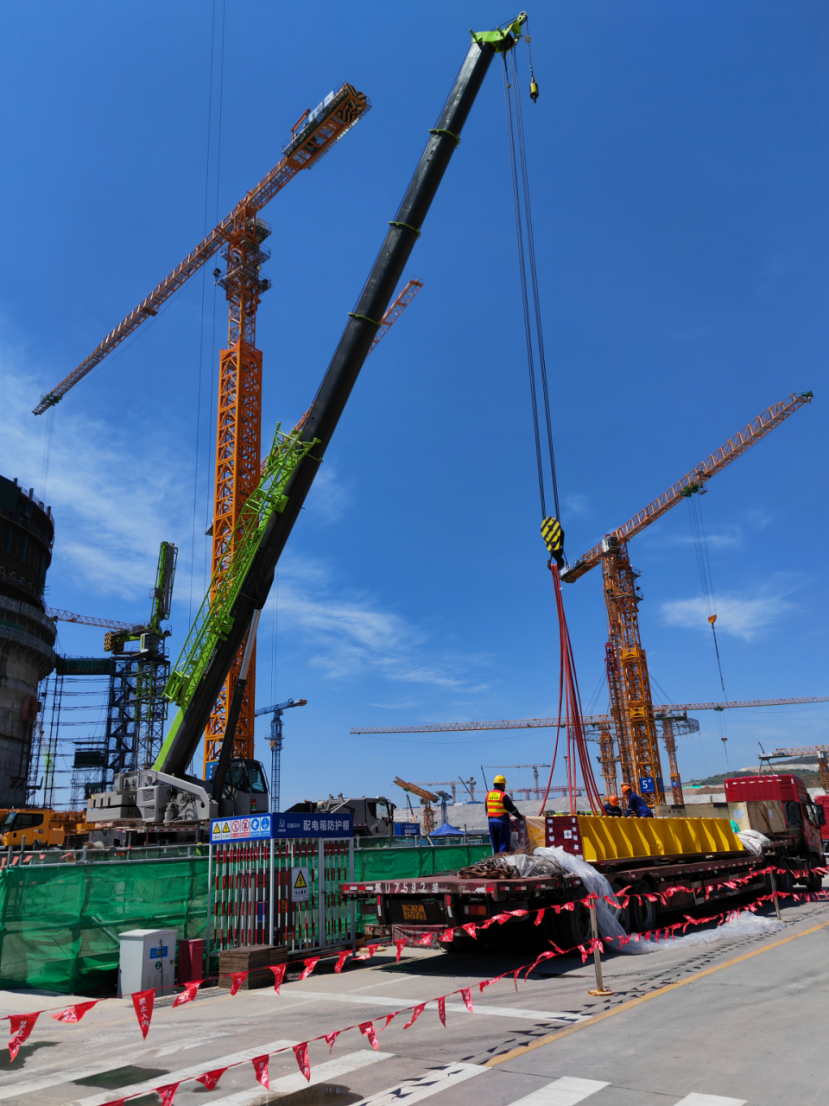

7月10日,三澳核電項目1號機組環吊首批環梁環軌從制造廠太原重工股份有限公司(以下簡稱太原重工)運至三澳核電項目現場。

太原重工首次承接中廣核華龍一號環吊設備供貨,合同于2020年9月簽訂,供貨周期為21個月,較同類設備供貨周期縮短3個月,設備按期交付面臨挑戰。
中廣核蒼南核電有限公司聯合中廣核工程有限公司與太原重工,通過高層協調會、專項交流、出廠試驗見證等措施,克服進度緊、首次制造質量風險多、疫情反復等困難,及時解決制造過程中出現的各類難題,成功實現了1號機組環吊首批環梁環軌按期到貨。
