為深入貫徹習近平總書記在田灣核電7、8號機組開工儀式上重要講話精神,按照中核集團“高質量、高標準建設和運行好田灣核電7、8號機組以及已經建成投產的田灣核電1-4號機組”要求和中國核電布置,田灣核電基地樹立“同一面黨旗、同一個標桿”意識,成立田灣核電7、8號機組“標桿工程”黨建聯建聯合委員會,建立“八個聚焦”“六大機制”“六個抓手”的黨建聯建工作體系。
圍繞“聚焦攻關重點難點”,面向工程關鍵路徑、重點任務等建立聯合黨員突擊隊,開展集中攻堅,以“為一個目標,扛一次旗;樹一個品牌,筑一條心”為理念,打造“精品工程突擊隊” 品牌。

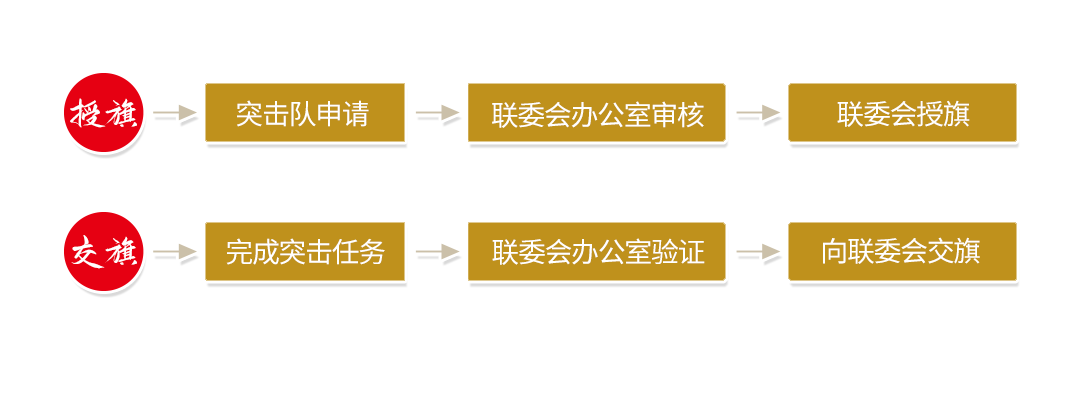

“精品工程突擊隊”實行事前申請,任務完成后驗證,并授予“精品工程突擊隊” 榮譽稱號。

2021年12月,聯委會向6支突擊隊授予了“精品工程突擊隊”的隊旗,6支突擊隊圍繞各自不同的目標,以黨旗為指引,疫情防控、工程建設兩不誤。
2022年4月20日,田灣7號機組鋼襯里突擊隊 提前計劃23天完成攻堅任務 ,成為第一個出色完成任務的精品工程突擊隊 ,經聯委會辦公室驗證通過并批準結項,以實際行動生動詮釋了黨建在重大工程中的引領保障作用。
臨危受命,扛牢責任擔當
71UJA廠房0m以下鋼襯里210塊板、100個貫穿件套筒、2000米焊縫的龐大工作量;
壁板形狀特殊、檢測量大的施工難點;
面襯里板預制、襯里板安裝、貫穿件安裝、無損檢測等工序涉及業主、監理和多承包商作業的現狀……

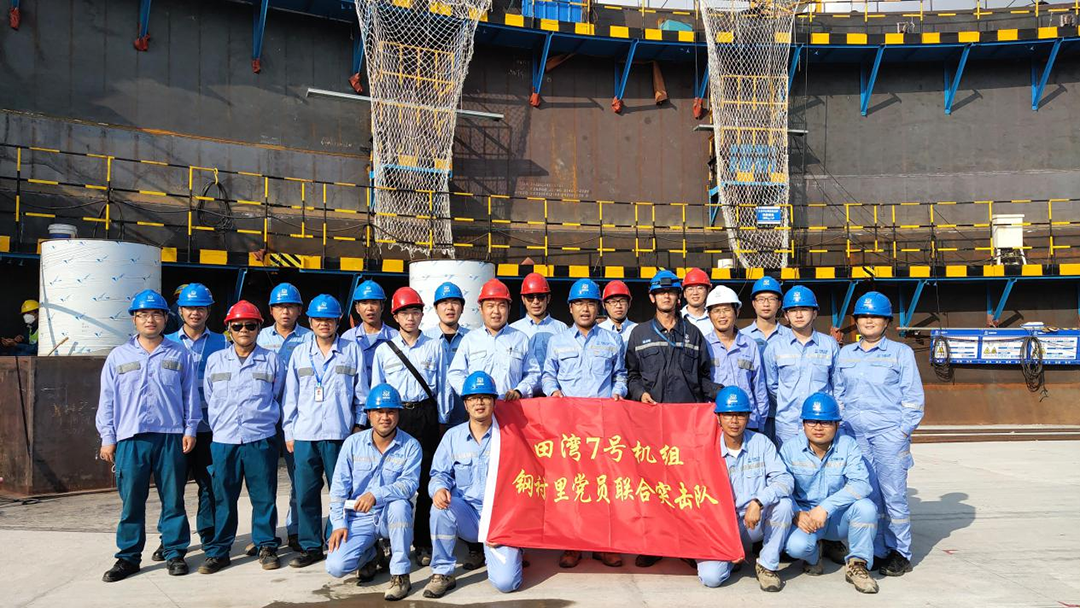

中核工程田灣項目部及時組織江蘇核電、中核咨詢、中核華興成立“田灣7號機組鋼襯里突擊隊” 并申請獲批“精品工程突擊隊”,誓要啃下這個“硬骨頭”。

在授旗儀式上,當聯委會副主任委員、中核工程總經理荊春寧把鮮紅的“精品工程突擊隊”隊旗鄭重地交到突擊隊長馬新朝手中時,使命必達的責任擔當隨之誕生。
保質保量、優化工期

突擊隊堅持“項目工地就是陣地”“項目現場就是考場”“項目進度就是標尺”,制定了“在保證工程質量、施工安全、成本可控的前提下,通過工效提升、工藝技術改進、管理優化,實現工期優化”的工作原則并編制發布了《7號機組鋼襯里施工工期優化方案》。
事不過夜、日必總結

建立專項工作協調機制,從逐項分解工作、責任層層落實、落實推進措施、例會總結改進等方面建立健全工作日結制度,嚴格實行“事不過夜、日必總結”的工作方式,不斷夯實工作基礎條件,做到穩步、有序推進現場施工進度,為7號機組鋼襯里攻堅目標的順利實施奠定了堅實基礎。
同心同行、克服困難
針對鋼襯里施工人員倒班作業時現場無法吃飯的問題,突擊隊積極與安保部門協調,設置臨時就餐點,提供便利、提高效率;同時考慮到可能造成的環境衛生隱患,避免出現蟲鼠等問題,就近設置了餐具回收點,制定現場用餐規定,做到“餐餐清理”。

針對鋼襯里施工期間高溫天氣下的持續焊接作業,突擊隊組織發放防暑降溫飲品,并對堅持焊接作業的工作人員予以表彰,凝心聚力。
鋼鐵軍團、使命必達
經過堅持不懈的攻堅,田灣7號機組鋼襯里突擊隊用實際行動詮釋了“精品工程突擊隊”的使命擔當。
2021年8月30日
完成底板鋼襯里、截錐體及加腋區第一層焊接和安裝,滯后三級進度計劃18天 ;
2021年11月30日
完成預應力廊道頂板(土建結構)施工,追平三級進度計劃 ;
2022年1月15日
完成鋼襯里筒體第二層壁板吊裝就位,提前三級進度計劃23天 。

酷暑風雨錘煉出突擊隊的鋼鐵意志、施工難題試煉出突擊隊的過硬本領、工程質量檢驗了突擊隊的嚴謹品格、工程節點的實現踐行了黨員的使命擔當,黨旗在工程一線高高飄揚!
