2022年3月9日,我國“十四五”期間首個開工建設的大型壓水堆項目—華能海南昌江核電二期項目3號機組首臺預引入設備安注箱成功吊裝就位,為后續反應堆核島土建施工及安裝工作創造了有利條件。截止目前,華能海南昌江核電二期項目總體進展順利,各項工作均有序推進。

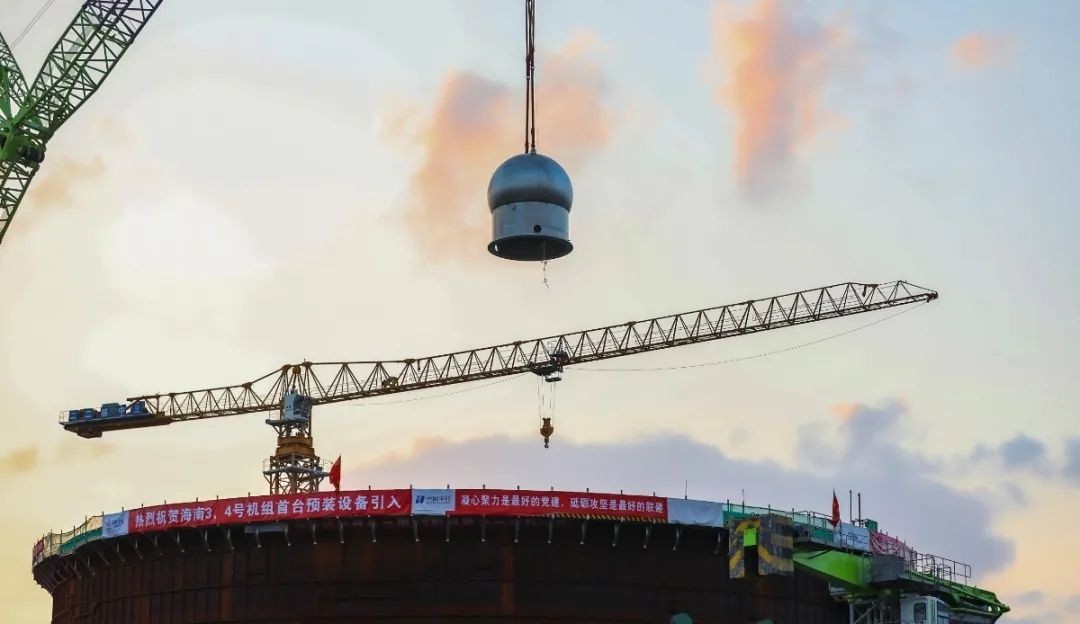

安注箱是核島安全注入系統的重要核設備之一,高6米,直徑達5.3米,總重約51.34噸,需引入反應堆廠房-6.7米層,吊裝采用ZCC32000型2000噸履帶式起重機。安注箱作為預裝設備,必須在反應堆廠房內部結構0米層板澆筑前引入,這是制約核島內部結構施工的關鍵因素,也是工程建設的重要里程碑。

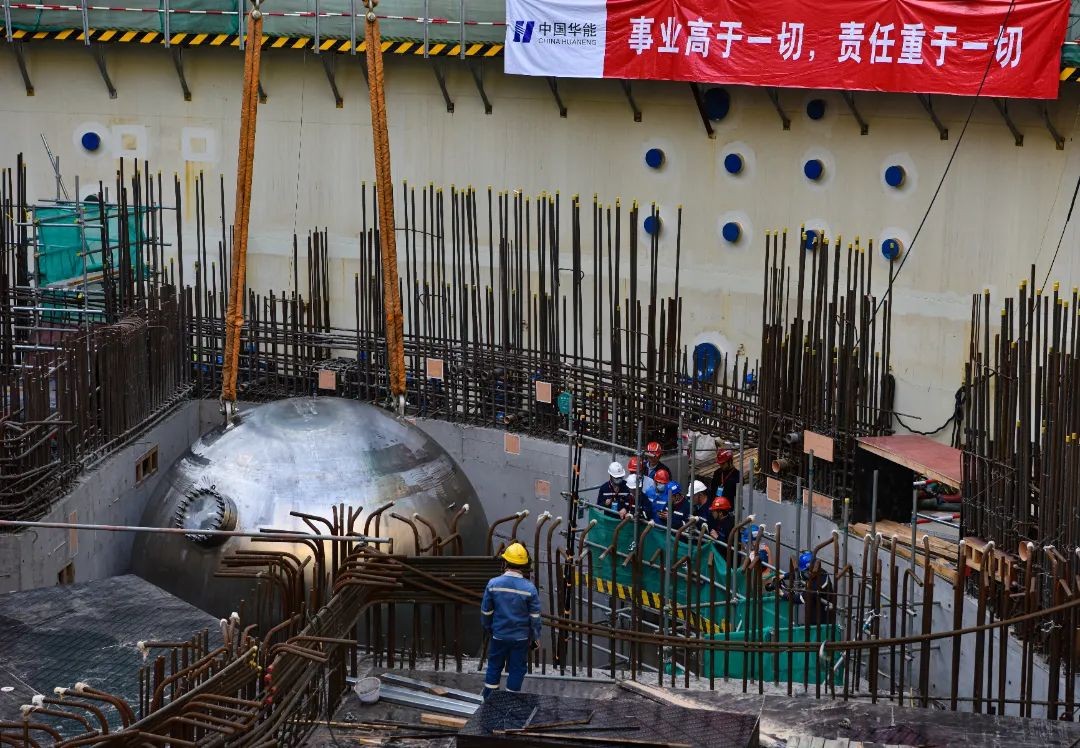

華能海南昌江核電有限公司堅持“黨建引領、聚力攻堅”,牽頭組織各參建單位,圍繞安注箱順利吊裝就位目標,提前進行沙盤演練,細致梳理先決條件等工作,充分做好安注箱吊裝前的各項準備工作。最終經過12個小時的連續奮戰,于15時30分實現3號堆3臺安注箱的全部順利吊裝就位。
