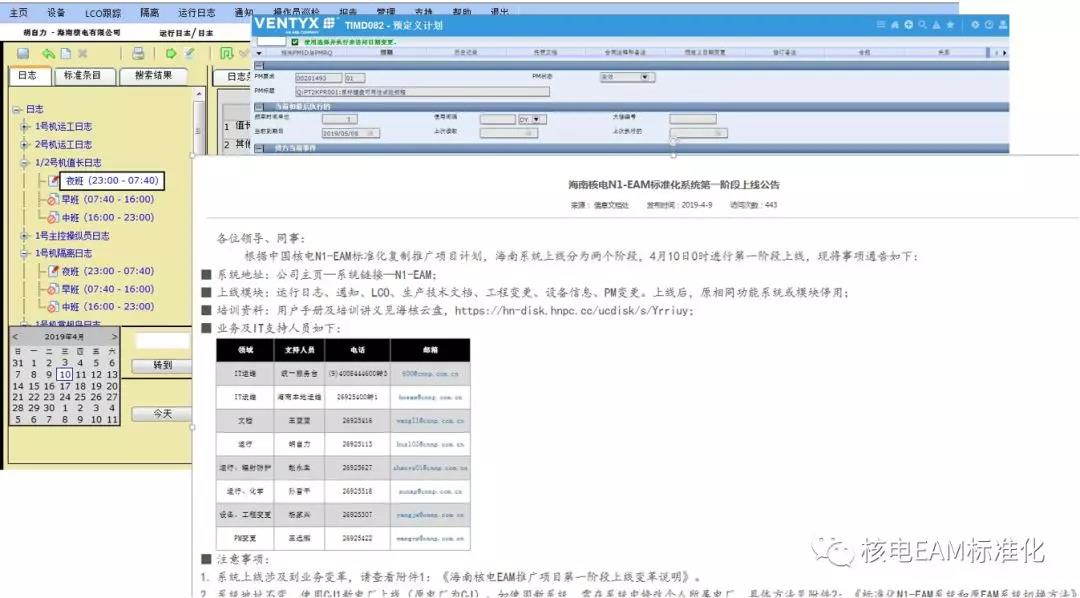

2019年4月10日00:00,隨著運行值長在標準化N1-EAM系統運行日志模塊完成交接班、首批2159項日常PM工單正常觸發,歷經一年零兩個月的海南核電N1-EAM標準化復制推廣項目第一階段順利上線。這標志著海南核電在中國核電標準化工作道路上又邁出了堅實的一步。

海南核電N1-EAM標準化復制推廣項目從2018年2月6日正式啟動,迅速成立由總經理掛帥,分管生產副總為項目經理的項目組織機構,并從生產部門中抽調了15名業務骨干組成項目電廠工作組進行脫產辦公。短短的一個月時間,N1-EAM標準化復制推廣項目從隊伍組建到實質性工作開展,無一不體現了海南核電上下對項目高度重視和大力支持。
海南核電項目部為此次上線做了充足的準備,共組織準備數據10萬余項、新編升版標準化業務相關管理程序62份、開展最終用戶培訓1413人次。同時項目組編制了詳細的切換策略和實施計劃,并對公司核心業務處室人員進行宣貫,保障項目上線平穩過渡。

圖為項目經理盧鐵忠簽署項目釋放點
同時,在上線前夕,海南核電還得到了項目實施單位秦山核電的大力支持和幫助。4月9日,N1-EAM業務標準化組組長張冀蘭帶領業務標準化組專家一行15人蒞臨海南核電對項目上線進行指導,對海南項目部的數據準備、培訓、軟件配置、最終用戶權限配置、管理程序升版、IT運維、系統性能等工作進行了細致檢查。為海南核電N1-EAM標準化復制推廣項目準時上線保駕護航。

圖為現場查看系統使用情況
本次一階段上線主要包括設備、變更、機組文件、運行日志、LCO等模塊。工單和隔離模塊計劃于5月8日上線,屆時海南核電N1-EAM標準化項目將全面上線,海南核電生產業務流程將進入標準化管理的新篇章。
