華龍一號海外K3機組壓力容器于巴基斯坦時間2018年9月5日8:19(北京時間11:19)順利吊裝就位!至此,K3機組的壓力容器和蒸汽發生器共4臺主設備全部吊裝完成,用時19天!

反應堆壓力容器是壓水堆核電廠的核心設備,是放置核反應堆堆芯并承受運行壓力的密封容器,也是包容放射性物質不外泄的最重要的安全屏障,更是核電站中不可更換的主設備,因此被譽為壓水堆核電站的“心臟”,代表了核電站主設備的重要性、先進性、成熟性。
卡拉奇K3項目反應堆壓力容器由中國核動力研究設計院自主研發設計,反應堆壓力容器的順利吊裝就位,標志著卡拉奇3號機組全面進入了設備安裝階段。
9月4日上午11時36分起,反應堆壓力容器正式開啟吊裝就位操作。為保證K3項目反應堆壓力容器順利吊裝就位,核動力院專門派出設計代表不遠萬里趕赴現場,為整個安裝過程保駕護航。

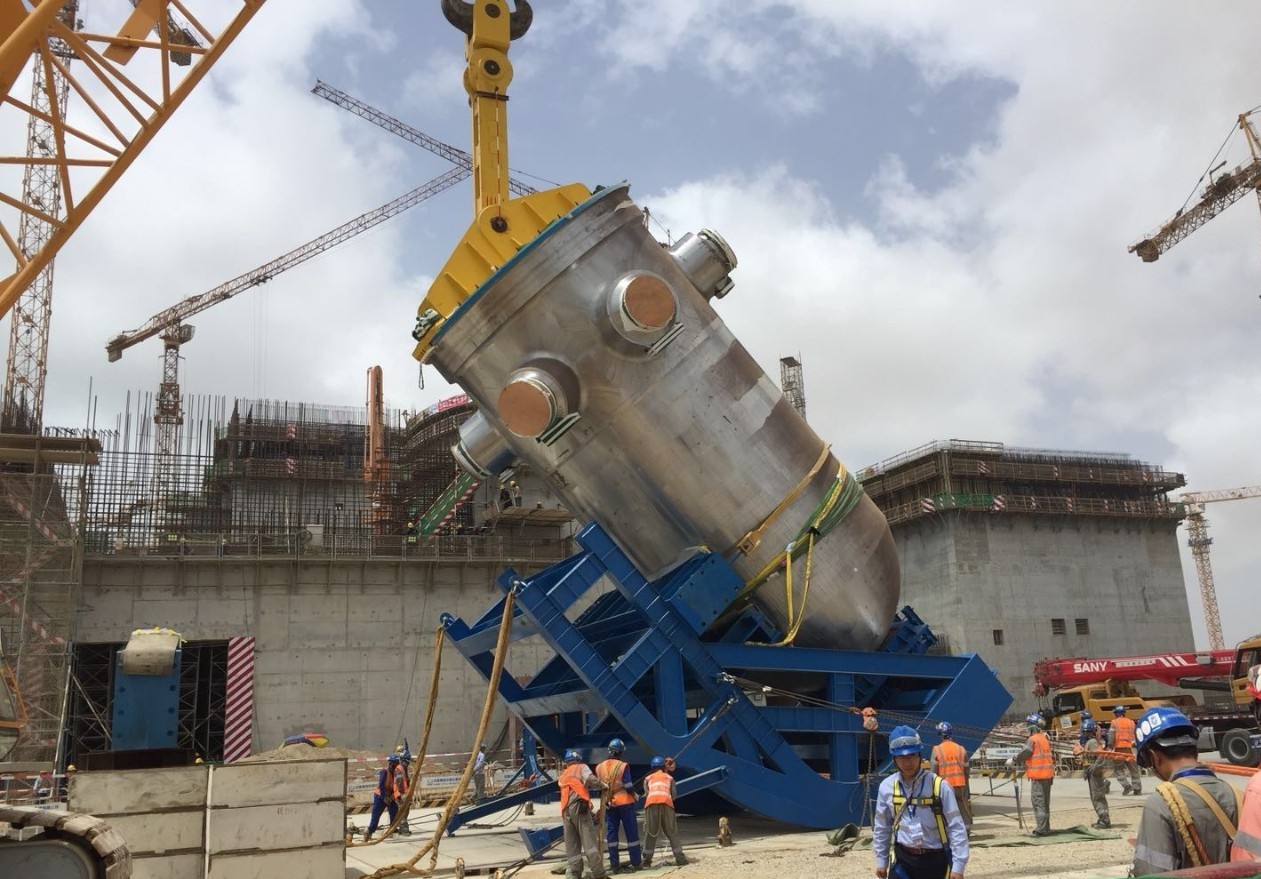

憑借著現場各方細致全面的前期準備,通過精心操作和協調配合,經過翻轉、提升、拆除、吊運、就位等步驟,反應堆壓力容器一次吊裝就位,穩穩落入堆坑之中。
卡拉奇K3機組壓力容器的吊裝就位方案與福清5號機組及K2機組相比有所不同。本次K3機組壓力容器采用開頂法預引入安裝工藝,而壓力容器的翻轉方案不再是翻轉支架配合翻轉抱環,而是采用一個新型的翻轉架。實施新的方案可以減少現場吊裝工具的安裝操作時間,但由于首次使用,缺少相關經驗,增加了吊裝過程的不確定性因素。為了確保壓力容器吊裝的順利進行,核動力院技術人員及相關專家多次參與方案論證工作,指出安裝過程中應加以避免的各種風險,為該方案的順利實施提供了技術支持。
